【大建设】镇安330千伏变电站新建工程(电气)建设攻坚正当时

【大建设】镇安330千伏变电站新建工程(电气)建设攻坚正当时 陕西送变电工程有限公司
2025-07-18
2

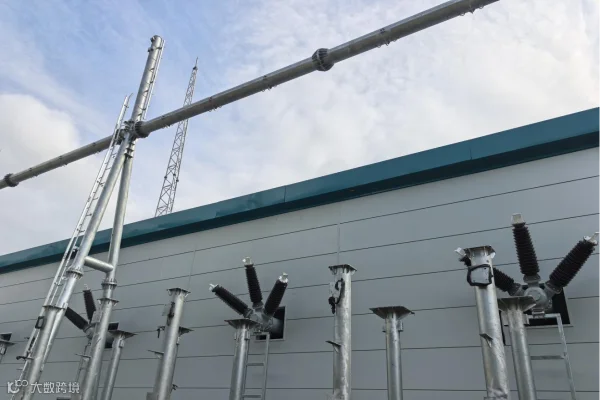

导读:7月15日,在镇安330千伏变电站作业现场,陕西送变电工程有限公司施工人员正按计划推进330千伏GIS设备安装

7月15日,在镇安330千伏变电站作业现场,陕西送变电工程有限公司施工人员正按计划推进330千伏GIS设备安装及主变附件安装作业。目前,110千伏GIS设备安装工作已完成,330千伏GIS设备的安装完成20%。该项目采取与云盖寺110千伏变电站合址建设的方案,本期计划安装两台240兆伏安主变压器,9个330千伏和14个110千伏进出线间隔。项目建成后,将有效改善商洛地区的电网结构。

在施工过程中,电气项目部的全体成员坚守岗位责任制,严格遵循施工进度节点,科学规划施工流程,并持续遵循“日预控、周点评、月协调”的管理流程。坚决执行“机械化施工”理念,全面优化平面布局,确保施工的安全与效率,对每道工序实施严格的检验,确保工程质量符合行业标准。通过合理规划车辆运输、动态优化运输路线、精准管控时间节点,构建起全链条物资保障体系,确保物资能够准时、高效地送达施工现场。各专业团队之间紧密合作,共同解决施工中的各种难题,全力推进工程建设进度。此外,现场积极推行“以老带新”的师徒制培训机制,促进班组新人的快速成长与成才。

为进一步做实现场安全管控,项目部采用“专人+视频监控”的联动管控模式,每日对施工现场进行全方位排查,重点检查施工方案落实情况、安全技术交底执行效果及高风险作业的防护措施,从设备安装的规范度到人员操作的合规性,对各作业环节进行实时监测。定期组织开展中暑急救、消防疏散等专项演练,通过专业讲解与实操训练相结合的方式,让施工人员熟练掌握应急处置技能,增强安全防范意识。针对夏季高温等特殊天气,项目部推行弹性作业制,合理调整作业时间,避开正午高温时段,并在施工现场配备饮用水与急救药品等物资,保障一线人员的身体健康与安全。

下一步,电气项目部将加大对工程质量的监管力度,实施全过程质量控制,从材料采购、施工工艺到成品验收,每一个环节都严格把关,同时加强与相关部门的沟通协调,及时解决过程中遇到的问题,确保镇安330千伏变电站新建工程顺利推进,为当地经济发展提供可靠的电力保障。




作者|刘昶成

供稿|变电分公司

校对|李诗瑶

编辑|赵家萱


官方微博

微信公众号


【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
