曲江330千伏变电站配电装置楼顺利封顶

曲江330千伏变电站配电装置楼顺利封顶 陕西送变电工程有限公司
2026-02-05
2
导读:曲江330千伏变电站配电装置楼顺利封顶

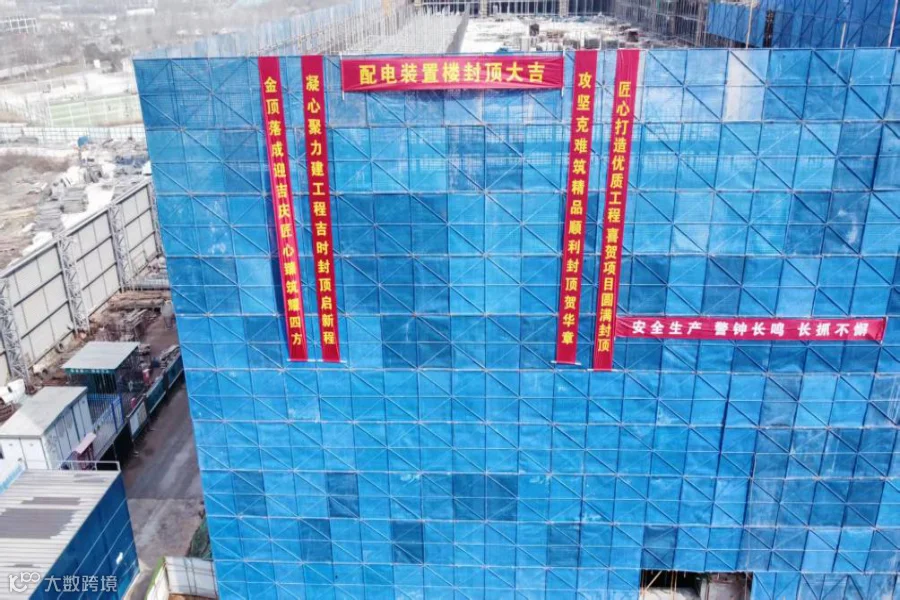

2月2日02时54分,由陕西送变电工程有限公司承建的曲江330千伏变电站配电装置楼随着最后一方混凝土浇筑完成,配电装置楼主体结构顺利封顶,标志着这一陕西省级重点能源项目取得关键性里程碑进展。

项目作为优化区域电网布局、提升供电可靠性的核心工程,恰逢岁末攻坚与春节临近的双重节点,全体施工项目部人员坚守一线站好节前最后一班岗,在寒冬中鏖战攻坚,以“安全为基、质量为要”的信念顶住低温考验,为2025年乙巳蛇年建设工作画上完美收官句号,更以封顶之姿为2026年丙午马年项目建设开启崭新篇章。

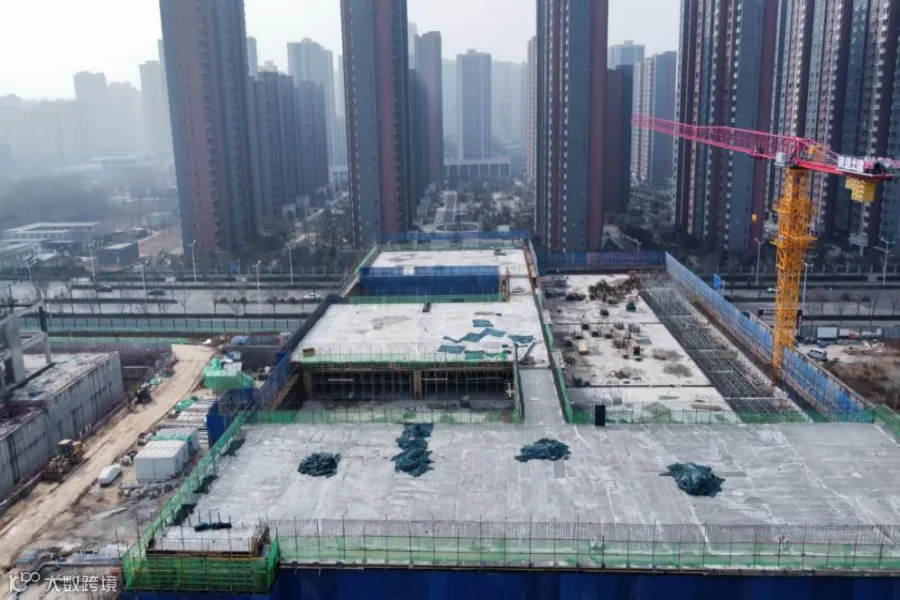

从2025年8月20日基础第一段开挖结束验槽,到2026年2月2日第三层18.5米结构浇筑完成实现封顶,项目建设全程仅用167天,各关键节点稳步推进、高效落地:2025年10月26日完成筏板浇筑,11月21日完成电缆夹层浇筑,12月29日完成第一层8米结构浇筑,2026年1月19日完成第二层14米结构浇筑,最终在2月2日顺利实现主体封顶,每一个时间节点都凝聚着施工项目部的汗水与匠心。

项目部以党建为引领,深化“党建+工程建设”融合模式,通过“党员责任区”筑牢安全生产防线,以“党员突击队”攻克现场遇到的各种难题,用“党建联建”凝聚施工项目部,将党建优势切实转化为建设实效。此次主体封顶,背后是施工项目部的高效统筹与硬核攻坚。从筏板浇筑到完成地上三层、地下一层共四层结构,整体耗时167天,其中最复杂的箱型筏板基础施工耗时2个月,虽超出预期1个月,但为后续结构施工筑牢了坚实根基;其余各层结构施工均稳定保持在“每月一层”的预控工期内,用扎实的施工成效展现了施工项目部专业的项目管理水平与施工执行能力。

本次封顶的成功,离不开土建分公司领导的科学指导与精准统筹,专业把控为项目推进指明方向、提供保障。更离不开土建人的坚守与拼搏,面对冬季低温施工等诸多挑战,团队始终秉持敢打硬仗、能打胜仗的铁军精神,不畏严寒、日夜鏖战,以专业素养和实干担当攻克一个又一个施工难点,将“公司”的品质与口碑镌刻在项目建设的每一个环节。

施工项目部将乘势而上、再接再厉,持续严把安全关、质量关、进度关,全力推动项目早日建成投运,以优质的新建工程赋能区域电网优化升级,为曲江的经济社会高质量发展注入强劲电力动能。


图文|王立辰

供稿|土建分公司

编辑|路振华

校对|高浪舟


官方微博

微信公众号



【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
