2月4日,时值农历新年前夕,安塞热电联产扩建项目(陕投延安热电项目)配套330千伏送出工程(延安变扩建工程)圆满完成各项调试与验收,顺利投入运行。经多方多联合核验,相关监控信号传输通畅、数据上传精准无误,电网系统运行状态平稳可控,为春节期间区域电力保障筑牢坚实基础。
本工程坐落于延安市宝塔区,核心建设内容聚焦延安变电站第四串间隔,包括延明二线及3341开关的扩建施工。作为年前关键攻坚任务,工程自启动以来便备受瞩目,各专业部门凝心聚力、协同作战,继电保护专业多名技术骨干主动驻守现场,直面严寒天气带来的施工挑战与复杂的技术难题,严格遵循既定作业计划,细化工序管控,确保各项建设任务高效有序推进,如期达成投运目标。
施工期间,调试团队以“零缺陷、零隐患”为核心要求,稳步推进全流程建设:从工程物资精准筹备、安全防护措施全面布置,到二次回路精细接线、保护装置深度调试,再到传动试验规范开展及光纤通道衰耗测试,每一道关键工序均严格遵守安全生产规程与标准化作业流程,强化工期节点管控,确保工程质量与施工安全双达标。

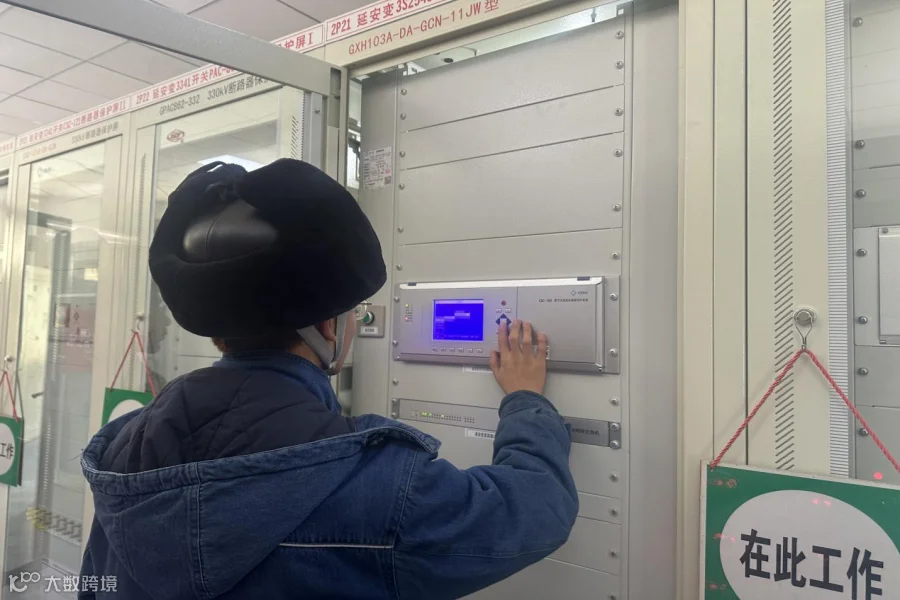

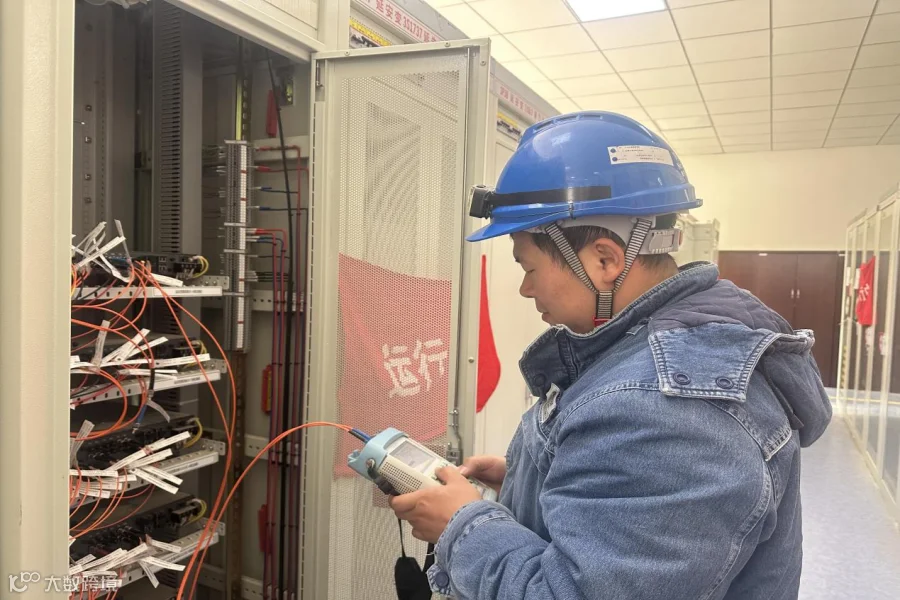

在核心技术调试阶段,专业人员展现出精湛的业务能力与严谨的工作态度。光纤通道调试中,调试人员运用光功率计对每芯光纤的衰耗情况进行精准测量,确保通信链路光信号传输稳定可靠。保护装置调试时,逐一核对线路保护装置定值,细致比对定值单与装置参数。通过模拟各类故障场景,全面验证保护动作逻辑的正确性与可靠性。最后以传动试验为终,实时监控装置动作信号与后台通信报文,确认保护系统在故障条件下能够快速、准确响应,为电网安全运行提供有力技术支撑。
此次扩建工程的顺利投运,不仅为安塞热电联产扩建项目(陕投延安热电项目)的稳定运行提供了关键保障,进一步优化了区域电网结构,增强了电网供电可靠性与灵活性,更为春节期间群众温暖过冬、企业稳定生产提供了坚实的电力支撑,为服务地方经济社会高质量发展注入强劲动力。
