1月24日,由陕西送变电工程有限公司承建的安康汉滨330千伏输变电工程(变电工程-土建)项目构架吊装作业圆满完成。此次吊装作业历时5天,总共进行了54吊,涉及29榀构架柱、23榀钢梁以及2榀45m独立避雷针的安装。凭借全过程零违章、零隐患的出色表现,被省公司安监部授予“无违章作业现场”荣誉称号。
“吊装作业安全,前期准备是第一道防线。”为确保作业万无一失项目负责人吴博成,提前15天启动专项筹备工作,在方案编制环节,组织技术、安全、设备等多部门联合研讨,结合作业现场制定合理吊装计划、吊装半径等关键参数,制定详细的吊装方案及应急预案,并明确吊点设置、索具选型、人员分工等核心细节。

设备保障方面,项目部对主吊起重机、辅助起重机等设备开展全流程检测,重点核查钢丝绳、地锚、安全带等关键吊装工器具,确保设备性能达标,能够起到有效的防护措施。同时,组织作业人员开展专项培训,内容涵盖吊装方案交底、安全操作规程、应急处置流程等,确保12名作业人员全部熟练掌握作业要点。此外,提前清理作业现场障碍物,划定吊装警戒区域,设置防护围栏、警示标识等安全设施,为作业安全奠定坚实基础。
吊装作业时,为确保安全防控措施全面落地。现场设置2名专职安全员,分别负责作业区域警戒、设备运行监控、人员操作监督,实现全过程全覆盖监督。作业人员严格按照规范佩戴安全帽、安全带等个人防护用品,高空作业人员通过安全绳固定身体,确保操作安全。
在设备运行过程中,起重机操作员严格遵循“平稳起吊、缓慢移动、精准落位”的原则,实时关注设备运行状态及周边环境变化。地面指挥人员采用标准化手势与对讲机协同指挥,确保指令清晰、响应及时,避免因沟通不畅引发安全风险。

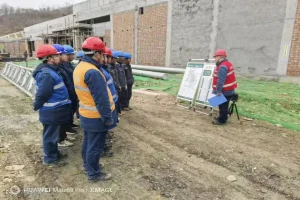

为实现作业全过程零违章,项目建立“事前策划、事中控制、事后复盘”的闭环管控机制。作业前,召开班前会,再次明确作业流程、安全注意事项及人员分工,确保每个人都清楚自身职责;分公司安全员全程监督,对发现的潜在隐患立即整改。同时,利用视频监控系统对作业现场进行实时记录,实现作业过程可追溯。作业完成后,及时组织复盘总结会,梳理作业流程中的亮点与不足,形成经验成果,为后续同类作业提供参考。
此次吊装作业荣获省公司安监部“无违章现场”称号,是项目团队坚守安全底线、践行标准化作业的生动体现。下一步,安康汉滨330千伏输变电工程(变电工程-土建)施工项目部将持续深化安全管理体系建设,不断完善安全管控措施,推动安全作业水平再上新台阶,为工程建设高质量发展保驾护航。
