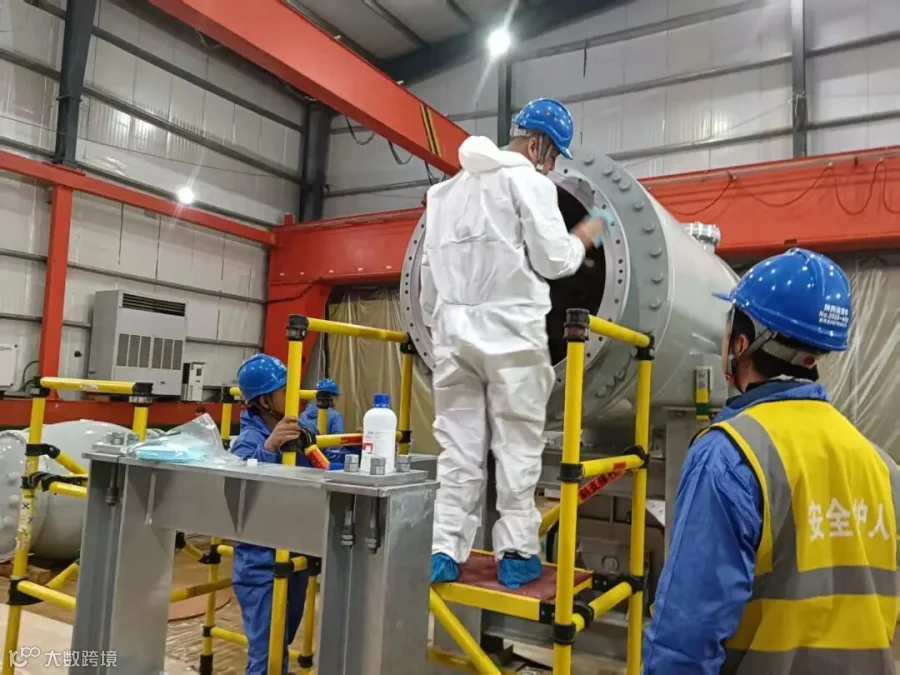

3月24日,在陕北至关中第三通道输变电工程—古贤750千伏开关站新建工程现场,陕西送变电公司电气施工人员正加快推进高抗本体附件安装及真空注油等作业。目前,高抗设备安装进度已达40%,GIS设备安装完成10%,整体进度顺利推进至20%,为后续工序高效开展打下坚实基础。

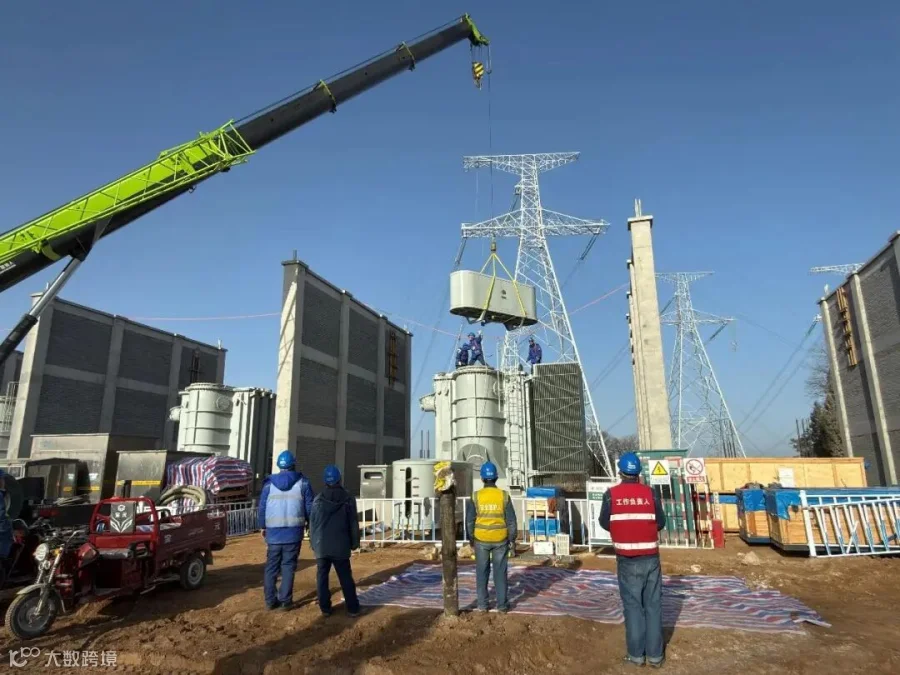

自3月3日电气开工以来,变电分公司电气项目部严格遵循整体建设规划与施工计划,全面启动现场各项筹备与施工作业。第一时间组织技术、安全及监理人员,对高压电抗器基础、GIS基础开展专项验收工作,对照设计标准与规范要求逐项核查核验,确保基础工程质量达标。验收完成后,项目部迅速统筹人力、机械与物资资源,有序推进750千伏高压电抗器安装作业。
目前工程正处于关键推进阶段,开工半月因断续雨雪天气导致现场作业条件受限,对施工组织与进度管控形成多重考验。项目部提前研判气象趋势,凭借科学合理的组织协调、规范严谨的安全措施,筑牢施工安全防线,做到“晴天抢进度、雨天巧安排”。随着集成式防尘车间搭建进度推进,GIS设备安装筹备工作高效开展。3月21日,集成式防尘车间完成布置验收,GIS设备正式进入安装实施阶段。项目部于开工前组织进行技术交底,并严格恪守GIS无尘化安装技术标准,每日防尘车间内温度、湿度、颗粒度达标后允许作业,实施全过程闭环管控,规范人员防尘操作与安全行为。重点加强对脚手架、临时用电、施工机具等关键设施的检查维护,确保每一道工序均符合质量与安全规范,以高标准施工保障设备安装质量。
在数字化方面,项目部充分利用“e基建2.0”平台及“全过程数字化管控系统”开展双系统协同管理,有效提升了施工流程规范化水平与过程管控效率,实现对施工进度、人员及机具资源的科学配置与统筹管理。现场三个作业面同步施工,高压电抗器、GIS两处无尘车间工作负责人严格落实安全与质量管控目标,做到“五必检六必验”,严守安全底线、严把工程质量,全力保障项目安全、高效、有序推进,实现“零缺陷”投运。
作为陕北至关中第三通道输变电工程的重要组成部分,该工程计划于6月底建成投入运行。投运后将成为保障陕北能源外送、完善关中电网架构的重要环节,对完善区域750千伏电网、发挥能源输送效益、提升电力保障能力具有重要意义。
