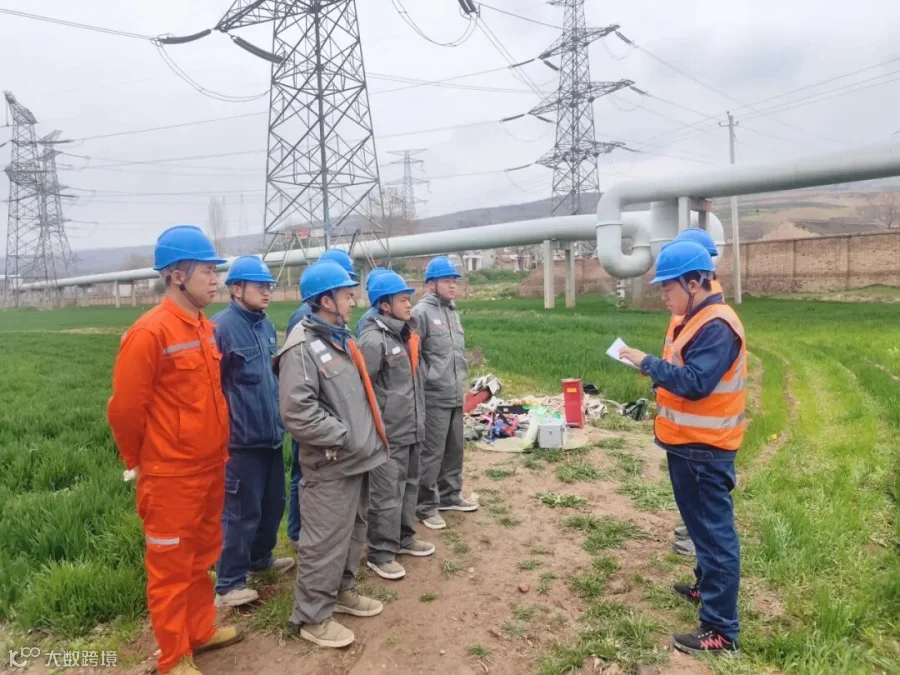

“今日作业线路为330千伏新雍Ⅰ线,色标蓝色,其中#002至#003号、#027至#037号塔与新雍Ⅱ线同塔架设,新雍Ⅱ线全程带电运行。登塔前务必严格核对标识,严禁误登!”3月16日,在宝鸡凤翔平原,陕西送变电公司运检一分司运行专责辛昊洋手持工作单,向现场作业人员严肃交待安全注意事项。
“收到!确认新雍Ⅰ线蓝色标识,邻近带电线路已挂设警示标志!”

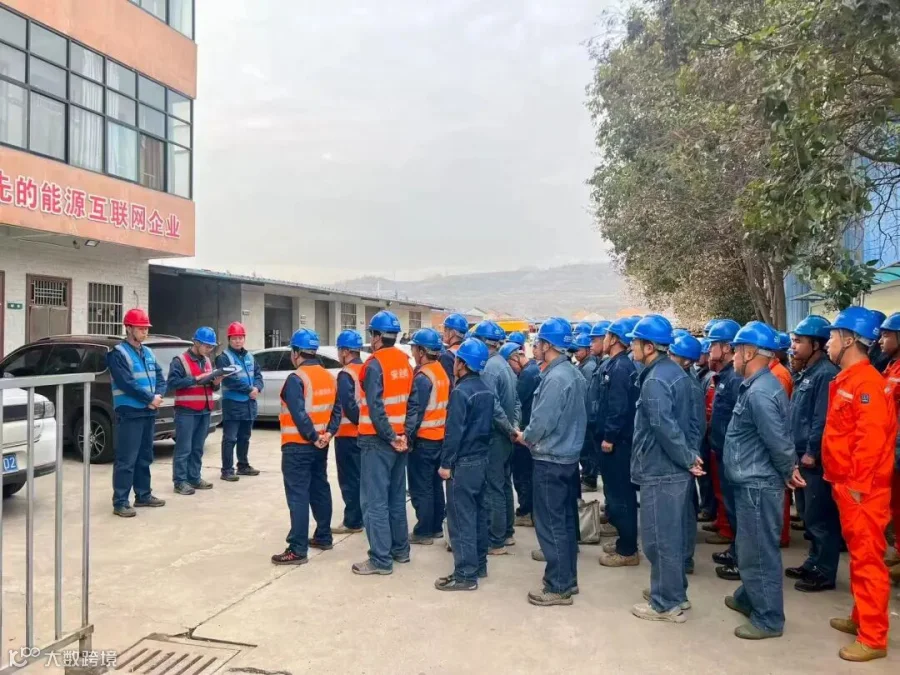

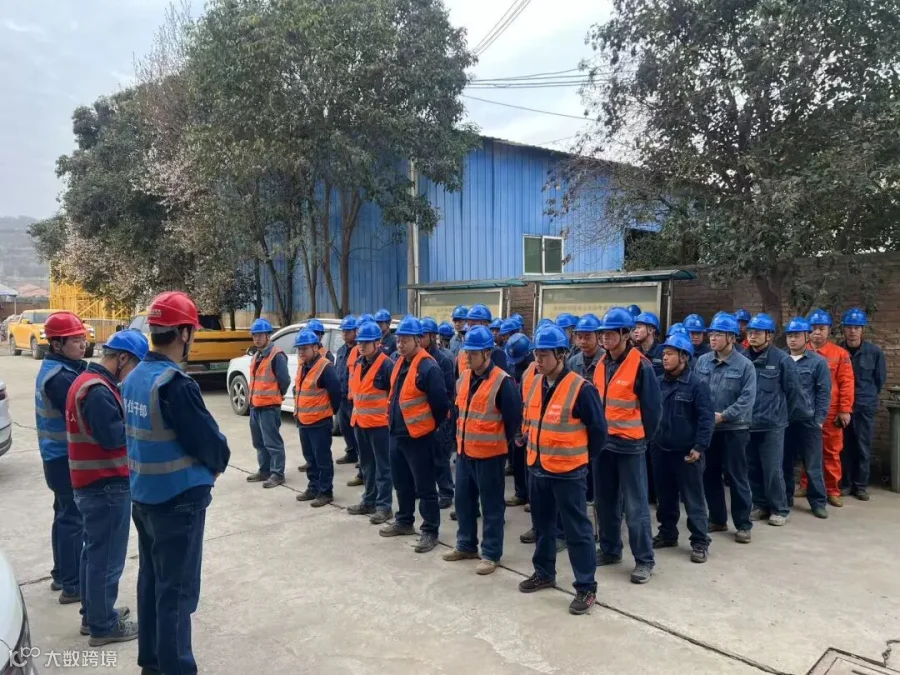

组员们齐声应答,语气坚定。此时,6支检修队伍已严阵以待,53名电力检修人员各就各位、协同配合,一场严格遵循安全规范、注重细节管理的检修攻坚战已全面展开。
作为今年春检重点攻坚的首个工程,330千伏新雍Ⅰ线检修工程于3月16日正式开工,计划3月18日全面完成。本次检修工作以“隐患清零、筑牢电网安全屏障”为核心目标,重点消除各类线路缺陷66项,同步推进1项大修技改工程及3项隐患治理任务。公司科学组织6个检修小组同时作业,每组配置高空作业人员3名、地面保障人员4名,并设立专责监护人及小组负责人各1名,实现高空作业精准实施与地面全程保障的高效协同,确保上下联动、内外配合,以“严细实”的工作作风狠抓检修质量,切实保障输电线路安全稳定运行。

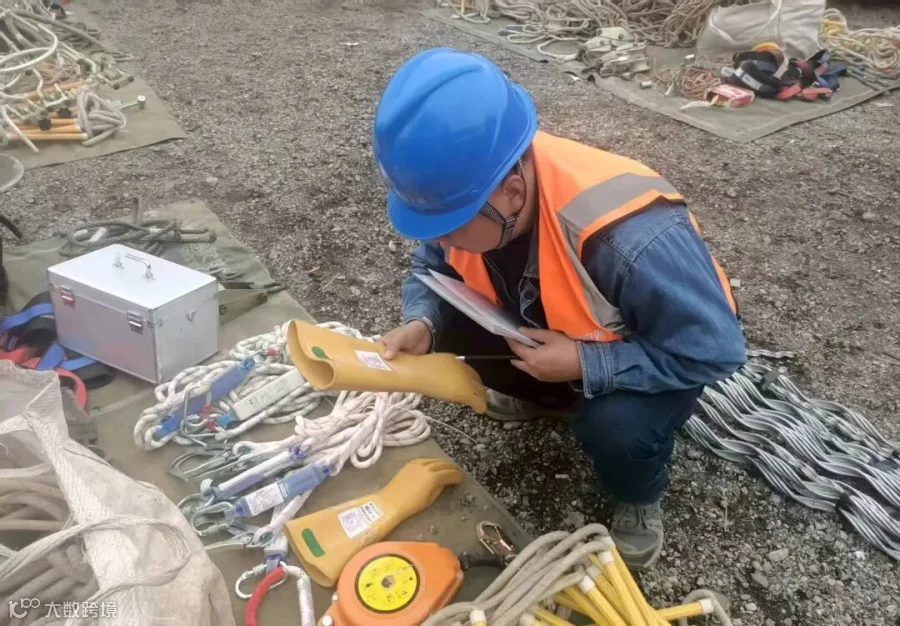

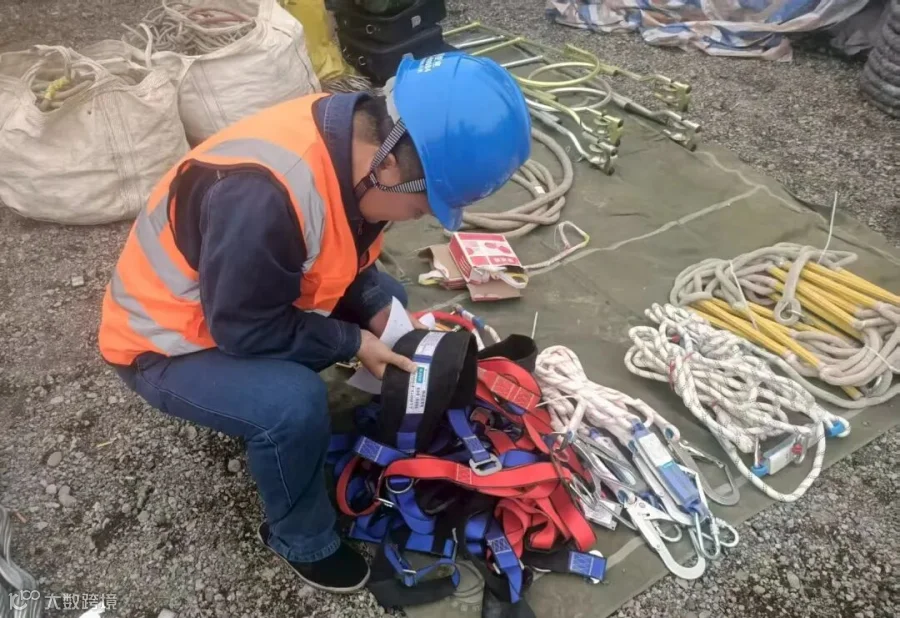

高空作业人员严格按照安全规范着装,穿戴静电防护服,系牢全方位安全带,扣紧防坠锁扣,依托脚钉稳步攀爬杆塔。作业过程中,人员姿态挺拔,动作规范,目光专注,细致排查导线断股、磨损等安全隐患,并精准使用力矩扳手紧固螺栓,展现出专业高效的作业风貌。地面人员协同配合,有序搬运检修工器具,利用绝缘绳索传递工器具,实时监控高空作业进展。通过对讲机下达清晰指令,作业现场金属工具碰撞声、人员呼应声与机具运转声交织,全面开启了公司2026年春检工作的序幕。
春检工作是电网设备的全面“体检”,既是对全省主网设备的深入“把脉问诊、消除隐患”,更是夯实全年电网安全运行基础、保障民生用电和产业供电的重要举措。本次春检工作时间跨度长、任务繁重,3月份启动,计划于8月完成,覆盖多电压等级和全地域线路。线路专业作为春检的主要战场,将对90条330千伏及以上电压等级的线路进行检修,重点开展导地线补强、防风偏改造、压接管X光探伤等关键任务,全面修复线路隐患,确保电网运行更加稳定、可靠。变电专业与线路检修协同推进,计划实施大修技改项目76项,重点包括±800千伏陕北换流站直流系统年度检修、750千伏信义变330千伏Ⅰ母隔离开关大修、330千伏罗敷变设备升级改造等核心工程,着力提升变电设备运维质量。新建线路验收工作也同步高效推进,春检期间计划验收14条330千伏线路和3条750千伏线路,严格把关新建线路验收质量,为陕西电网高质量发展注入新动力。
下一步,公司将以此次春检为契机,全力推进线路隐患清零、大修技改实施、新建线路验收等各项任务,持续提升电网设备健康水平和供电可靠性,筑牢陕西电网安全防线,为全省民生用电、产业发展和经济建设提供坚强保障,以实际行动谱写电网运维高质量发展的新篇章。
