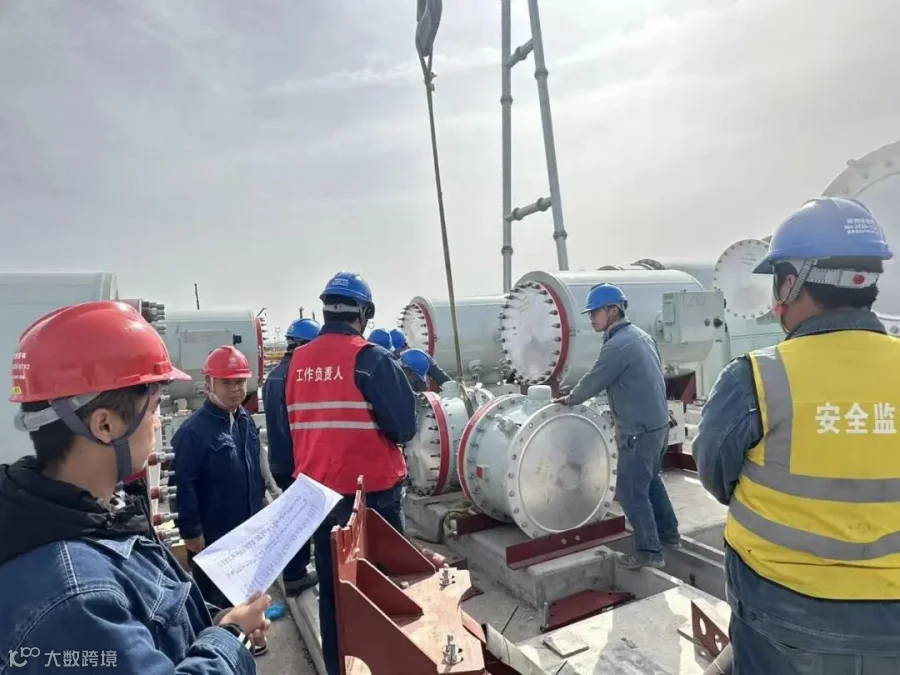

3月19日,由陕西送变电工程有限公司承建的延安电厂二期750千伏送出工程(秦道开关站间隔扩建工程)现场机器轰鸣、吊臂起落、施工正酣,一副热火朝天景象。工程现场负责人郑茂强坚守一线、靠前指挥,带领百余名建设者全力冲刺,确保工程按节点目标高效推进。截至目前,工程多个关键节点稳步落实:电缆支架安装完成86%,GIS设备安装完成27%,屏柜安装完成70%,端子箱已全部安装完毕,为后续电气调试工作打下坚实基础。
为确保工程“零缺陷、高效率”推进,变电分公司电气项目部坚持“方案先行、技术引领”,在GIS安装、电缆敷设等关键工序前,提前组织技术交底和模拟推演,精准识别施工中可能出现的风险并制定针对性预案。同时,推行“全过程旁站+关键点见证”双重管控,确保隐蔽工程和关键环节全程可控。通过建立物资供应与施工进度的联动协调机制,做到设备到货与安装作业无缝衔接,真正把标准化、精细化管理贯穿始终。

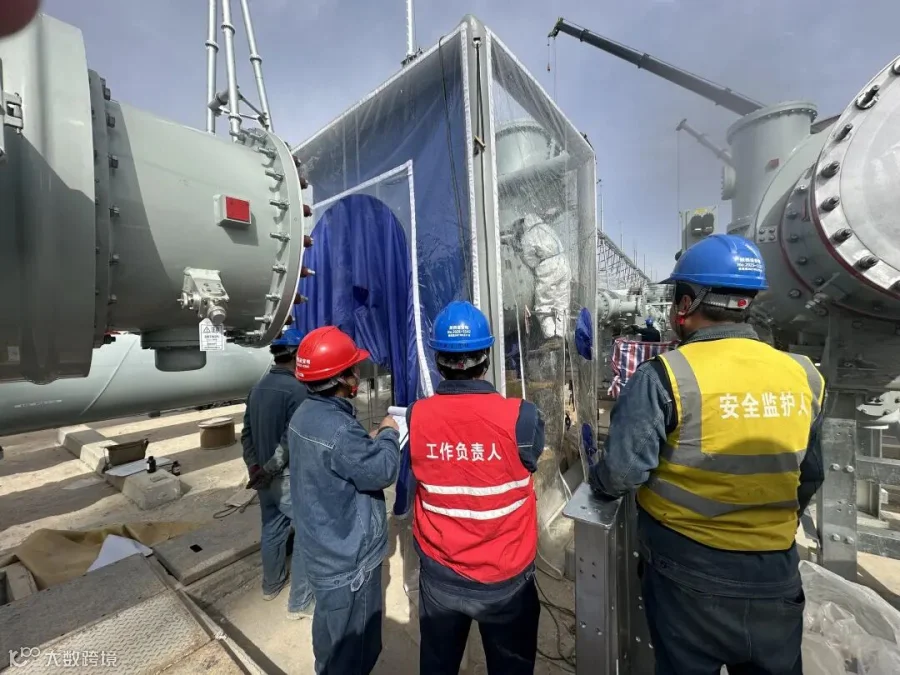

在GIS无尘化安装方面,项目部在现场搭建全封闭防尘棚,实时监测安装区域的温湿度和颗粒浓度,确保作业环境优于设备厂家要求的洁净度标准。施工人员进入作业区前,必须经过风淋室除尘,穿戴专用防尘服、鞋套和手套,严防外部污染物进入。在法兰对接、导体插入等关键环节,采用防尘罩即时覆盖工艺,最大限度缩短母线及罐体裸露时间。每完成一个单元安装,立即用高精度吸尘器进行内部清理,并通过内窥镜检查,确保无遗留异物后方可进入下一道工序,真正做到“安装即清洁、对接即无尘”。
据悉,该工程计划于今年6月底前建成投运。作为陕电入皖特高压直流工程的配套电源点,项目建成后将通过扩建秦道开关站间隔,保障延安电厂二期电力可靠送出,有力支持华东地区清洁电力供应,进一步落实“西电东送”国家战略。同时,也将强化区域电网枢纽功能,提升输电能力和新能源消纳水平,助力“双碳”目标实现。
