导读: ----±1100千伏昌吉-古泉特高压工程建设侧记 作为一个年轻人,生活在城市里,有一份收入稳定、环

  ----±1100千伏昌吉-古泉特高压工程建设侧记

   作为一个年轻人,生活在城市里,有一份收入稳定、环境舒适的工作,每天下班能回到自己温馨的家里和家人相聚,亲人朋友常伴身边的生活状态是让我感到非常轻松、惬意的。

又有另一群年轻人,他们背井离乡、远离家人和朋友,常年生活在贫瘠、落后的大西北,冒风雪、顶烈日,没有双休和节假日,夜以继日干着又脏又累的施工建设工作、这样的状态在我看来是艰辛、劳累的。

重庆送变电公司承建的±1100千伏昌吉-古泉特高压工程的项目部就有这样一群人。在位于宁夏固原市海原县的施工项目部,初冬的夜里,气温逼近零下10度。窗外凛冽的寒风夹杂着风沙,与室内可以着单衣的温暖带着强烈的反差,抱着好奇心,我开始了和他们的交流。

项目部成员一共15人, 年轻人居多。有执行项目经理李刚、项目总工蹇福江这样的80后骨干,有陈学军、姜林这样的带头大哥、有万子豪,游佳林这样的新鲜血液,还有江志丽这样的女同志。他们各自有责、缺一不可、紧密配合、组合在一起就是一套周密的系统,推动整个项目的建设工作。

干净整洁与灰头土脸

干净整洁与灰头土脸的反差是我来到项目部的第一印象。步入项目部办公区域,干净的卫生条件、整洁的设施布置、明亮的灯光给我留下深刻印象。楼层过道,形象展示墙增添文化色彩,打造出一种家的感觉。置身国网绿中,完全感觉不到这是一个建在西北地区的项目部。

形成鲜明对比的则是项目部一个个灰头土脸的员工们。见面的第一眼,看到的是他们的工作服。领子的褶皱里无一例外都是黄土,肩头、袖口以及胸前都是黄色。帽子里也沾满尘土,小腿、鞋子更是看不出原来的颜色。“刚来的时候,我每天换一套工作服,后来发现根本没用,将就着穿吧!”项目经理陈学军笑着说到。

“哟,灰头土脸的回来了啊?”这是项目部每天晚餐前的问候语,项目总工蹇福江告诉我,这代表一种鼓励、赞美和责任。蹇福江37岁,一顶老式毛线帽子包裹了半个脑袋,戴着一副度数颇深的近视眼镜,透过布满灰尘的眼镜镜片,依稀看到专注、坚定的眼神,交流中始终带着真诚、谦逊的笑容,让人感觉很有亲和力。工地上看到他几乎是一个接一个的打电话协调工作,一问,几乎每天都是两块电池加充电宝。已经有6年西北工程经验的他,从2012年的新疆750到新疆三哈线,再到±1100千伏吉泉线,他已成长为项目管理的骨干,更是“灰头土脸”的代言人。

“已经不太适应重庆的气候了,回去觉得太热了。”掐指一算,又是半年没有回过重庆的蹇福江只能这样调侃自己。

党员示范先行保安全进度

姜林是公司的劳模,党员。已经要退休的年龄,身体状况不太适应野外作业,可是听说±1100吉泉线进度紧、技术水平要求高,安全压力大,他还是义无反顾的来到了现场。由于对气候的不适应,血压升高,头昏目眩,仅仅休息一天,不顾劝阻又上了战场,他说,工程正在提前放线段的关键时期,项目部人手不够,我坚持一下吧!

党员先行的代表还有项目经理陈学军,他也时刻用自己的行动为项目部的青年员工们树立榜样。做工程,安全最重要,现场放线过程中,每一个细小环节、每一个安全规定,他都严格要求。要求施工人员从规范和思想上重视起来,要求管理人员各司其职,定点定人值守。凭借着他多年的工作经验和责任感,5天的提前放线工作中,他总是不停的巡逻各处,预想可能会出现的风险,亲自检查排除才放心通过。太阳快要落山,一天的施工接近尾声,阳光打在导线上出现了一点杂影,他担心是施工过程中的磨损现象,硬是亲自爬坡前往几百米外,验证导线没问题之后才放心收工。

项目部员工们都说,就数陈经理心里装的事儿最多。要担心老同志的身体,要注意安抚年轻同志的情绪,还要关心已成家同志的家庭幸福指数。都说省外工程的项目经理难,难就难在他们长年在外是既当爹,又当妈。

工程的基础施工自2016年5月31日基础首例试点以来,全线共计181基基础,基础坑平均深度在16米左右,70%的铁塔塔基开挖属于高风险作业,安全压力巨大。工程混凝土浇筑方量高达31000方,刷新了公司承建工程的最高记录,在国内同类型浇筑中也算前列。11月30日,随着吉泉线宁1标段最后一基#5215基础浇筑完成,标志着吉泉线宁1标段181基铁塔基础已完成全部施工,历时6个月。至此,吉泉线已完成全部基础施工。面对阻碍和困难,能够满足预期的进度目标,无疑极大振奋了士气,更为整个工程节点目标的顺利完成开了个好头。

迎难而上勇挑重任

除了风沙、极寒、地形等自然环境对工程的阻碍,工程本身的建设难度也是前所未有的。从220千伏到500千伏,再从800千伏到现在的世界上首条输电容量最大、输电距离最远、电压等级最高、技术水平嘴先进的±1100千伏线路工程,项目团队在不断自我成长的同时也在不断的接受更高质量、效率、工艺等各方面的挑战。

业主、监理单位对工程的高标准、高要求,自基础开工以来,就格外关注。现场、资料三五天进行一次检查和梳理,各种会议、安排频繁召开,项目部的每一位员工都是见缝插针的把每天的行程安排得满满的,白天蹲守工地,晚上趴电脑前做资料,几乎没有闲暇时间,来了大半年了,两点一线的工作生活,项目部好多员工甚至连项目所在地海源县城都没逛过。

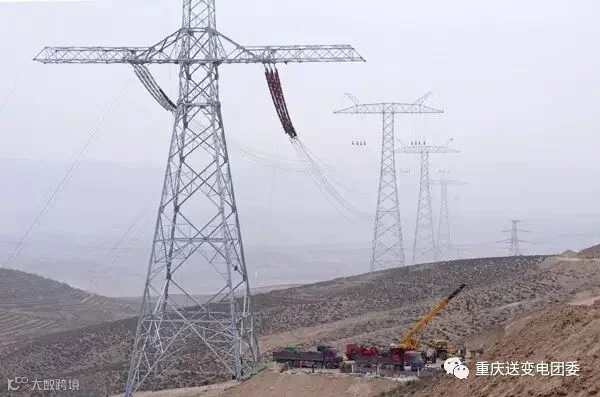

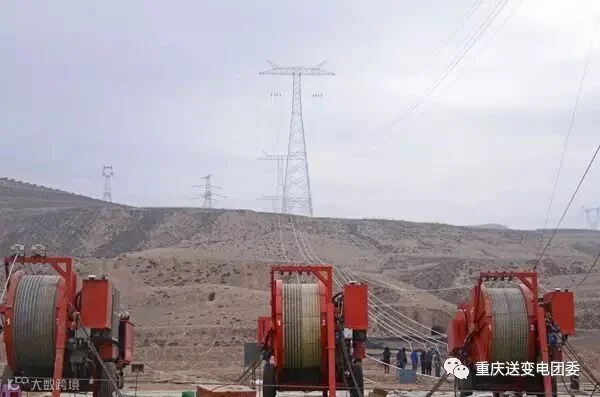

在放线工作中项目部首次接触横截面1250平方毫米的导线,张力机、牵引机都是全新的、功率最大的。金具配件的尺寸也是前所未有、前所未见的。一串绝缘子长度就达到30米、重达20吨,大重量、大体积也给安全和进度带来更大挑战。由于线路下跨的750千伏太-六-平线在建线路投运时间在12月中旬,跨越该线路的本工程特安排了提前放线段,提前完成跨越的施工方式,保证互不影响。2016年11月23日正式开始首个提前放线段的放线工作。这段提前架线段共5基铁塔,其中两基铁塔全高121米,为该标段整条线路之最。从最初的牵引绳到最后的导线贯通共计需要7次工序,还跨越了重要的750千伏太-六-平线路和数条330千伏线路。除此、项目部根据施工要求还筹拨力量,为工程下跨的750千伏太-六-平在建线路工程展放了48公里光缆。提前放线段于11月27日历经5天顺利贯通。如此高质量、高效率的完成任务,无疑是对项目部每一位员工的最大肯定。

科技创新保质增效

从省内到省外、从超高压到特高压,在工程建设中随着地域、环境的不同,科技创新一直是重送人孜孜以求的建设之路。

在宁夏的基础施工中,由于土质、地形的差异,在内地多用的人工开挖方式效率低下,也无法使用大型旋挖转机作业。减少人力、提高效率迫在眉睫。项目部经过反复摸索,最后采用了电动洛阳铲替代人工开挖的方式。灵活小巧的机械成本不高,体积不大,便于运输,工作效率方面是人工开挖的三倍,随着问题的解决,在满足质量、保证安全的情况下、既提高了工作效率,又减少人力成本。

由于工程大部分是深基坑开挖,基础开挖避险罩也是项目部一项重要的安全措施创新。由于基础坑深度大,在人工进行基础放大脚开挖的时候,有更大的防坠落、防坍塌风险存在。项目部创新发明的避险罩保护装置就极大解决了人员在深基坑开挖的安全风险,让人员在钢筋网和钢板组成的避险罩内进行工作,项目部安全专责在监督工作时也变得更加从容。

昌吉-古泉±1100千伏特高压工程是目前世界上输电距离最长,输电容量最大,电压等级最高,技术水平最高的四最工程。目前工程基础已经全部完成,完成工程总量的50%左右,工程预计在2017年11月底贯通。(党群部 张弛)
