送变电铁军是艰苦的代名词,这样的印象已经深入人心,哪里艰苦哪里有,哪里没人哪里去。在陕北,在我们的革命根据地,有一只特别的队伍,由重庆送变电公司负责施工的陕北风电定靖—榆横750千伏线路工程(横山段)项目部。这是一支年轻的项目管理团队,项目部由2名70后、2名80后、2名90后组成。年轻的小伙子们“有颜值也有担当、有活力也有能力”,他们身上有重庆人的热情和陕北老乡的粗犷。工程推进面对重重压力,“开心面对工作”是他们的准则,他们用张弛有度的方式缓解工作中的压力,用调频的方式适应着省外的工作和生活。

前所未有的协调难度
在工程所在地陕西榆林市,市内汉、回、蒙、藏杂居,贫富差距巨大,工程所在地横山县,地处榆林市中心,属于国家级贫困县,城市规划混乱,市政设施、房屋、坟地混杂在一起,外加当地赔偿标准远低于周边地区,且城市供电属于多个电网供电的模式,造成协调相关方增加,协调难度加大,这也是公司输电工程中很少见的情况。

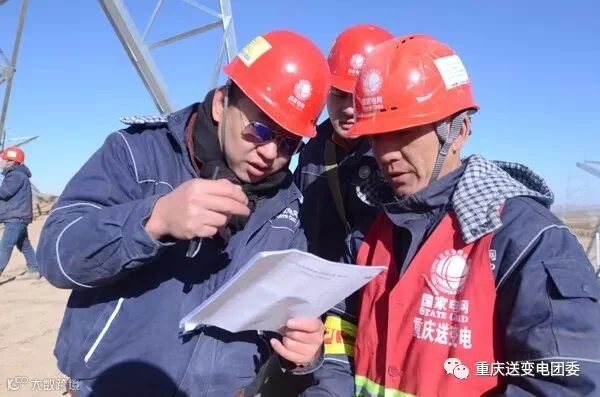

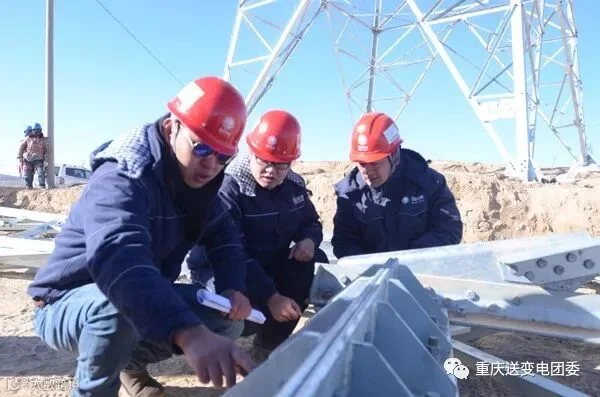

协调不力,不能坐以待毙。项目经理陶蒸峥在协调沟通处于不利的情况下,主动出击,主动和镇政府、乡镇府沟通开展工作,甚至去到乡里、村里和当地居民当面沟通。线路走廊辖区,也是国家文物保护和发掘重地,明长城、秦长城遗址途径此地,沿途考古发掘地众多,大面积的考古现场占地也让对口的文保部门和项目部都提心吊胆。为了保证文物不受破坏,保护文物遗迹,项目部主动和当地文保部门沟通,对工程所有263基铁塔基础进行了实地查勘和测量,确保不对当地文物有任何破坏和隐患。为顺利施工和文物保护工作打下基础。

“在这个工程上,我至少花了50%-60%的精力在工程推进的协调工作上,协调难度也是以前的工程中从未遇见的。”项目经理陶蒸峥最后总结说。
自然条件恶劣 极寒大风黄沙
工程建设中,全线263基铁塔中,在1200米海拔以上的高度有168基。地处土丘、沙漠地形,温差很大,春秋季节温差在25度左右,夏季可以达到40度的温差,一天四季,在这里变成现实,早上穿着着棉袄出门,到中午可以穿短袖,中午还是矿泉水,可能到了晚上喝水的时候就变成了冰块。

线路所经区域地处乌苏沙漠南部和陕北黄土高原北部的交接地带,沟壑纵横。冬季气温最低到零下25度,持续的雨雪天气要从11月中旬一直到来年的3月中旬,积雪最高达到45厘米,年平均施工时间只有8个月。这使得工期不得不在原有的基础上大大压缩,在保证员工安全和现场安全生产的情况下,工期和进度变得尤为紧张。

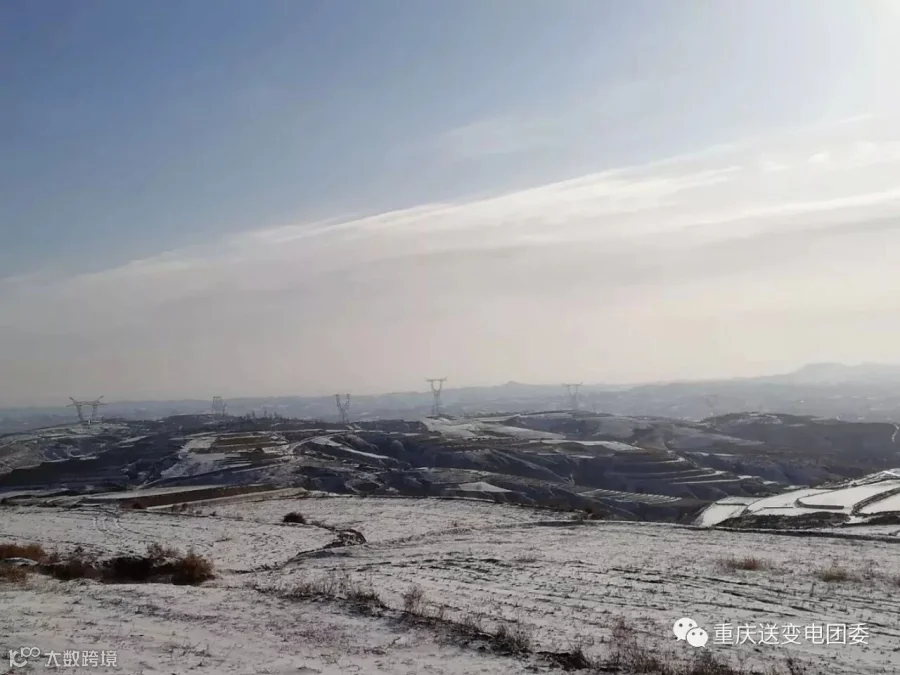

在雪季,大雪的覆盖让道路变得模糊难辨,平时异常熟悉的路线可能会一夜之间被大雪掩盖,找不到方向。看似平坦的道路其实危机似乎,在野外因为看不见雪下面的路,简单的行走会变得一瘸一拐摔倒,车也会经常陷进坑洼里无法动弹,给行动带来阻碍。

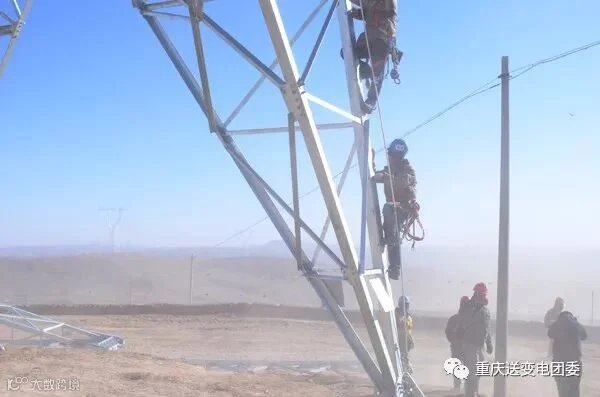

除开雨雪季节,地处陕北榆林地带,大部分时间都会有4、5级的风,风力大的时候甚至达到7、8级,风力大的时候高空作业不能正常施工,极细的尘埃被大风刮起,遮天蔽日,让人睁不开眼、摸不到方向,员工们每天都是带着满身的土、满脸的灰,满嘴的沙回到项目部,说是出去施工,地处野外的施工现场更像是一个战场,大家每天都在与低温斗、与大温差斗、与大风、与尘土抗衡。

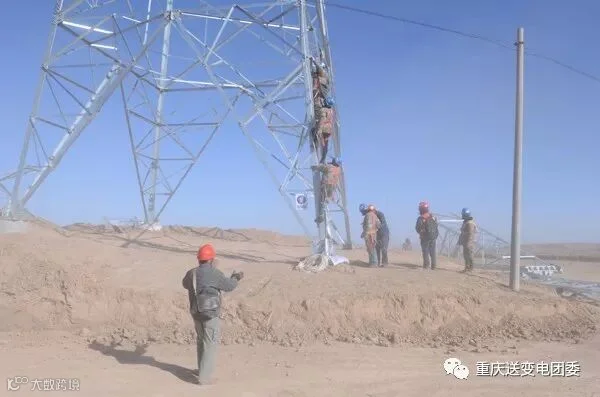

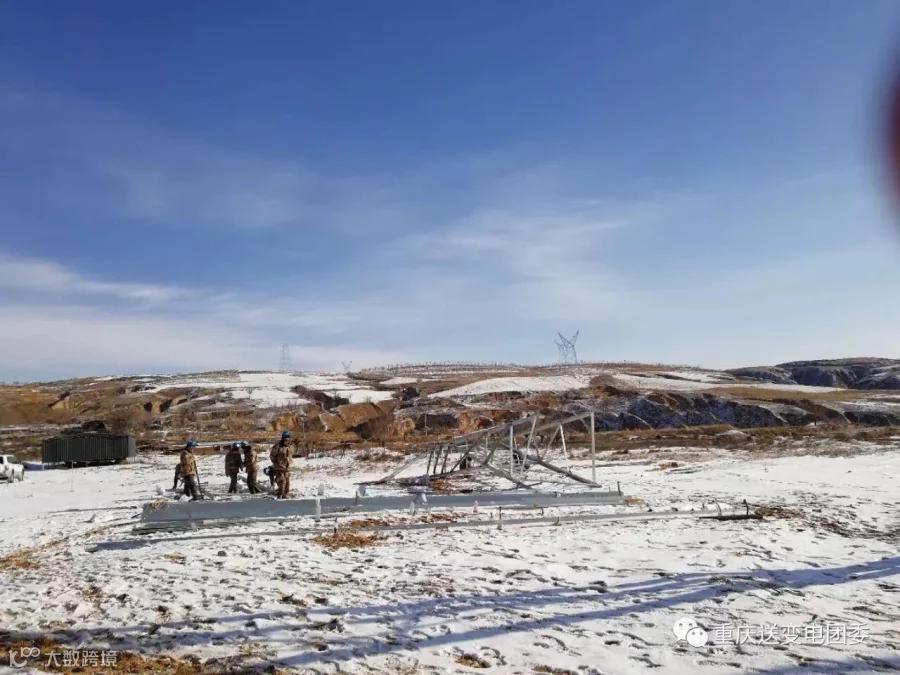

截止12月15日,现场迎来了今年第一场大雪,在五级大风的情况下,现场正在进行地面组塔工作。目前全线基础开挖浇筑已经全部完成,正在进行的组塔工作,已经组立完成11基,项目部的70后、80后、90后们面对紧张的工期,面对艰难地、的协调问题,他们一步一个脚印,顺利的解除了一个又一个难题。迎接他们的还有后面艰苦的任务和硬骨头,面对困境,他们露出的是坚定的眼神和从容的微笑,他们心中有信心和决心面对挑战。(党建部 张弛)
