大数跨境

复工进行时:城口巴山110千伏变电站工程防疫、复工“两手抓”

复工进行时:城口巴山110千伏变电站工程防疫、复工“两手抓” 重庆市送变电工程有限公司
2020-04-10
1
导读:110kV巴山变电站建成,可供巴山片区新增负荷使用,并缓解高燕变电站供电压力,改善片区电网质量,提供巴山片区电网供电的可靠性和稳定性



复工进行时



编者按

目前,国内疫情防控形势正在逐步好转。3月12日,国务院联防联控机制召开新闻发布会透露,我国本轮疫情流行高峰已经过去。与此同时,中央也多次强调各地落实“分区分级”有序恢复生产生活。国家电网公司迎来复工高潮,重庆送变电公司各工程项目部将严格遵循复工复产的12项举措,执行全员三级网格管控模式、防疫“七准备”、“十必须”等管理措施,全面推进工程建设。请跟随镜头,一起来看看现场的情况吧。



4月9日,据项目经理黄明介绍,城口巴山110千伏新建工程目前进度:一、二次设备安装工作基本完成,计划在4月25日前完成剩余一、二次工作,计划于5月底完成高压试验及调试 ,6月底具备投运条件。110千伏巴山变电站建成,可供巴山片区新增负荷使用,并缓解高燕变电站供电压力,改善片区电网质量,保障巴山片区电网供电的可靠性和稳定性。疫情期间,项目部积极响应市公司复工计划,防疫、复工相关工作有序展开。







_

2020.2.24

为响应市公司疫情期间复工计划,城口巴山110千伏变电站工程项目管理人员进场筹备复工前期工作。

2020.3.10

项目部编制完善防疫安全资料及应急处置预案,并报巴山当地政府备案。


_


_

2020.3.17

按照防疫复工要求组织现场防疫应急演练;筹措防疫相关物资并按照规定完善物资管理办法;按照相关要求完善复工资料和相关手续。

2020.3.18

经业主、监理全面审查批复后,城口巴山项目于3月19日正式复工。


_


不畏道阻且远 践行防疫攻坚

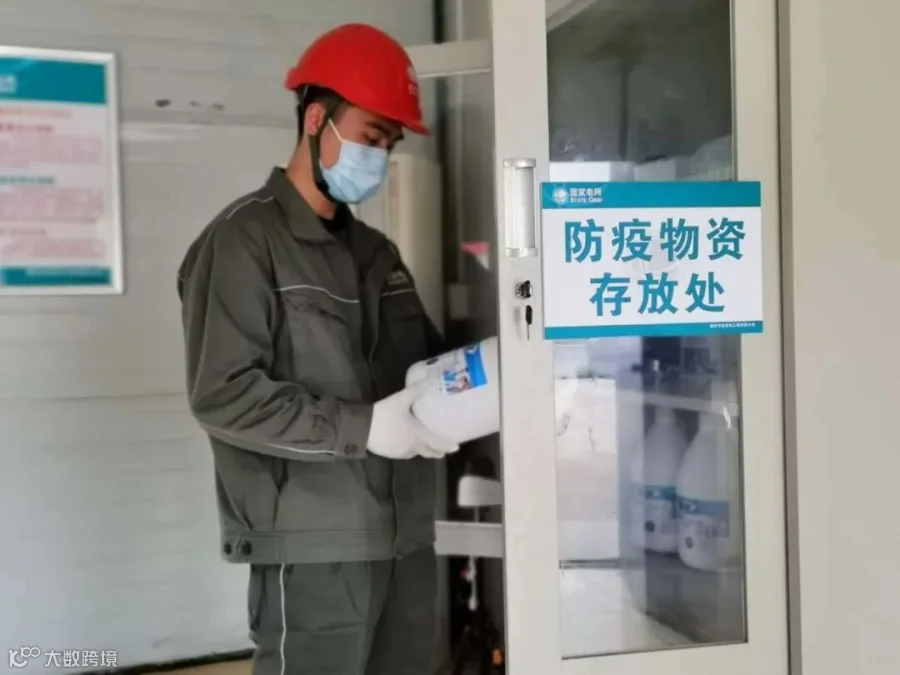

“闯关“数百公里,防疫物资筹措到位。


项目部安全员兼巴山临时党支部书记刘平,严格落实防疫物资科学管理办法,物资分离,区域独立。


人员每日进站前,

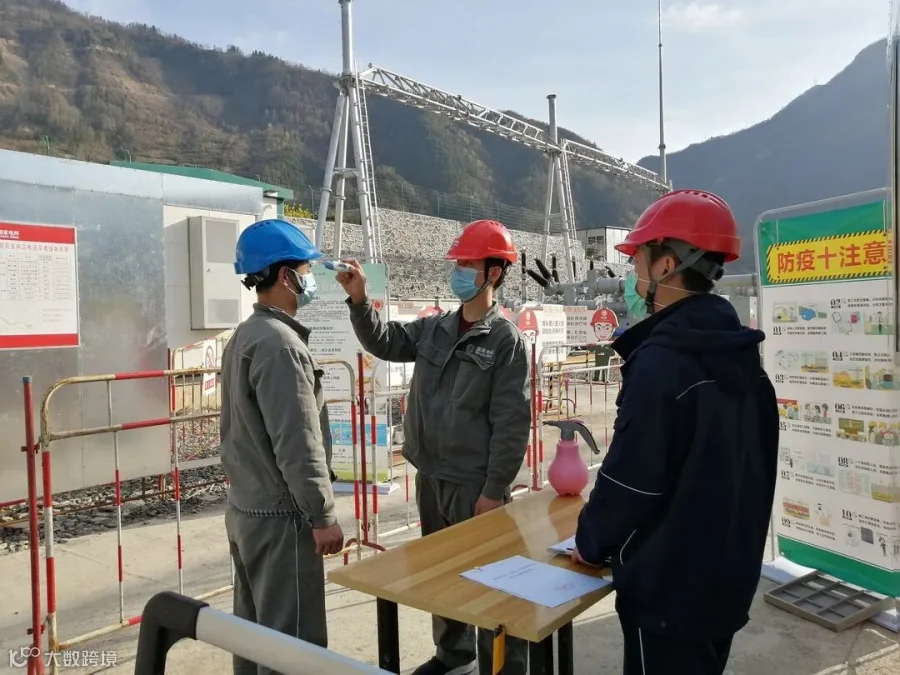

严格实行测温、登记。

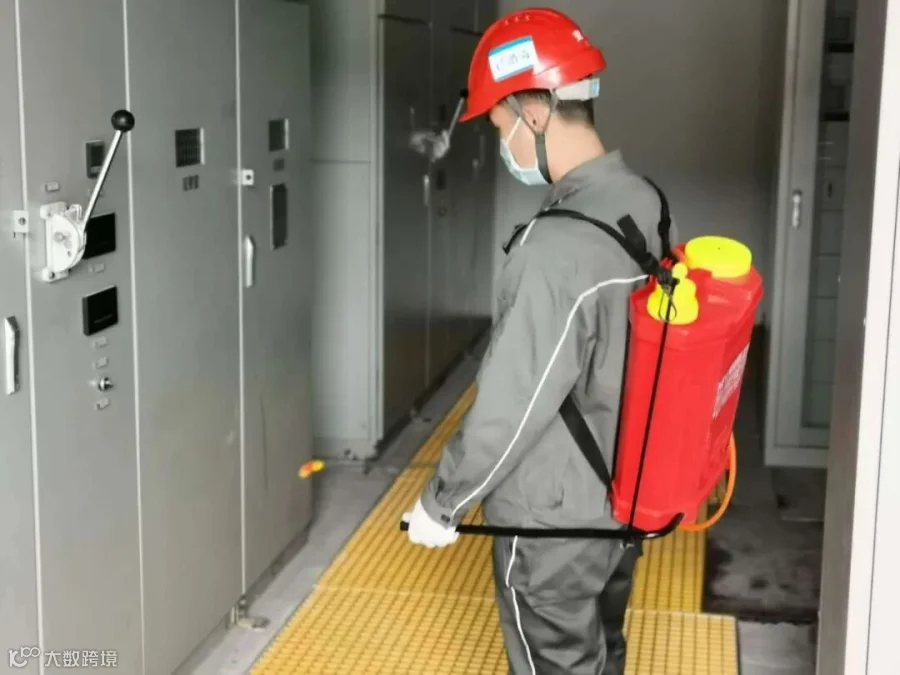

每日对工人进行体温测量,背着消毒器具,对公共区域进行严格消杀,不留一个死角。


科学分餐,避免人员聚集,切实保障现场人员在疫情期间的安全。


人员分散管理,

全面落实防疫安全要求。


加强安全管理 稳扎稳打推进

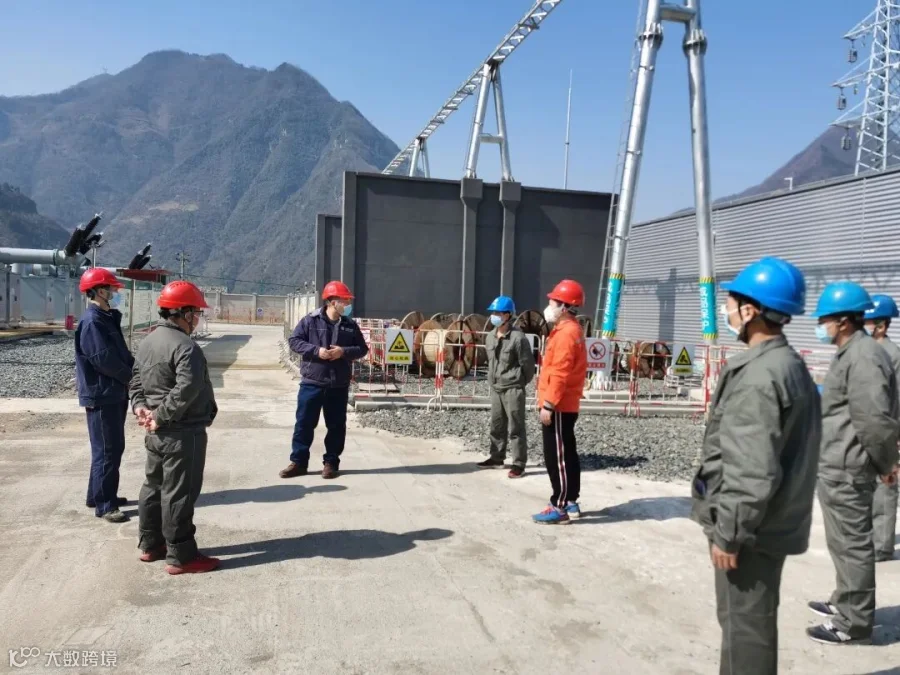

3月12日,变电施工分公司经理助理邱健带领安质科相关人员一行前往城口巴山110千伏项目部,对复工前的安全资料、防疫资料进行全面检查,确保疫情期间有序复工复产。


3月12日,变电施工分公司安质科专责王祥在城口巴山110千伏项目部组织现场人员进行复工入场前的安规准入考试,进一步规范疫情期间现场安全管理,提高作业人员防控意识。

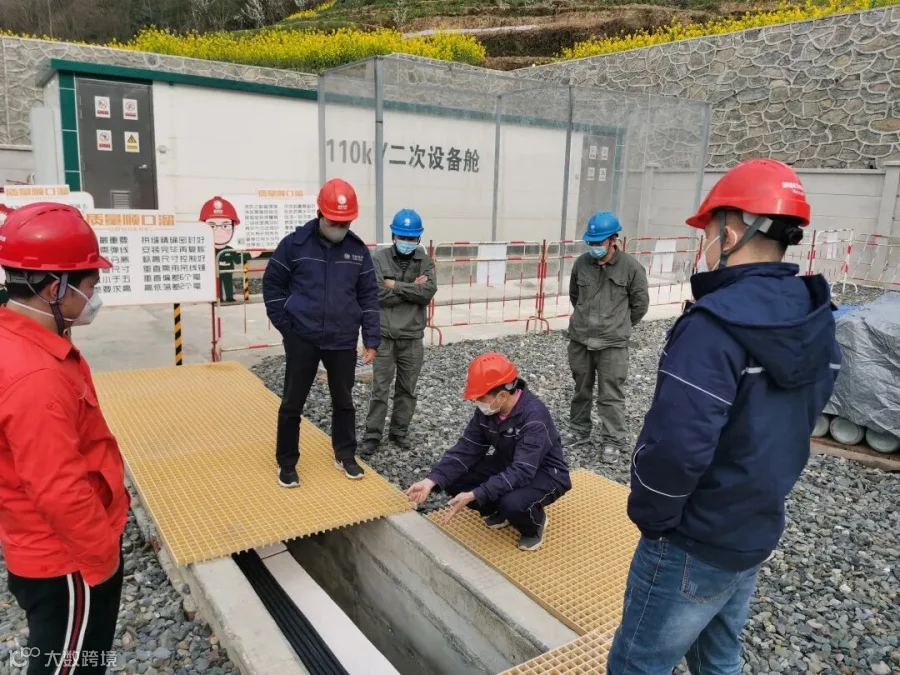

3月17日,业主单位、监理单位在项目经理黄明的带领下,排查各处隐患,保障复工后的安全生产工作顺利进行。


提升质量管控 确保建设效率




项目经理黄明,核对图纸同设计沟通乙供物资的情况,为复工现场生产工作做好充分的物资准备。

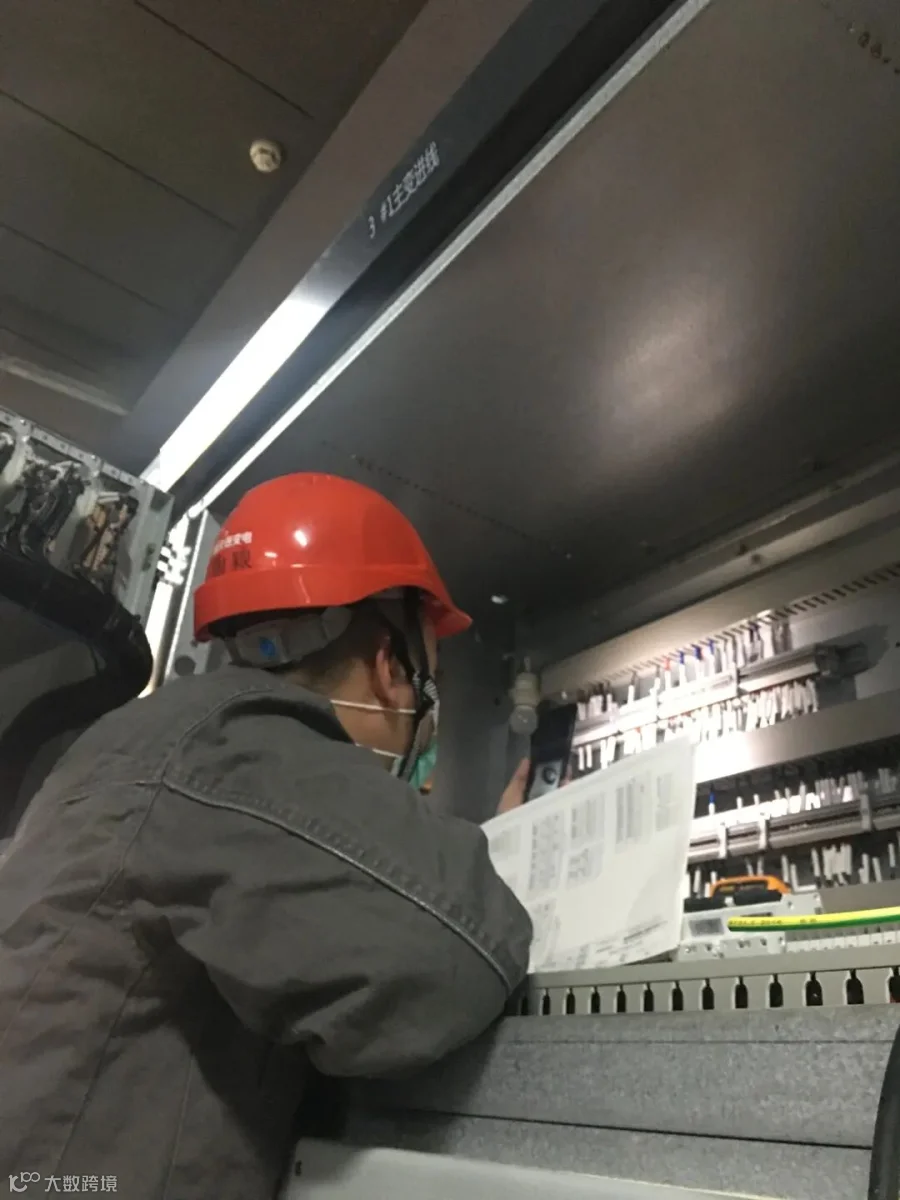

项目部技术员李成龙,作为变电调试专业出身的他,根据图纸核对柜内的二次回路线。



根据图纸,检查二次操作回路,排查35千伏进线回路的储能问题。



3月21日,班组安装工人在变电站GIS区域调节母线筒水平度。

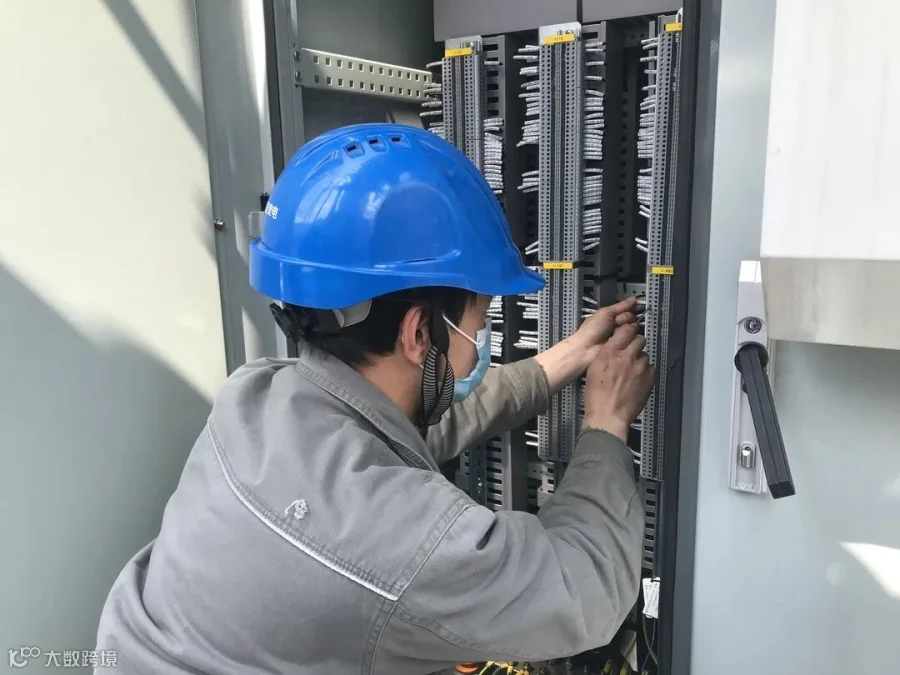

3月24日,变电二次安装工人进行变电站GIS汇控柜二次接线检查。

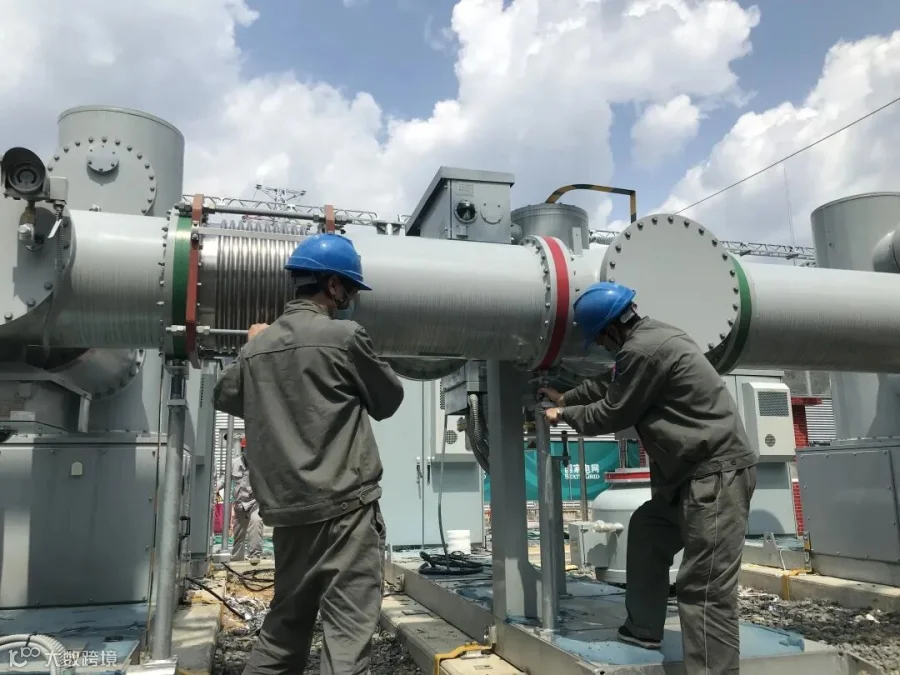

4月3日,变电安装班组作业人员在进行套管注油清洗。



前期,项目部食堂还未供餐,所以每天在现场吃的最多得食物就是泡面,黄明还开玩笑说:“现在是减肥的黄金时期要珍惜。”



“青年者人生之王,人生之春,人生之华也。青年之字典,无’困难’之字,青年之口头,无’障碍’之语;惟知跃进,惟知雄飞,惟知本其自由之精神,奇僻之思想,锐敏之直觉,活泼之生命,以创造环境,征服历史。”

巴山项目变电青年们的胜利会师,必将打赢这场在疫情期间的热血战役,保质保量完成建设任务!



            责任编辑 / 张   弛  曾   雪

编辑 / 刘思源

供稿 / 余汶栖

图片 / 谢    颖

审核 / 石红芹


【声明】内容源于网络
0
0
重庆市送变电工程有限公司
这里是重庆送变电人的家。这里是展示重送人的舞台。
内容 518
粉丝 0
重庆市送变电工程有限公司 这里是重庆送变电人的家。这里是展示重送人的舞台。
总阅读154
粉丝0
内容518
