金秋时节,果实飘香
穿行在甘肃玉门至酒泉这段古丝绸之路上
蹇福江毫无倦怠之意
和当年玄奘西行一样
蹇福江
作为甘肃河西电网加强工程二标段项目经理
在现场他挑起的是担子,担起的是责任
自然不敢有丝毫倦怠
蹇福江所在的重庆送变电公司,承建了750千伏河西电网加强工程二标段,该段线路长87千米,组立铁塔196基。途经甘肃瓜州县、玉门市、酒泉市等地,线路与丝绸之路、“一带一路”、兰新铁路并行延伸,筑起了一条点亮边疆的新丝路。
☰☰☰☰
工程自2019年初开建以来,国网重庆电力科学管理,严格要求,重庆送变电公司周密组织、精细施工,员工们翻雪山、过草地,战风沙、斗严寒,在恶劣环境里,顶着跨越点多、安全风险大的作业压力,转变思路,科学计划,优化施工,安全高质推进工程进度,11月底将全面完成作业工期,确保工程按时投运。
☰☰☰☰
# 新电场的新作为
750千伏河西电网加强工程建设,是国家电网公司投资的重点工程。建成后,可提高河西走廊电网输电能力,缓解主网架瓶颈,将甘肃酒泉地区风电、太阳能发电等新能源,送至西北主网、或远距离输送到华中地区消纳。同时,还能将新疆电力经联网通道,向西北主网送电;更重要的是,该工程提高了±1100千伏特高压吉泉线交流网架支撑和输送容量,有利于落实国家“电力援疆”政策,促进西部地区快速发展。
☰☰☰☰
9月,甘肃玉门,昌马发电场。这是国家首个千万千瓦级风电基地,在西北地区强风推动下,巨大的风车叶片迎风起舞,向电网输送着清洁、绿色电能。附近的光伏发电板,一片连着一片,延绵数千米,在戈壁深处发出深蓝色的光,向远方输送着可靠的电力。
☰☰☰☰
“我们身在新时代,遇到了好年头,就要有新作为。”站在河西电网加强工程42号塔工地,蹇福江介绍,脚下这片土地,有着悠久厚重的历史,而身后的工程则是责任和担当。在这里,丝路绵延、长城巍峨,大漠孤烟、边塞烽火,驼铃漫道,曾经把东西方文化汇聚一起,交汇成古丝路文明。如今,“一带一路”沿着古丝绸之路,联通中亚、东欧,实现信息互联互通,共治共享,把中国现代文明播向海内外。
☰☰☰☰
与丝绸之路并行的,是蹇福江和他带领的团队在戈壁滩、大漠深处,新建的河西电网加强工程,条条银线和座座高塔,承续着古丝路文明,在阳光下熠熠闪光。
☰☰☰☰
而今,这里已是河西电网的重要发展区域,绵延数十里的风车,昼夜不停地旋转,光伏发电站与落霞相衬,在这里映着闪烁的光芒。越过风机和光伏电站,随处可见河西电网加强工程的银线和铁塔,重庆送变电员工以此为主战场,为国家“一带一路”建设,为西北地区的电能输送,战天斗地,吃苦耐劳,以新时代的新作为,书写攻坚克难的传奇故事。
☰☰☰☰
# 老问题用新办法
冬天严寒、春秋大风、夏季高温……“春秋季遇上沙尘暴,安全风险高不说,施工难度也很大。”说起河西电网加强工程施工遇到的难题,项目总工贺军直摆脑壳。
☰☰☰☰
而让项目组真正遇到的老问题,却是跨越。贺军介绍,二标段是全线七个标段中跨越点最多、难度最高、最复杂的跨越段。线路下跨兰新高铁、连霍高速公路、330千伏线路等,仅87千米长跨越点就(多)达100多个。
☰☰☰☰
“这是我从业15年来遇到跨越次数最多、最难的一个工程!”贺军说,跨越点多,就意味着面临更多不确定性,意味着项目部永远要做两手准备,想出新办法,才能把问题一一解决。
☰☰☰☰

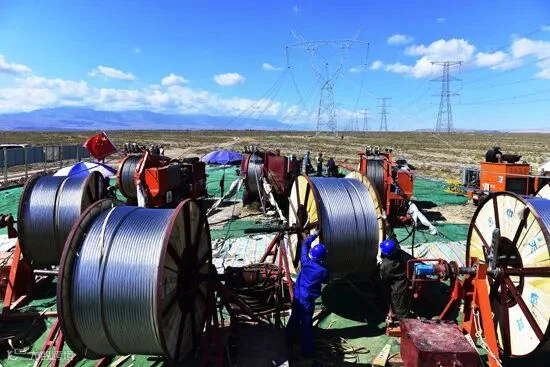

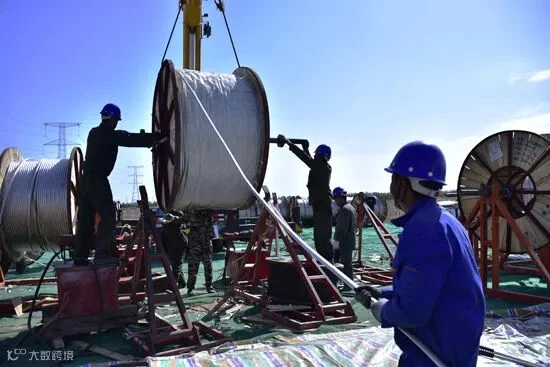

8月30日~9月4日,原计划用6天时间,对玉门市昌马风电场开展跨越施工。可是,这里线路纵横交错,跨越点多达28处。临至施工前4天,35千伏镇港线的停电计划依然不确定。为了抢工期,项目部只有另想办法。蹇福江带领团队提前准备,待停电命令下达,一边加快抢建跨越架,一边将牵引绳放在2156~2157号铁塔两端,待架子搭好,立即连接跨越点两端牵引绳,随后拆除跨越架。原本6天的工期,项目部只用4天半就恢复了镇港线的送电。
☰☰☰☰

10月中旬,他们又要攻克跨越难度最高的兰新高铁作业点。二标段2016~2017号塔线路,正好跨越兰新高铁客运专线。跨越位置正处于高铁疏勒河大桥上,桥高22米,高铁不允许封网作业,更不许搭建跨越架,施工条件异常艰难。
☰☰☰☰
好在9月下旬,经多方协调,铁路管理方同意夜间施工。项目部在各种限制的条件下,赶紧加快人力物力准备,配置夜间照明设备,计划利用夜间客运专线停运3小时的间隙,连续奋战8个晚上,将线路贯通,攻克难题。
☰☰☰☰
“遇到老问题,只要我们多动动脑子,多想想办法,就能解决。因为,我们相信办法总比困难多!”蹇福江自信地说。
☰☰☰☰
如果说跨越是工程难点,那么防腐则是工程创新。河西电网加强工程,途径高盐碱、强腐蚀地区。若采用原施工材料与防腐方式,不出5年,接地线和塔基将会被严重腐蚀,后果难以想象。
☰☰☰☰
更新材料与工艺!面对新问题,项目部采取新的办法和措施。针对土地环境,使用新型材料——石墨接地体。这种材质能较好防止接地线腐蚀。针对重腐蚀地段,为增强塔材防腐,采取3油5布法,即在每塔基础涂刷3种油漆,每种两遍,间隔4小时,等油漆干后刷,刷后又等油漆干,同时在塔基包裹5层防腐布,每刷一遍漆,裹一层布。“虽然这样给工期带来麻烦,但只要管用,多耗费点人力物力,也值得。”贺军说。
☰☰☰☰
# 老丝路上新繁荣
施工一段,就要造福一方,让道民生,造福百姓。按照原规划,河西电网加强工程二标段沿线,约9千米线路途经少数民族聚居地瓜州县幺站子、马家全乡。这里施工协调难度大,民情较为复杂。重庆送变电公司考虑到民族聚居地实际情况,配合政府迁移输电线路,导致20多千米的线路进入沼泽地。
☰☰☰☰
但一涉及沼泽地带,新的难题又来了。该地带土质松软且基本为灌注桩基础,大部分塔位及周边均有明显积水,导致施工机械、工器具、塔材运输极为困难,项目部员工们深一脚、浅一脚,奋战三个多月才架通了迁改线路。
☰☰☰☰
不仅如此,重庆送变电公司在施工中设法保护当地经济作物,尽量考虑村民利益最大化,促进民族团结,社会和谐进步。瓜州县布隆吉乡,村民大量种植枸杞、锁阳等经济作物。2040~2058号塔位于村民经济作物耕地上,项目部想方设法,尽量缩小施工区域,将原规划900平方米的塔基作业范围,缩小至600平方米内,尽量避免损伤经济作物,保护群众利益。
☰☰☰☰
停工,移塔!9月上旬,就在2188号塔组立完工即将放线作业时,项目部突然接到酒泉市肃州区政府的一纸通知。
☰☰☰☰
原来,2188号塔正处在肃州区东洞乡工业园区道路位置。如果不迁塔,进园区公路会绕道5千米。此时,又要赶工期,又要迁铁塔,如何是好?考虑再三,项目部报经设计单位同意,以支持边疆经济发展、服务园区建设为目标,采取两端把线放好,然后再行迁移铁塔50米,让道于园区建设,促进当地经济繁荣发展。
☰☰☰☰
古丝绸之路上
玄奘法师历经八十一难
取得真经,完成任务
如今在“一带一路”旁
国网重庆电力员工经历重重考验
不断提出新思路、新想法
攻克了道道难题
交上了一份完美答卷
