时间:36小时
战果:首次数字化验收
刘梦依参加全国第十二届品牌故事大赛,在重庆赛区现场。
2024年7月19日,结束了半个月的封闭培训,刚刚走下“第十二届全国品牌故事大赛”重庆赛区的舞台,刘梦依带着比赛“一等奖”的荣誉,又回到了自己的岗位上。

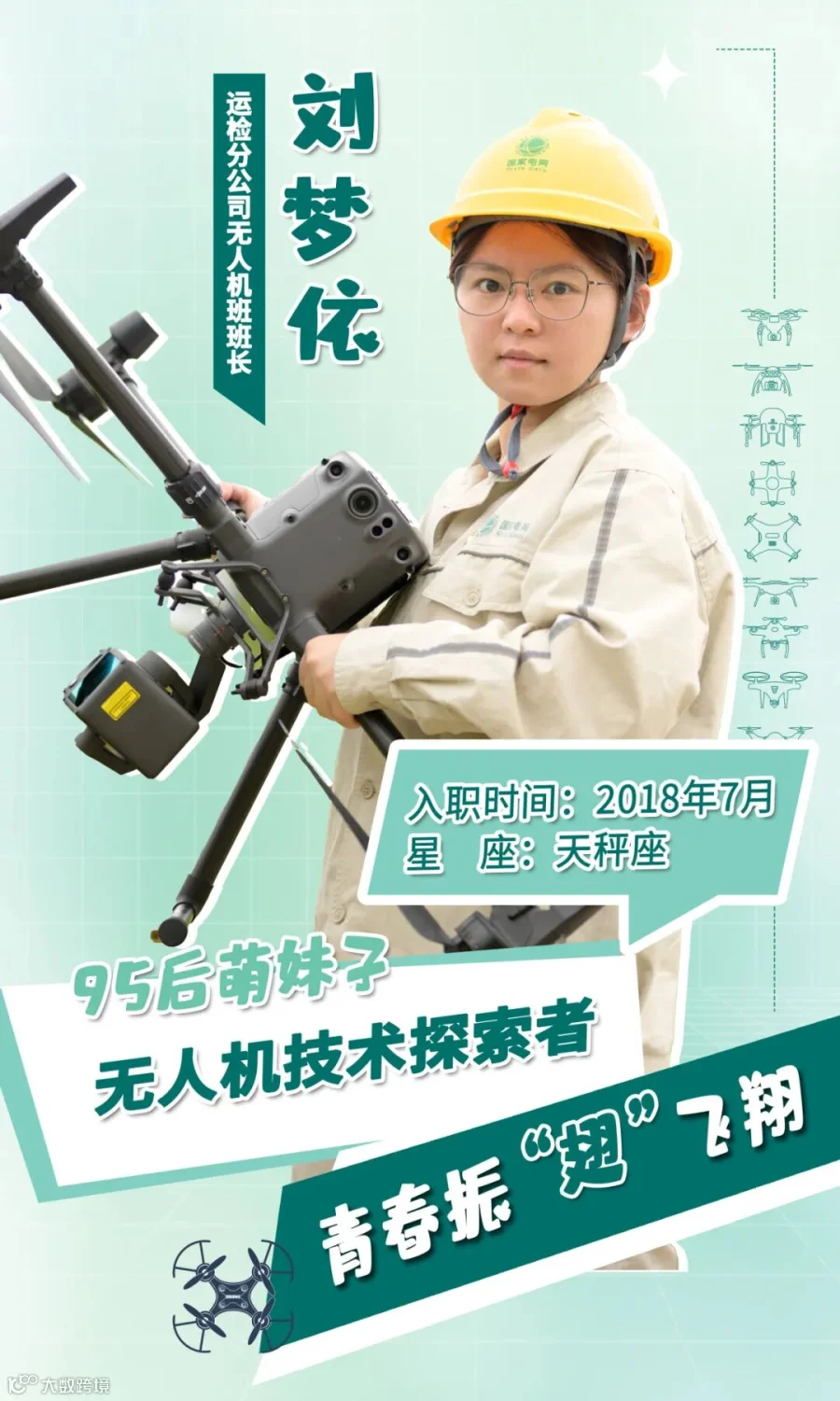

刘梦依作为公司首位无人机女班长,在今年5月参与了500千伏金明线的竣工验收,这也是她带领无人机班组第一次迎接“基建数字化验收”的挑战。
5月21日,一个紧急的任务突然到来,无人机班需要在接下来的2天时间里,对金明线180基500千伏铁塔、近80公里线路建立数字孪生三维模型,完成公司首次“基建数字化验收”。
焦虑归焦虑,立马开干,那就在行动中找答案吧......
5月22日 7:00-19:00
12个小时的通道扫描

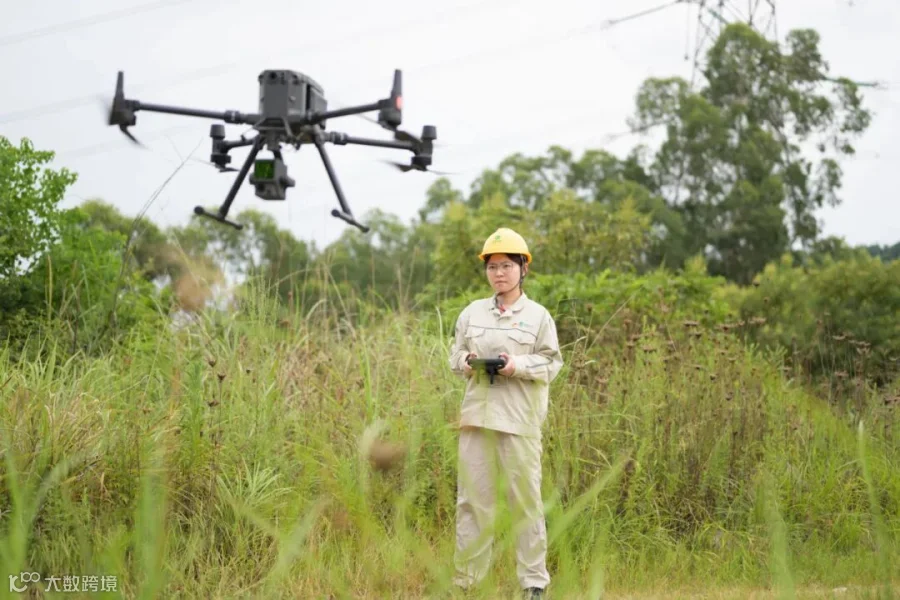

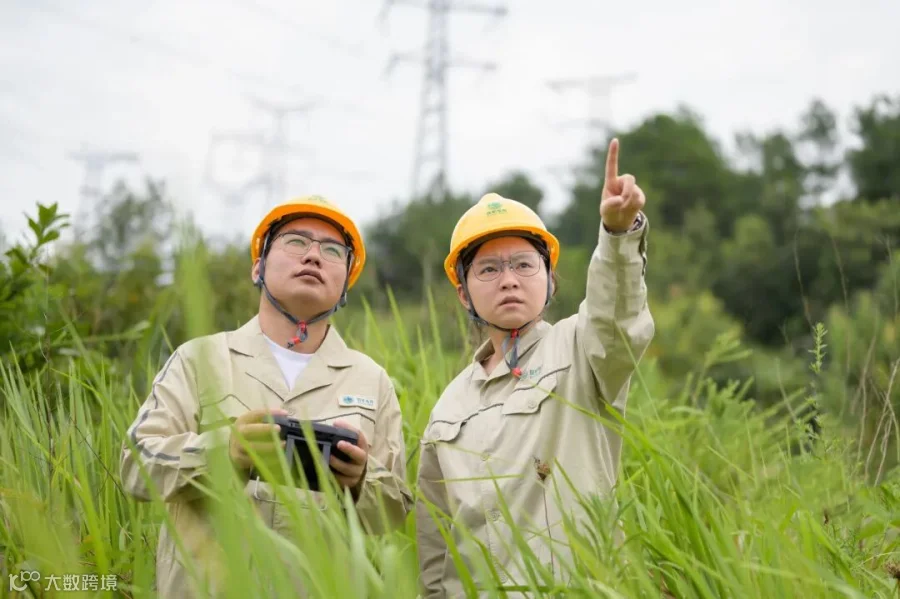

5月22日早上7点,刘梦依带领无人机班到达现场,分成四个小组同步开展激光扫描。

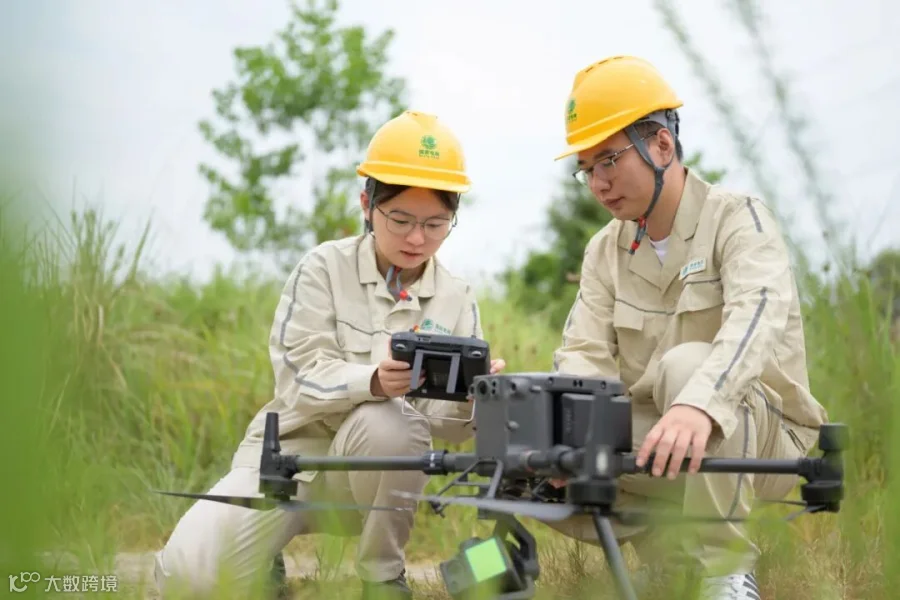

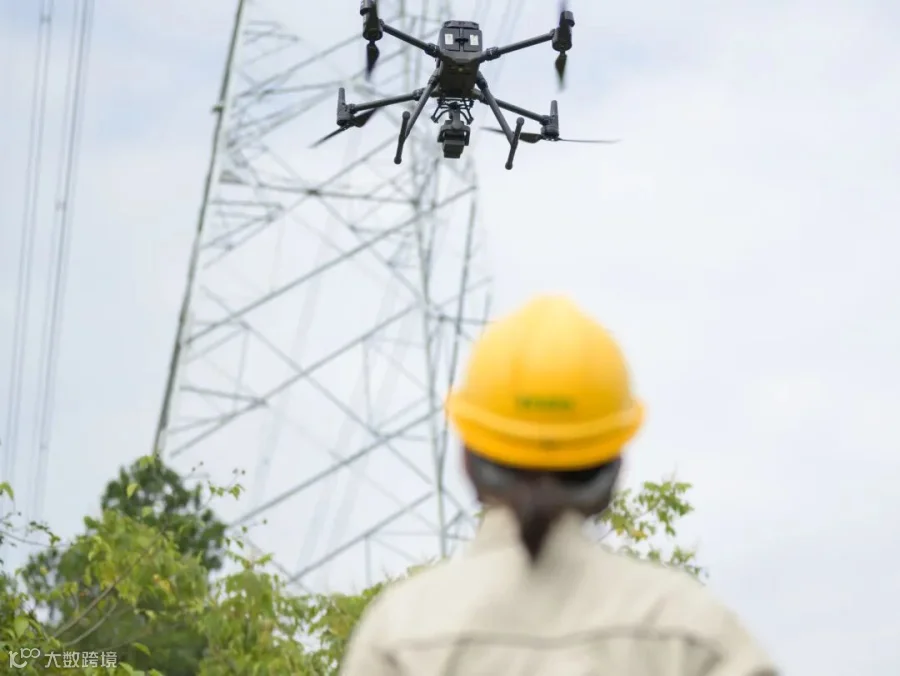

“准备就绪,可以起飞”,动态定位、激光扫描、模型预览……搭载着激光雷达的无人机,沿着500千伏金明线走廊进行扫描,五分钟不到,一档线路的真彩三维模型原始数据便收进了小小的遥控器里。
当天下午19点左右,180档线路的扫描工作在大家的通力协作下完成了。
19:00-20:40
返程小憩
长时间的户外作业
每个人都被蚊子发了很多“红包”
一碗泡面
战斗力加载中
5月22日-23日 20:40-2:30
80公里数字线路初成

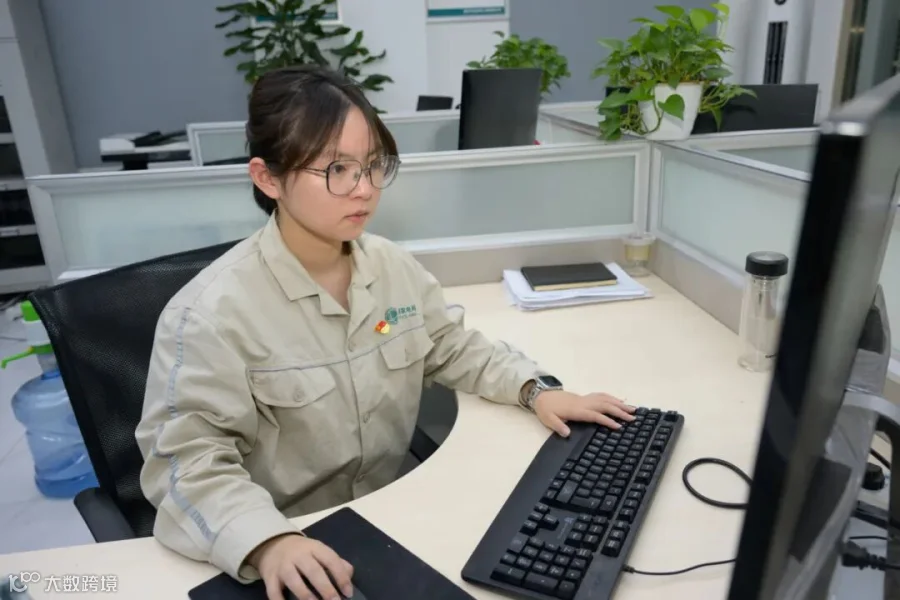

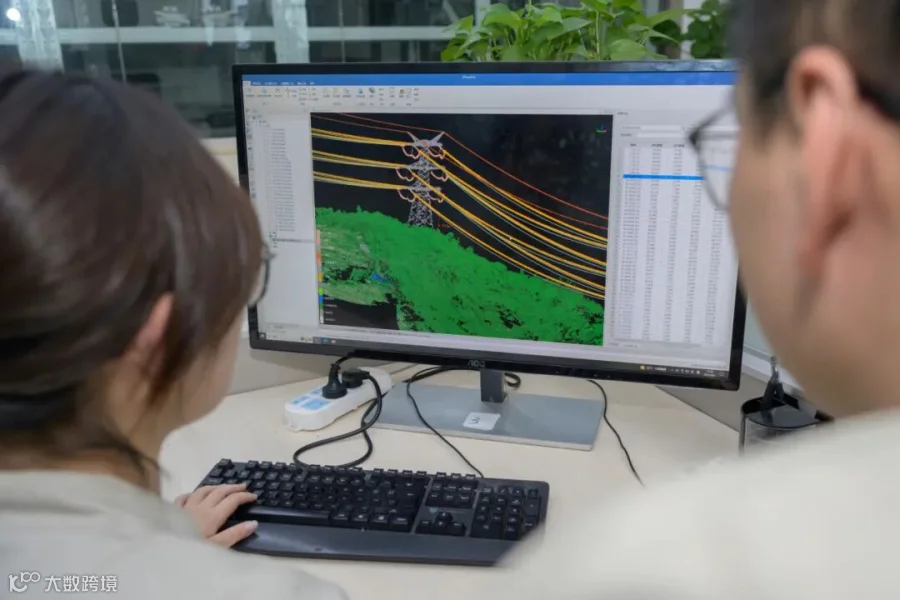

要对采集的180档线路超2000个数据进行逐项分析,不能仅依靠AI计算,还必须结合人工逐项分析判定是隐患问题还是噪点误差。
夜色渐浓,无人机智能巡检中心的灯光照亮了加班的战场,蝉鸣声、键盘声、鼠标声,大家争分夺秒......
历时近6个小时,一套“完美复刻”的500千伏金明线数字线路完成了。
5月23日 8:30-10:30
3个小时的参数设置讨论
技术不再是难题,难的是首次成体系的应用这套技术,要如何设置参数标准?
激烈的探讨后,最终大家结合历年高温重荷、暴雨大风等极端恶劣天气隐患点的排查经验,参考架空输电线路运行规程数据要求,最终摸索出4个标准6项参数值,为建模工作提供了最快速的指引。
5月23日 10:30-19:00
24份建模报告出炉
23日晚上7点,24份建模报告新鲜出炉。
“和传统的人工验收不同,以前要砍伐影响线路运行的树竹,依靠人员走线凭经验来测算,而现在我们这套模型参数下,能够将通道内树障与线路带电部位距离和砍伐面积精确到厘米级小数点后2位,有三维图、剖面图、俯视图,可以定坐标,定经纬度,更加精准高效了”,看着36小时的战斗成果,刘梦依疲惫之中难掩兴奋和自豪。

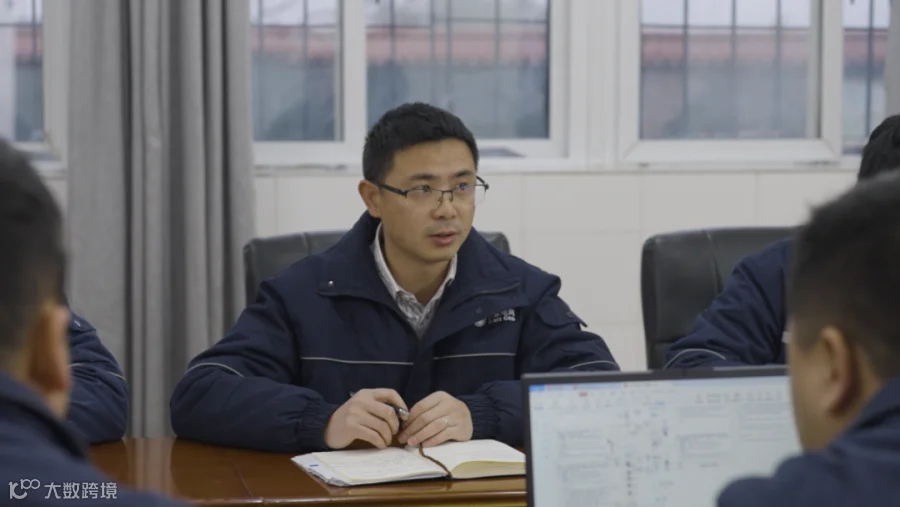

金明线项目经理
汪华荣
我们在进行现场树竹砍伐面积核实的时候,确实很感叹,新技术建模比人工分析要精准多了,砍伐的范围、砍伐的面积都很精准,这也为我们零缺陷投运提供了助力。
运检部运检管理
游亮
这次数字化验收的成功尝试,对未来500千伏基建线路工程的数字化验收提供了模板打样。
我们要总结提炼和完善提升这次的经验,形成套路、固化模式,今后面对新建投运线路时,能够驾轻就熟地从容面对。

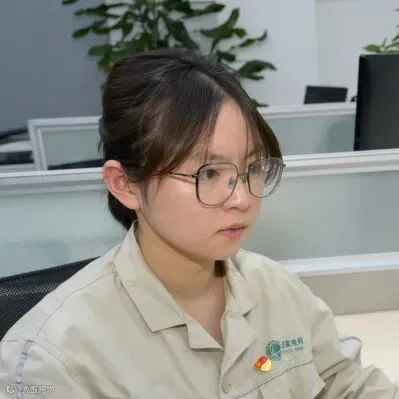

无人机班长
刘梦依
接下来,我们将在500千伏铜板线的验收中应用这套标准,我们有信心,会做得更好。
近年来,公司对电力行业无人机应用的探索和实践,一直在路上,打造了独具特色的“无人机+”智能运检体系,为输电线路运维模式转型升级提供了动能。
现在,新一代的95后女班长接过了接力棒,薪火代代相传,创新永无止境。不论无人机技术创新的路有多长,刘梦依和无人机班组都将坚定步履,勇往直前。
