哈重线贯通

1月8日,在重庆市渝北区N6376张力场,随着牵引机最后两根子导线到达6386号终端塔,“疆电入渝”工程哈密至重庆±800千伏特高压直流输电线路工程(重庆段)最后一场导线展放完毕,自此该工程重庆段全线贯通。

宁湘线贯通

1月8日13时28分,“走板到位,大牵停!”随着对讲机中传来指挥人员的声音,牵引机操作手关闭牵引机,最后两根导线到达N3231牵引场,N3213-N3231放线段放线完成,标志着由重庆送变电公司承建的宁夏-湖南±800千伏特高压直流输电线路工程(渝1标)全线贯通。

哈重配套二期

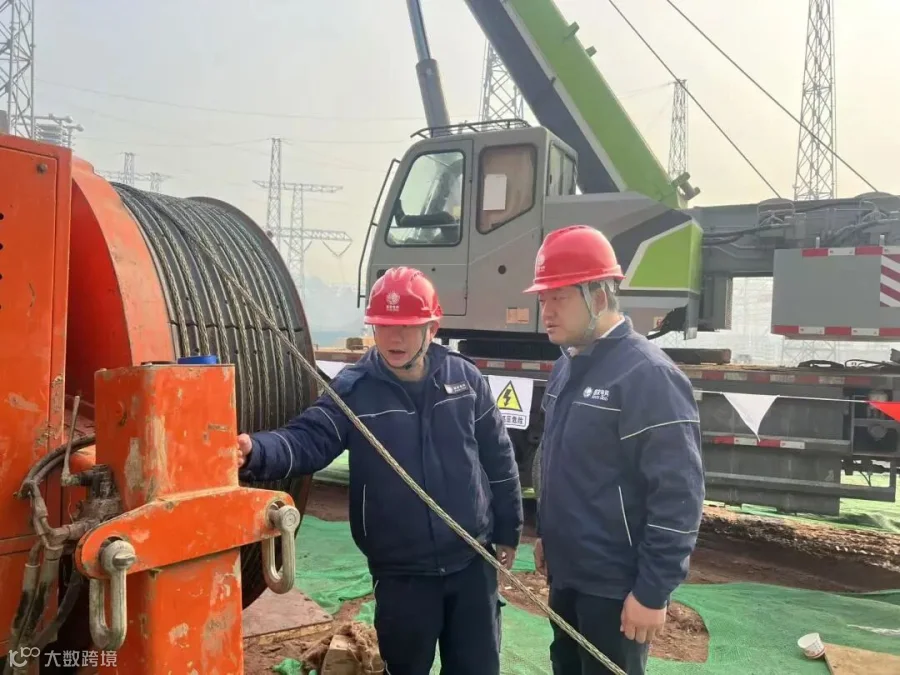

开始放线

1月19日,哈密-重庆特高压直流受端500千伏配套工程(二期)完成SN318-1至NFL03放线,共完成放线0.771千米。

铜梁特送出

竣工预验收

1月20日,铜梁特送出铜梁特-圣泉线路工程SN244-SN318_1投运前竣工预验收。

分管领导靠前指挥

1月3日,公司党委委员、副总经理张晓勇来到哈密-重庆±800千伏特高压直流输电线路工程N6386牵引场检查指导工作。晓勇总仔细检查了现场的安全防范措施,详细了解了哈重线近期的工作推进情况,要求项目部做好年前工作部署,排查现场安全隐患,进一步压降现场作业风险,确保工程安全有序推进。

1月7日,公司党委委员、副总经理张晓勇到重庆铜梁海辰新能源专用站220千伏外部工程#90-#93导引绳拆除现场检查指导工作,晓勇总听取了工作负责人何伟对剩余工作及相关情况介绍,并检查了#83、#87反相拉线措施布置,强调项目部要加强收尾工作的安全检查与监督,保持稳定良好态势,过好祥和年!

各级领导关怀备至

 1月3日,公司总会计师、党委委员江瑶到哈重线(渝1标)现场开展“冬送温暖到一线”活动,真情关怀一线职工。江瑶同志在现场详细询问了现场施工情况和近期工作安排,要求现场作业人员在安全施工同时也要做好自身保暖防寒,以更加饱满的精神状态和热情投入到工作之中,努力建设特高压。

1月9日,公司党委委员、副总经理张晓勇到宁湘线(渝1标)开展“冬送温暖到一线”活动,慰问关怀宁湘线一线职工。晓勇总了解了整个工程施工情况及节前工作安排,要求项目部重点注意雨雪冰冻天气下的施工安全,并强调断、紧线及附件安装作业做好监护和安全保护措施,守住人身安全底线,站好节前最后一班岗。

1月15日,公司总经理、党委副书记张颖到宁湘线(渝1标)开展“冬送温暖到一线”活动,慰问关怀宁湘线一线职工。颖总检查了N3339断紧线施工现场,了解了现场高空及压接工人员的持证情况,叮嘱大家一定稳步推进各项工作,守住“安全线” ,站好“节前岗”。

随后,颖总到项目部进行慰问关怀,了解了项目部同志们的工作状况,聆听并记录了大家在工作和生活上的想法,最后要求项目部要积极主动排查农民工工资支付情况,并做好停复工安排,重点强调节后复工对“货运索道”恢复使用前进行逐一隐患排查。

1月22日下午,公司党委委员、纪委书记、工会主席丁卫民开展两节慰问活动,为困难职工陈应全送去慰问品,送去了工会的关怀和新春祝福。丁书记详细了解并关心了陈应全的工作、生活情况和实际困难,并鼓励他的儿子要保持乐观心态,战胜病魔,好好学习,日子一定会越来越好。陈应全表示非常感谢公司领导的关心与帮助,心里特别感动,今后会更加努力,为公司发展贡献自己的一份力量。

节前停工检查

1月19日-23日,分公司及各项目部开展节前停工检查,重点对坑口覆盖、锚线措施、班组驻地、材料站等进行检查,确保工程停工期间现场处于安全状态。

再见

是为了更好的重逢

启程

是为了更远的征途

让我们

在新的一年里

再次扬帆

向着山海进发

ZHENG  TU

【声明】内容源于网络
0
0
重庆市送变电工程有限公司
这里是重庆送变电人的家。这里是展示重送人的舞台。
内容 518
粉丝 0
重庆市送变电工程有限公司 这里是重庆送变电人的家。这里是展示重送人的舞台。
总阅读154
粉丝0
内容518
