蒙电铁军用钢筋铁骨奏响“ 春之舞 ”

蒙电铁军用钢筋铁骨奏响“ 春之舞 ” 内蒙古送变电公司
2024-04-18
0
导读:包风2(包头后山风电汇集二期)500千伏线路工程施工纪实


当2023年的光辉业绩载入企业高质量发展史册的时候,2024年的春天如期而至。开春即开工,奋进正当时。送变电公司积极响应内蒙古能源集团的号召开启了新的征程。在结转项目陆续复工复产之际,包风2(包头后山风电汇集二期)500千伏线路工程Ⅱ标、Ⅲ标已经进入总攻阶段,向着投运目标跨步前行。

接到中标通知书后,送变电公司将施工任务交由攻坚经验丰富的送电第三工程处完成。其中Ⅱ标线路全长70.316公里,新建杆塔 172 基;Ⅲ标线路全长50.311公里,新建杆塔121基。两个标段的铁塔总重为13989吨,混凝土总方量为19148立方米,最重塔156吨,最高塔112.7米。

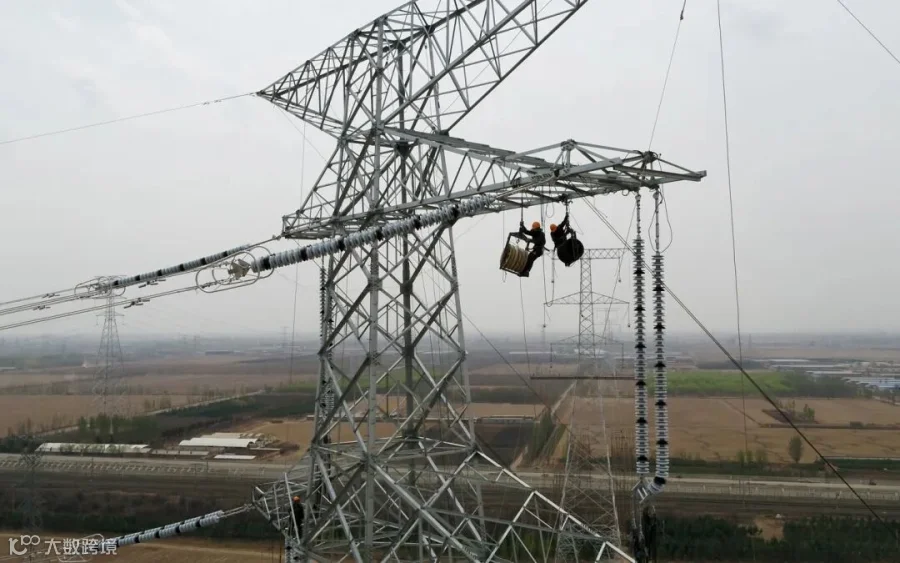

在工期紧任务重的常态化电建模式下,山区地形、岩石地质、恶劣气候、基坑爆破、冬期施工、带电跨越、高效利用天窗点等考验就是蒙电铁军擦亮品牌的闪光点。目前,现场正针对电气化铁路和带电线路进行封网跨越施工。公司副总工程师梁俊生、安全监督部王文学驻守把关,为项目安全保驾护航。

“复工以来,项目推进首要解决的就是人手问题。项目部第一时间统筹制定施工计划,一方面要求协作队伍用大巴车分批次组织工人快速到岗到位,另一方面及时跟进安全教育培训、提前规划并加快办理各项工序涉及的工作票,确保合规进场和施工作业两不误。”Ⅲ标项目执行经理王祥如是说。

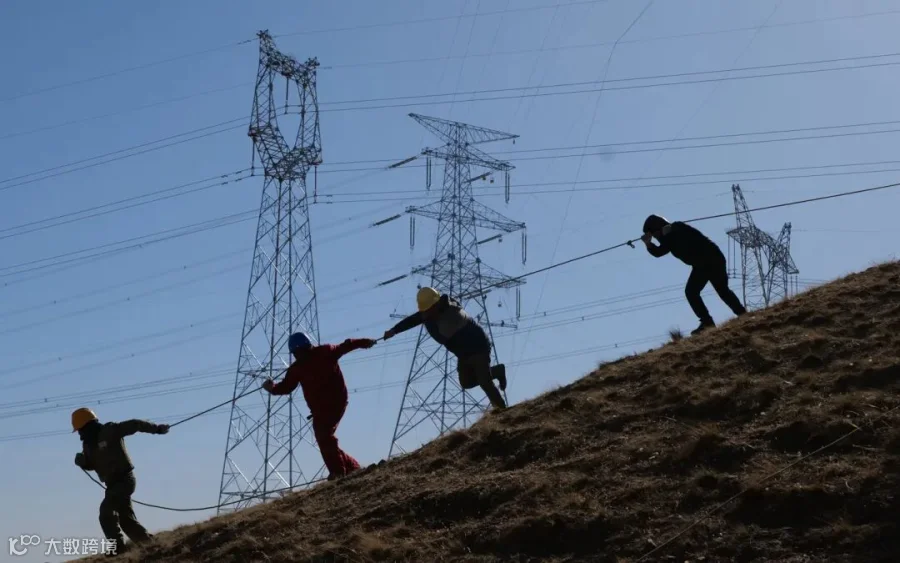

Ⅲ标截至2月19日复工时,基础浇筑119基,铁塔组立27基,必须在70天内锚定三大工序完成剩余工程量,于五月初具备投运条件。经过紧张施工,第一区段于3月18日开始放线。

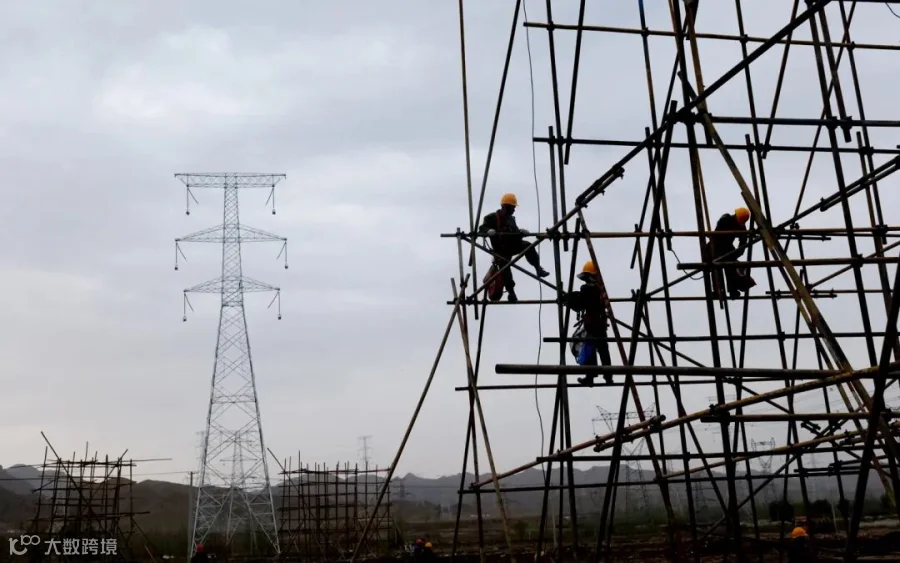

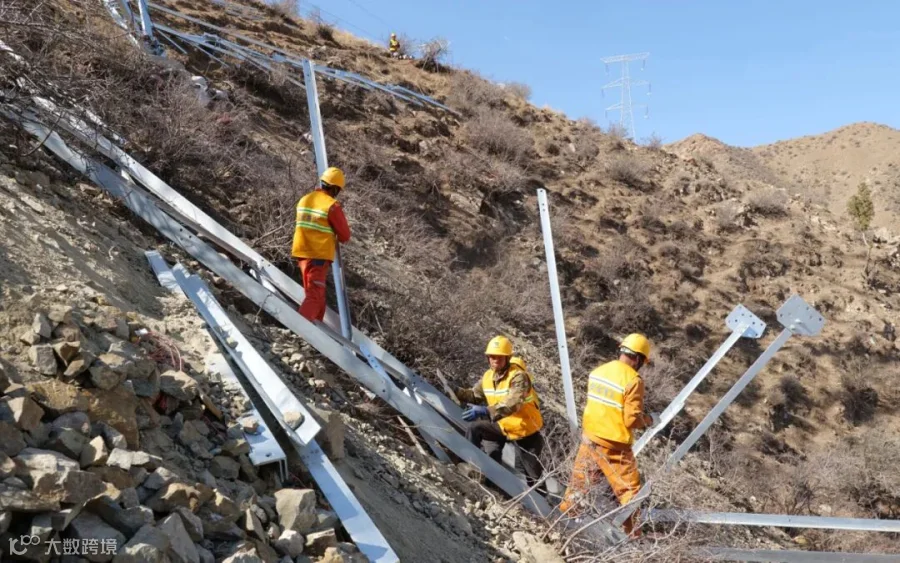

山区组塔是最难的也是最耗工期的环节。塔料运送至具体桩号要经过三个步骤,首先运货车辆在距离索道传输点最近的能够通行的地点卸货,进而通过人工或小型农用车二次转运,将塔料分批运送至索道传输点,最后由索道传输点按照安全荷载重量一点一点运送至具体桩号。由于山脊和山体斜坡的施工面积受限,现场采用“内悬浮内拉线”的方式组塔。施工高峰期全线作业人数达到500人。为了节约工期,项目部在基础浇筑阶段修建了30公里的临时道路。

据项目经理王国俊回忆,“在每晚的调度会上,项目部会根据现场实际及时作出调整,有效避免了‘窝工’现象。施工队伍都是在平地和山地间跳跃性施工,一个班组对应一基塔,具备一基组立一基,即使来回搬运小型施工机械、工器具耗费时间,也要让所有的工人积极行动起来。从每个环节中挤时间,全力达标建设单位的进度要求。”

Ⅱ标邻近大青山北麓的固阳县,虽说大部分桩号位于平原地带,基础开挖、铁塔组立可以机械化作业,但强劲的风力和漫天的沙尘始终伴随着入春至今的整个施工过程。“Ⅱ标在春节停工前已组立完成168基铁塔”项目经理李新勇从容地说道,“项目部在复工后的全部精力主要集中在跨越和放线上,完成四月底的竣工目标问题不大。”

“包风2项目是包头市着力解决山北地区富集新能源的送出问题、加速山南工业园区早日实现绿能减碳而建立的输电通道,必须按照包头供电公司的战略部署安全高效地完成任务。为此,线路专业出身的党支部书记赵建军奔波于各个高风险作业点,会同项目管理团队辨识隐患、紧盯细节、严防死守,以最大同心圆凝聚起务期必成的坚强后盾。”送电第三工程处负责人张勇信心百倍。

建设拉满弓,奋战春天里。下一步,项目部将顶格发力,在持续迎接挑战和不断克服困难的循环往复中坚守胜利的曙光。

作者:高永明
审核:张 超
