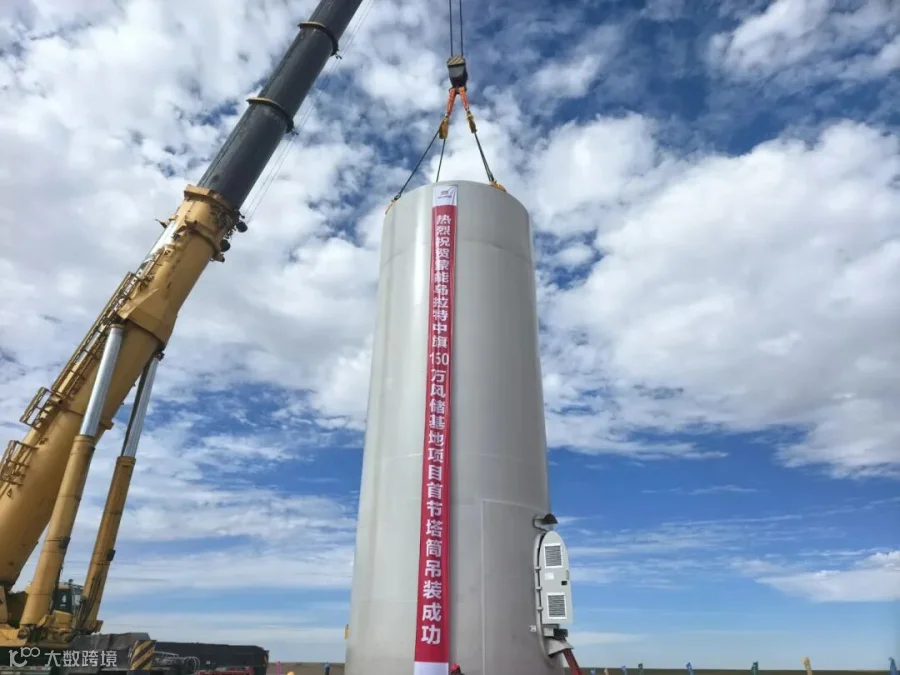

乌拉特中旗150万千瓦风储基地项目进入风机吊装阶段
9月1日,由新能源建设运维分公司承建的内蒙古乌拉特中旗150万千瓦风储基地项目(1标段)顺利完成第一节风机塔筒吊装,标志着项目正式进入吊装阶段。
为确保工作安全、有序、高效进行,项目部精心组织、科学管理,克服了地理环境复杂、道路运输困难、天气多变等影响,严守工程建设“安全关”提级管控,派遣安全管理人员全程旁站监督,加强安全技术交底,仔细分析作业风险;严把设备交货“进度关”,根据施工需求制定设备到货计划,紧盯设备生产进度,确保供货不“掉链”;严审吊装施工“质量关”,积极协调进场道路和大件设备运输,认真研讨作业方案,确保风机吊装各道工序衔接紧凑。
下一步,项目部将继续紧盯目标、攻坚克难,在项目安全、质量、进度上下功夫,确保高质高效完成风机吊装工作。
(董建文)
2
东苏500千伏线路工程阿旗段完成基础浇筑
8月31日,随着N368施工现场泵车鸣笛离场,东苏500千伏线路工程阿旗段基础浇筑全部完成。同时铁塔组立198基,N175-N199区段架线准备工作全面展开。
该标段共计220基铁塔,采用板式基础、岩石嵌固基础、掏挖基础和灌注桩基础。混凝土总方量14240.5立方米,计划于2024年10月中旬完工。
自4月26日首基试点浇筑以来,项目部积极克服暑热风雨、气候波动频繁、进场道路雨后泥泞等因素,带领全体施工人员精心组织施工,强化安全、质量、技术交底,严格执行三级检验制度,做到项目管理人员与施工人员同进同出,确保现场安全质量可控、在控、能控。基础施工高峰期共投入5个基础施工班组,经过四个多月鏖战,基础工程保质保量按期完成,实现了建设单位制定的里程碑计划。
下一步,项目部将切实抓好安全监管,重点做好高空作业防坠落安全措施,坚决地打赢架线施工攻坚战。
