卜尔汉图500千伏变电站主控楼顺利封顶
内蒙古送变电公司
近日,卜尔汉图500千伏变电站主控楼顺利封顶,较7月15日的原定计划提前一周。这一重大进展标志着工程推进取得了阶段性胜利。

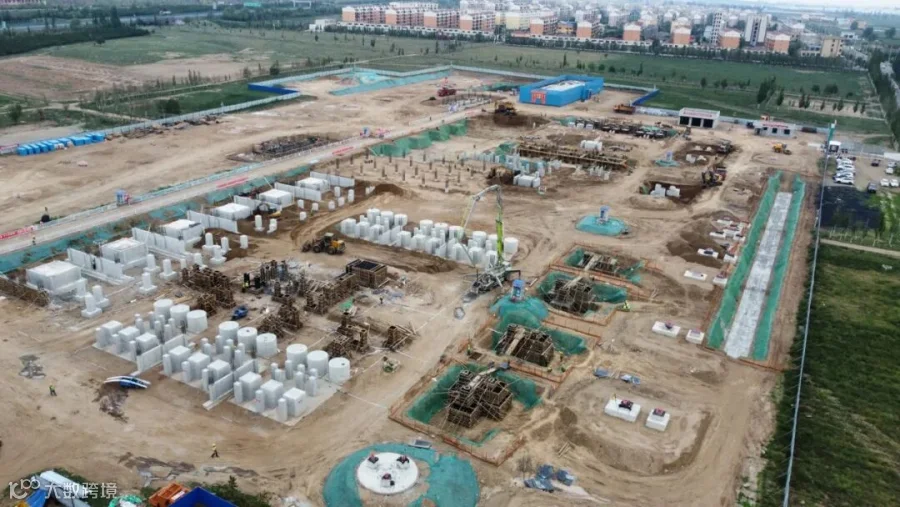

自5月18日开工以来,项目部紧张施工、整体推进。截至7月8日,500千伏架构基础,220千伏出线架构基础,三号、四号主变及防火墙基础相继完工;66千伏设备区基础完成70%,车库及警卫室二次结构墙体砌筑完成,500千伏1#、2#保护小室及雨淋阀间、220千伏综合小室零米以下施工完成;220千伏进线架构基础完成60%。混凝土浇筑量达1.2万立方米。
施工过程中,面对交叉作业面多、高温雨季天气等因素影响,项目部精心组织,严把安全质量,科学倒排工期,将每天的工作量进一步细化,早班会安排当天工作,晚班会总结当天工作完成情况,结合现场实际情况优化管理措施。全体人员紧密合作,确保工程进度不受影响。
下一步,项目部将继续保持高效施工水平,力争推动工程早日完工。
