工程动态|芒哈图开闭站500千伏升压工程运维检修楼封顶

工程动态|芒哈图开闭站500千伏升压工程运维检修楼封顶 内蒙古送变电公司
2024-08-06
2

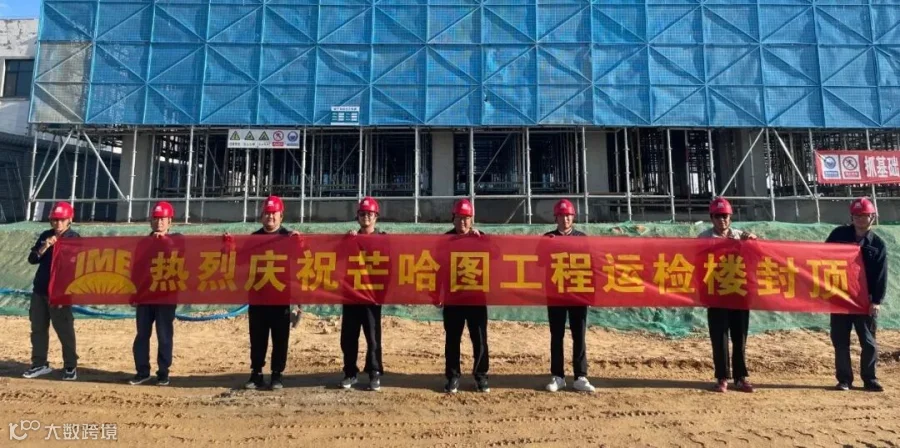

8月3日,由变电第三工程处承建的芒哈图开闭站500千伏升压工程运维检修楼封顶。运维检修楼基础于6月28日开挖,历时37天,两层封顶。投运后,运维检修楼可满足3个运行班组使用需求。

该工程于6月28日正式动工,目前运维检修楼、车库及警卫室、雨淋阀间已封顶;架构基础浇筑完成52基;500kV 1号小室室内电缆沟浇筑完成;500kV 2号小室梁板柱模板支设完成;线路高抗侧隔音降噪墙短柱及地梁浇筑完成;500千伏HGIS基础浇筑完成30%。

工程本期新建500kV保护小室2座,运维检修楼1座,消防泵房1座,警卫室1座,消防小室2座,雨淋阀间1座,车库1座。本期建设2台1200MVA主变。500kV出线本期至乌海变2回,组成1个完整串和2个不完整串,安装7台断路器。220kV侧需将原双母线接线完善为双母双分段接线。

该工程计划于2024年11月30日投产,由于工程工期紧、任务重,带电站内双母双分段改造工作内容繁杂、停电次数较多、停电时间较长、危险性较大,下一步,项目部将安排经验丰富的管理人员,提前与业主单位、总包单位、监理单位沟通图纸及设备到货情况,精心策划工序工期,梳理细化存在问题,为工程顺利投产保驾护航。

作 者李乐乐
图 片郭尚伟
编 辑:张   超
