七月的达茂旗,骄阳似火。由送电第一工程处承建的内蒙古通威绿色基材新能源项目220千伏送出工程鏖战正酣。在苍茫的草原上,一百多名送电工人正头顶烈日、脚踏泥土,争分夺秒抢抓基础、组塔、架线施工进度,向着既定工期目标全速冲刺。截至目前,基础浇筑108基,铁塔组立88基,架线施工全面铺开。
该线路途经包头市达茂旗境内,起于通威绿色基材新能源220千伏升压站,止于百灵500千伏变电站,全长64.35公里,新建铁塔182基。混凝土方量4950.96立方米,铁塔总重1766.32吨。沿线地形以平原、丘陵为主。工程计划于2025年9月30日竣工。
开工以来,项目部积极应对工期紧、任务重、协调难、交通运输条件差等考验,精心策划、科学管理,多措并举解决项目建设中遇到的堵点难点问题;各级管理人员到岗到位,加强现场管控,全力以赴促进度、提质量、保安全,以务期必成的决心掀起大干“加速度”。

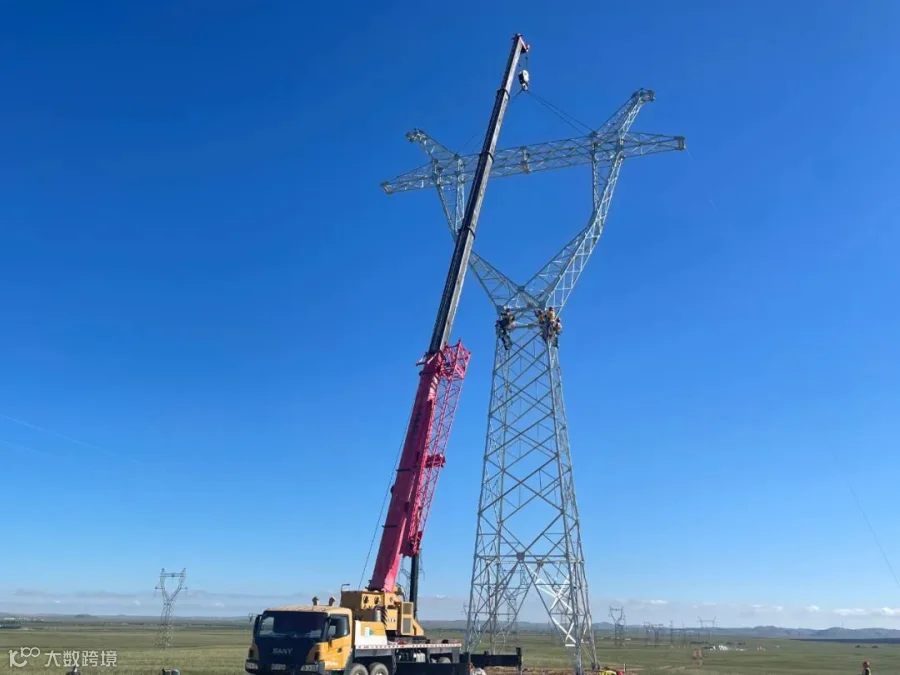

施工过程中,项目部本着“安全可靠、经济合理、技术可行、方便施工”的原则,采取“人工+风镐” “集水坑排水降水法”等措施有效攻克基础施工难题。采取“地面塔材组装+吊车分片吊装+高空人员对接紧固”的方式开展流水线作业,着力提升施工效率。架线施工前,项目部多次组织人员到现场复勘,将全线划分为10个区段;针对12处重要跨越制定了专项施工方案,并交底到施工班组。
当前,N46-N65、N104-N120两个放线区段正在进行两条110千伏、一条35千伏带电线路及国道的封网施工,为跨越做好准备。项目部切实加强现场管控,在跨越点增设专人盯防,确保架线施工安全有序推进。现场预计8月2日正式进入架线阶段。
下一步,项目部将锚定工期目标,积极克服困难,加大协调力度,开足马力、加班加点高效推进里程碑计划,早日向业主交付满意工程。
