内蒙古通威绿色基材新能源项目220千伏送出工程有序推进

内蒙古通威绿色基材新能源项目220千伏送出工程有序推进 内蒙古送变电公司
2025-09-09
0

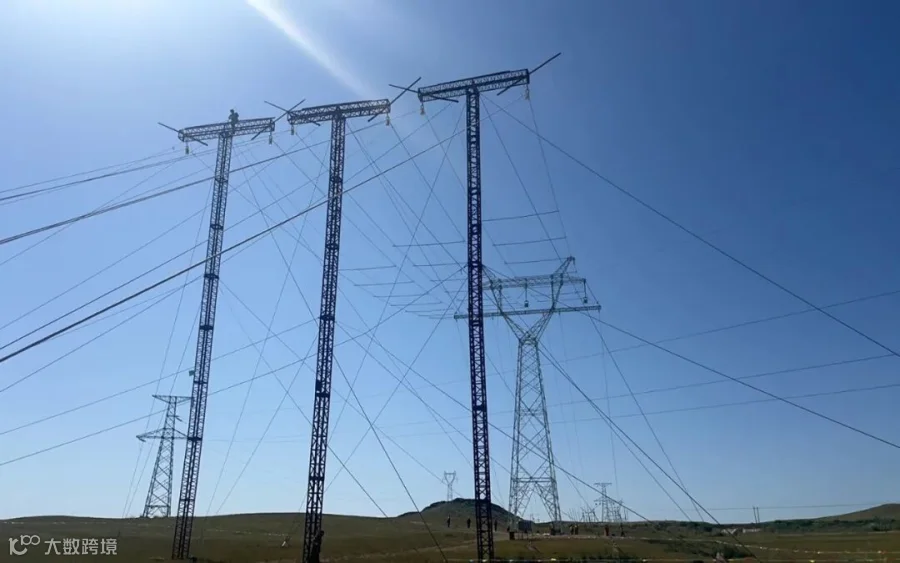

截至目前,由送电第一工程处承建的内蒙古通威绿色基材新能源项目220千伏送出工程完成基础浇筑128基,铁塔组立105基,架线24.243公里。近百名施工人员压茬推进基础、组塔、架线三大工序,现场奋战正酣。

该线路途经包头市达茂旗境内,起于通威绿色基材新能源220千伏升压站,止于百灵500千伏变电站,全长64.35公里,新建铁塔182基。混凝土方量4950.96立方米,铁塔总重1766.32吨。沿线地形以平原、丘陵为主。工程计划于2025年10月30日竣工。

进入九月以来,项目部积极协调青赔工作,克服交通运输不便和雨水影响,多措并举解决岩石地质、水坑基础施工和山地组塔、架线施工难题,重点加强高处作业安全管控,在重要部位、风险点增设专人盯防,确保现场施工按计划安全有序推进。

下一步,项目部将对照投运目标做好统筹安排,全力以赴攻克难题,确保项目顺利完工、按期交付。
