决战六十天 | 图克500千伏变电工程提前完成2025年施工计划

决战六十天 | 图克500千伏变电工程提前完成2025年施工计划 内蒙古送变电公司
2025-12-16
2

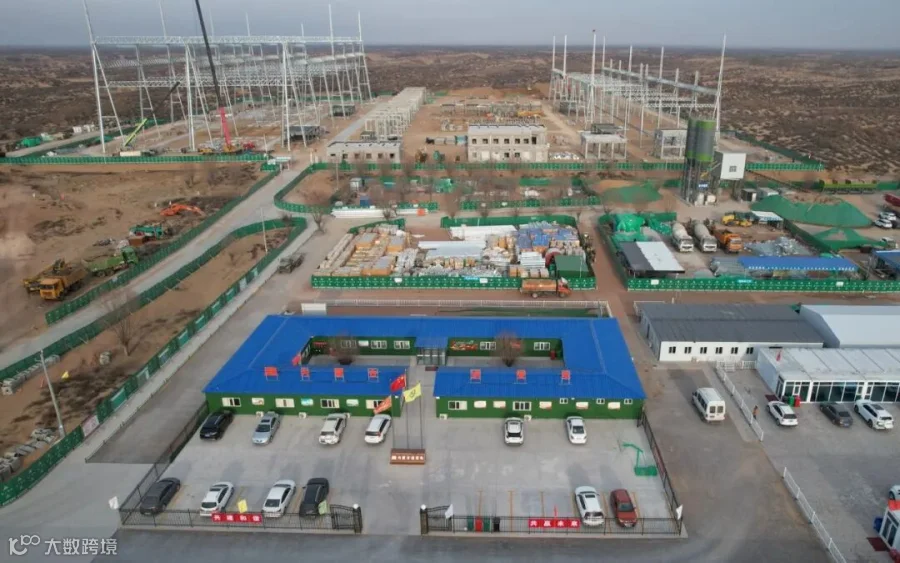

近日,随着最后一榀架构横梁精准就位,由变电第三工程处承建的图克500千伏变电工程顺利完成全站架构组立。作为跨年工程,项目部提前完成了2025年施工计划,为2026年任务开展奠定了坚实基础。

该工程位于鄂尔多斯市乌审旗图克镇,本期新建2组1200兆伏安主变压器及配套设施、500千伏出线4回,220千伏出线8回。自9月15日开工以来,项目部始终坚持“安全为基、质量为要、效率为纲”的核心理念,以高标准、严要求全力推进各项工作。

为应对当地秋冬季气温低、有效施工窗口期短的不利影响,项目部结合现场地质条件与气候特点科学制定施工计划,将整体建设任务“化整为零”,明确班组职责分工,同时建立“日巡查、周复盘、月考核”的全过程安全质量管控机制,及时排查、消除各类风险隐患,为工程高效推进确立了保障。

面对前期土建施工任务重、交叉作业频繁等难题,项目部切实优化工序衔接,采用流水作业模式提升施工效率。仅用70天工期,全面完成了全站设备基础浇筑、综合楼及全站其余辅助建筑物封顶、数千米消防管道铺设、完整排水系统施工及电缆沟开挖浇筑等土建任务。所有工序一次验收合格。土建部分完工后,项目部克服架构吊装精度要求高、高空作业风险大等困难,仅用26天时间圆满完成了全站架构组立。在全体建设者的奋力攻坚下,工程建设跑出了“加速度”。

下一步,项目部将继续保持昂扬姿态,严格按照节点计划,全力推进设备安装、系统调试等工作,力争推动项目早日具备投运条件,为地方经济社会发展提供电力保障。
