东莞220kV中堂燃气热电联产二期项目接入系统工程施工(第二标段)工程竣工

东莞220kV中堂燃气热电联产二期项目接入系统工程施工(第二标段)工程竣工 安徽省中金送变电工程有限公司
2021-12-13
1
导读:2021年12月12日召开东莞220kV中堂燃气热电联产二期项目接入系统工程启动委员会会议及投产相关启动工




20211212日召开东莞220kV中堂燃气热电联产二期项目接入系统工程启动委员会会议及投产相关启动工作,标志着由我公司承建的东莞220千伏中堂燃气热电联产二期项目接入系统工程施工(第二标段)全线完工。

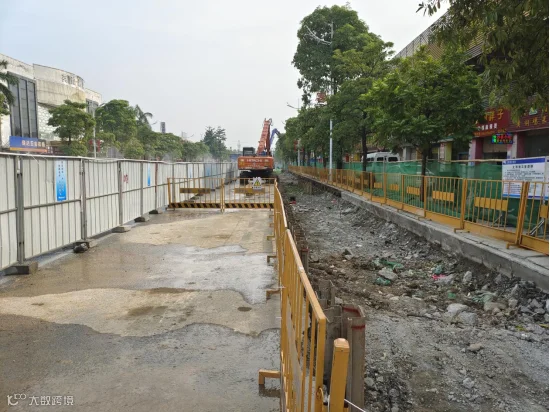

本工程为电缆线路土建施工工程。我公司施工的第二标段起于中堂镇焦利一路2#隧道井,止于万江变电站,线路电缆沟长度4.4千米,沉井2座,水平顶管112米,其中中间接头井7个。工程途径东莞市中堂镇、望牛墩镇及万江区小享,迁改地下管线33处,跨越(穿越)管线120余处,跨越河道5处,涉及协调环保、交通、路政、林业等20多个单位部门。




本工程施工区域为水乡片区地下水位高,流沙地质,电缆沟施工开挖难度大;国道和城市主干道地下管线错综复杂,给钢板桩施工带来极大不便;沉井、水平顶管施工属高风险作业,给施工安全、技术、质量以及进度带来了巨大挑战。






为克服以上困难,在水位较高的施工段采用井点降水方式降水施工。在管线交叉的施工段采用松木桩代替钢板桩支护以降低对其他管线的震动损坏。在跨越河道箱涵处采用钢结构支撑来解决电缆沟无法支模的问题。沉井封顶采用钢结构代替脚手架进行支撑,将该工序工期缩短了15天左右,保证了项目的提前完工。




自项目开工建设以来,公司领导一直高度重视本工程。董事长、副总经理多次亲临现场视察指导工作,在领导的部署调配下,工程工期按计划顺利完工。施工中我公司秉承信守承诺的优良传统和同心协力的战斗作风,认真履责、攻坚克难,保证了工程的优质、高效圆满完成。
