导读:3月26日,我公司施工的云贵互联通道线路工程(4标)全线贯通。本标段是云贵互联通道线路工程第一个完成贯通的标

3月26日,我公司施工的云贵互联通道线路工程(4标)全线贯通。

本标段是云贵互联通道线路工程第一个完成贯通的标段;也是我公司疫情爆发以来,第一进场复工的工程同时也是我公司开年以来第一条率先完成的工程。

一、工程概况

我公司施工的云贵互联通道线路工程(4标)起于曲靖市会泽县田坝乡设计塔号B1塔,止于曲靖市宣威市西宁街道B113塔,线路长度为56.282km,铁塔共113基,直线塔85基,耐张塔28基。基础型式全部为挖孔基础,其中101基需要爆破。导线采用4×JL/G2A-720/50钢芯铝绞线,地线采用OPGW-120光缆和JLB20A-100铝包钢绞线。施工区域位于云南省曲靖市的会泽县、沾益区、宣威市,沿线地形以山地为主,其它为高山丘陵地形。跨越500kV电力路线路4次、35kV电力路线路3次、10kV电力线路14次、高速公路1次、牛栏江1次。

二、施工情况

本工程2019年5月23日进场开始复测,2019年6月23日基础开挖,到2019年7月19日开始浇制。本工程113基基础,90%的基础需要爆破。因爆破量大,宣威市只有一家爆破公司,工期紧,又是将近国庆,经与爆破公司数次沟通协商,才把爆破问题解决了。爆破问题刚刚解决,青赔协调问题接踵而至。因部分桩号涉及村庄民事协调难度特别大。施工队反复多次进场都无法施工。经不懈努力,最终历经3个月时间方才完成协调工作。

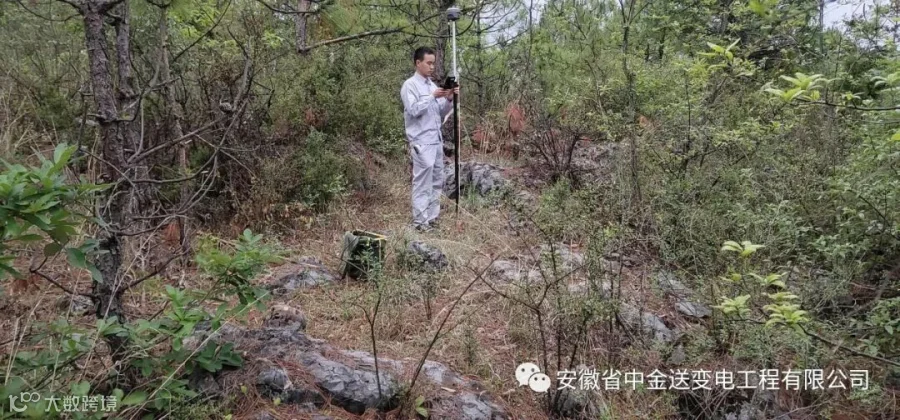

线路复测

基础首基试点


2019年9月19日铁塔开始组立,因19年各处施工任务都非常紧张,施工人员奇缺。经公司领导精心部署、总体调配,得以在19年底完成了93基铁塔组立任务。春节开年后又赶上新冠疫情影响,2020年221复工后为响应国家号召,做好“防疫情、促生产”工作,项目人员白天跑现场,一边抓疫情防控工作,一边督促安全生产工作;晚上回到项目部还要研究方案分配任务,常常只能睡上四五个小时。至3月21日顺利完成剩余的20基铁塔组立工作。

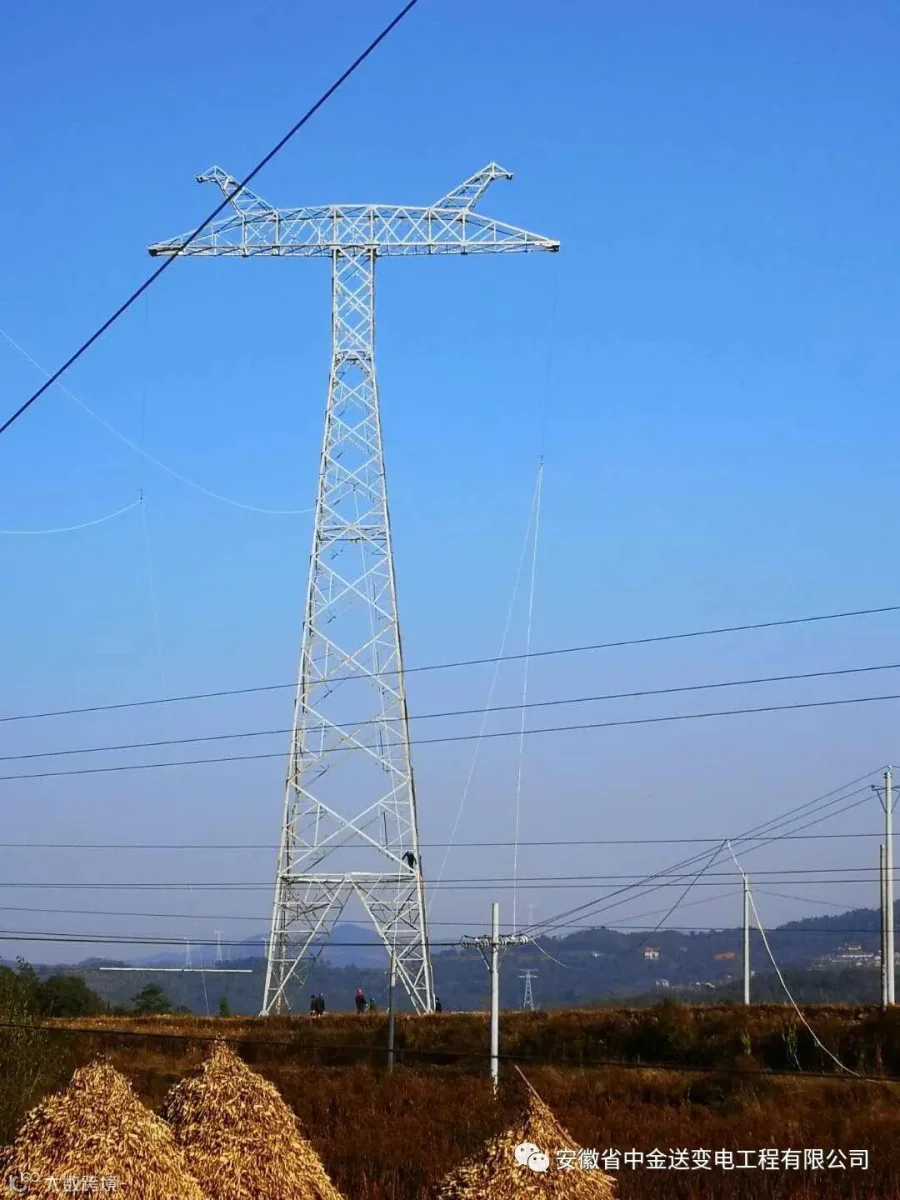

铁塔组立


从2019年11月7日开始放线,在前期的勘察及精心组织下完成了4次500kV电力线路、3次35kV电力路线路、1次高速公路、1次牛栏江的跨越工作。其中在放B91-B113这段线期间,公司董事长叶俊亲临施工现场指导跨越500kV电力路线路工作。因该工程任务重,时间紧,2020年疫情期间,叶锋副总经理亲临督导。于2020年3月26日放线工作顺利完成。

放线施工

三、抗疫情、抓生产

本工程年前还剩下任务量很大,加上新冠疫情的影响,把年前的施工计划全部打乱了。为抢回受疫情影响的时间,我公司委派到该项目的负责人朱栢舟于2020年2月1日就赶到宣威工地,了解当地疫情及复工情况。前期高速公路出口、村道等均设有卡点,外来人口无法出入。于是项目负责人积极和当地镇政府沟通了解复工的相关要求,最终取得了当地政府对我们工作的支持,于2020年2月14日获得复工令并组织施工人员进场。

疫情期间,防疫物资非常匮乏。在公司领导的安排下,不惜成本,大力采购防疫物资。并于2月13日紧急将第一批防疫物资15000个口罩、20把体温枪以及消毒液、酒精等物品送至施工驻点.同时由当地政府提供专业的医护人员对进场人员测量体温及对驻点进行消毒。

由于施工期间全国疫情未减,所有进场人员一律进行胸部CT及核酸检测,体检合格后方可进入现场施工。2020年2月21日云贵互联通道线路工程(4标)进入全面复工状态。
