大数跨境

责任于心 我们不辱使命

责任于心 我们不辱使命 陕西送变电工程有限公司
2017-04-21
2
导读:责任于心 我们不辱使命

4月19日,宝鸡±500千伏换流站极II换流变星接B相故障抢修处置现场,一位身着蓝色工作服,头戴红色安全帽的身影在高大的设备间来回的穿梭忙碌着,他就是此次故障抢修负责人,陕西送变电工程公司变电施工分公司职工吴涛。此时的他,虽不能用精疲力尽来形容,但连续超出24小时的工作时间,却让年近50岁的他显得异常疲惫。


也正是吴涛与现场全体抢修人员的不懈努力,截至目前为止,宝鸡±500千伏换流站极II星接B相故障部分已基本拆除完毕。


●果断决策,启动应急预案


4月16日1时40分,宝鸡换流站极II阀直流差动保护动作,3313、3312开关跳闸极II闭锁停运。时间就是命令,在接到陕西省电力公司设备故障报告后,陕西送变电工程公司迅速行动,立即启动应急预案,组织变电施工分公司、工程技术部及应急抢修中心及等相关部门人员抵达现场,召开现场分析会,查找故障原因,制定抢修方案,落实施工人员,准备抢修机械、设备,并强调要以最快速度到达抢修现场。


●双管齐下,确保抢修速度


为保障抢修工作顺利展开,变电施工分公司经理吴延辉要求现场抢修人员要进一步加强领导,落实责任,通过强有力的组织措施,确保以最短的时间时间恢复设备运行。同时,分公司二级技术专责任宏林现场坐镇,在全面掌控抢修进度的同时,监督安全质量不出丝毫纰漏。

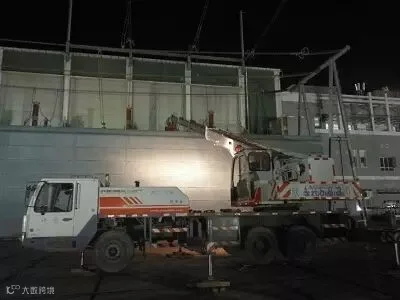

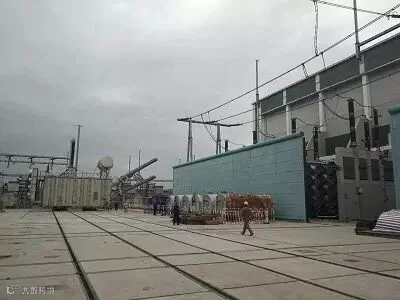

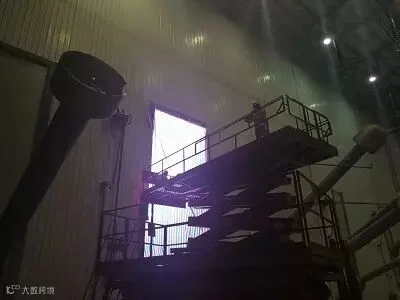

4月16日18时,签署完工作票后,变电抢修人员先行对变压器引线进行了拆除,并由抢修试验人员全面开始设备故障检查工作,与此同时,换流变抢修所需真空机、滤油机、吊车等机械、设备、材料也从各在建工程现场陆续送到。经过连夜作战,于17日2时,确认极II换流变星接B相换流变阀侧末端套管内部存在故障。17日8时,省检通过抢修方案,明确利用备用相整体更换故障换流变,现场拆除故障套管。截止18日20时,变电抢修人员已完成故障换流变的放油、隔音墙、阀厅封堵、一次引线、二次线的拆除,具备整体牵引移位条件。

【感谢变电施工分公司陈静供稿】

编辑|赵家萱

【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
