导读:12月23日,330千伏塬桥Ⅰ回线路迁改工程将26#和37#两组接地线全部拆除

12月23日15时10分,330千伏塬桥Ⅰ回线路迁改工程将26#和37#两组接地线全部拆除,经过三个多月艰苦的鏖战,终于如期完工。参与施工的全体人员总算可以长出一口气了。本工程停电改造由公司工程技术部答伟担任项目经理、公司运检专责周峰担任项目总工、电安处负责现场计划管理施工。

330千伏塬桥Ⅰ回线路在位于富平县底店村山梁走线段内,线路32#转角塔东北侧山梁由于蓝月亮采石场采石影响,致使32#转角塔东北侧山梁塔基出现裂缝,严重影响32#转角塔塔基的稳定,威胁到330千伏塬桥Ⅰ回线路的安全运行。

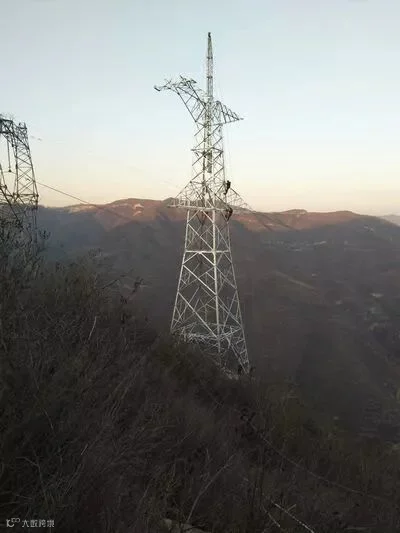

设计新建三基铁塔基础形式均为人工挖孔桩基础,塔位处于鱼脊梁背顶部位,塔位两侧山势陡峭,3基塔位地质均为坚硬岩石,改线段均为岩石荒山,山势陡峭无路,人行困难。



想起半个多月前去塬桥线的情景不觉感叹,在这里工作条件确实太艰苦了,当时西安城区还是沐浴着冬日的暖阳,可是当笔者跟随电安处领导来到330千伏塬桥线现场时,首先是觉得穿得太少了,海拔1225米、山高垂直高度300米的两个石头山的峡谷中,寒风呼啸、冷风刺骨,抬眼望去,山坡上映入眼帘的是工人头、脸、鼻子都被包裹着只留下一双眼睛在聚精会神的打风钻的画面,身上、头上、脸上落满了灰色的粉末,可他们依然在专心地工作......



330千伏塬桥线虽说地处富平县与铜川交界处,开车去也就几个小时,但地理条件很差,到架线的时候,停电的时间又特别紧,电安处到位干部每一个工程节点都亲自去现场查看,电安处领导去现场关心职工的生产、生活情况,电安处上下团结协作,以敢打硬仗的勇气打算和这块硬骨头死磕到底。



停电的时间太紧,还遍地岩石,在基础浇制和铁塔组立及各个环节中,运输的车辆根本无法到达现场,为了解决山区运输问题,征得上级部门批准,项目部果断采取索道运输,为基础施工、铁塔组片施工中解决运输工器具难扫清了一切障碍。


现场的情况也是瞬息万变,施工最紧张的几天,正值党的十九大胜利召开,接到上级命令要保电,不能停电,项目部各个部门密切配合,做好停工、复工等一切手续,抛开这些人为的因素以外,10月上旬阴雨较多,也给施工造成了一定的影响,到了11月份入冬以后,天气越来越短,在项目部精心组织下,经过全体施工人员的共同努力,终于如期完成改线施工,成功消除了塬桥线塌方隐患。



【感谢西安电力安装工程处王小侠供稿】

编辑|赵家萱



【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
