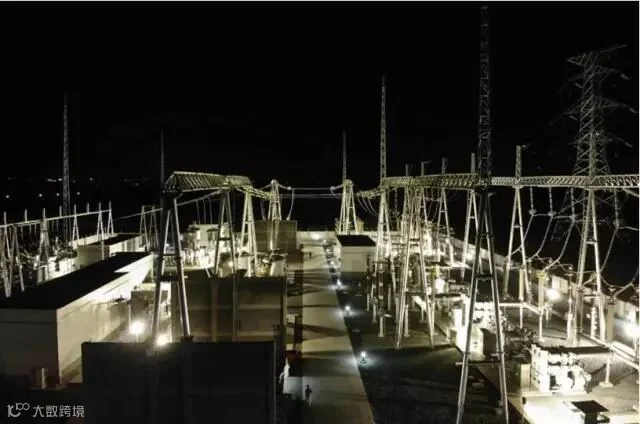

4月10日06时25分,古骆(周至)330千伏变电站骆萸Ⅰ、Ⅱ线分别充电3次,标志着古骆(周至)330千伏变电站向茱萸(佛坪)330千伏开关站正式送电成功,至此古骆 330千伏变电站投运全部完成,西成客专牵引站330千伏供电工程陕西省境内最后一个变电站正式投入电网。
古骆330千伏变电站本期装设2台240MVA三相三绕组有载调压变压器,330千伏本远期均采用双母线双分段接线,本期2回主变进线,4回出线,进出线均采用架空方式;其中3月28日16时50分330千伏骆乾Ⅰ、Ⅱ线已经带电运行,乾县750千伏变电站向古骆(周至)330千伏变电站送电成功。
工程自2017年7月开工以来,电气施工项目部在省公司、经研院及公司各级领导的关怀指导及各职能部门的帮助支持下,全体参建人员齐心协力,不辱使命,充分发扬了团结奋斗,众志成城的变电精神,战高温,斗严寒,历时7个月,顺利的完成了设备安装调试验收,圆满的完成了建设任务。
工程主要是为了解决西安至成都客运专线工程的供电需要,实现更大范围资源优化配置,是国家重点项目西成高铁不可或缺的一部分,为西成客专牵引站330千伏供电工程陕西境内提供第二个电源点,极大地提高了铁路供电可靠性。对于加强关中至天水经济区与成渝经济区的交流合作,促进区域经济社会发展和提高人民群众出行质量,具有十分重要的意义。
