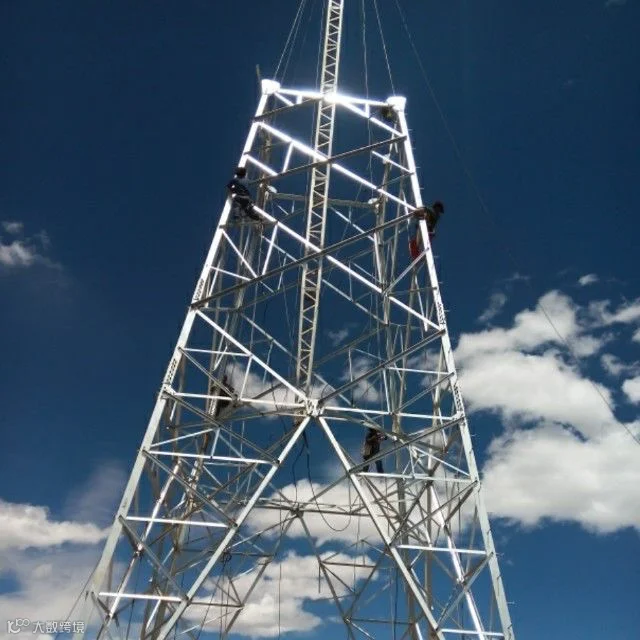

风情万种的脚步即将迈出2017年,踏入新的2018年。经历了2017年的风风雨雨洗礼,富平热电厂~聂刘330千伏送出线路工程于2017年12月27日这个平凡而不寻常日子圆满顺利的完成了导地线架设任务。这个日子具有重要意义。标志着打通了富平热能和电能的两条能源通道,使周边地区供热问题得以解决,增加新的电力能源。
富平热电厂~聂刘330千伏输电线路工程起于富平热电厂(G1#塔),止于330千伏聂刘变(B7#塔),线路长度为2*23.704+1.15+1.373km,折单共计49.931km。新建铁塔84基,其中直线塔47基,耐张塔37基。线路途经渭南市富平县、西安市阎良区、高陵区、临潼区,咸阳市三原县。

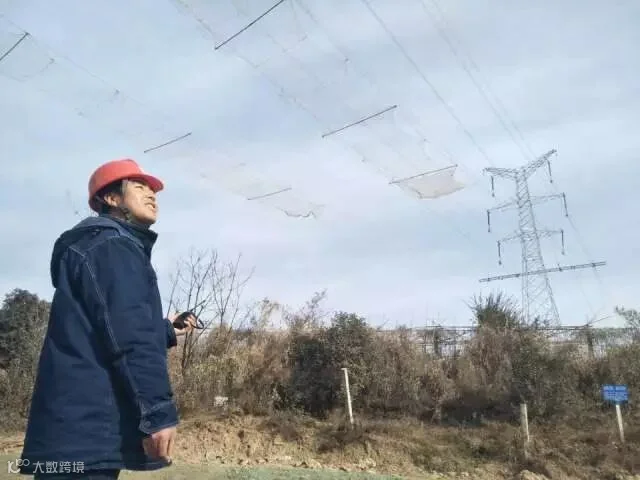

工程在项目经理王晓江的带领下,面对外部协调环境错综复杂和跨越铁路手续审批难,施工安全风险等级高的情况,项目部所有人员团结一心,齐心协力,克服重重困难。外部协调的步伐和施工的周密部署和安排紧跟施工节点的节奏。安全质量的常态化管理营造着整个工程,质量管理始终坚持“样板引路、工艺标准”的理念进行管控,安全管理始终坚持发现违章“重拳”出击,使不良习气从这个工程项目彻底消失,让富聂项目部成为一片“安全无违章”的净土。
