2018年1月15日18时25分,330千伏永康变Ⅰ/Ⅱ母顺利投运,标志着历时13天的330千伏永康变110千伏GIS设备漏气处理工作顺利结束。

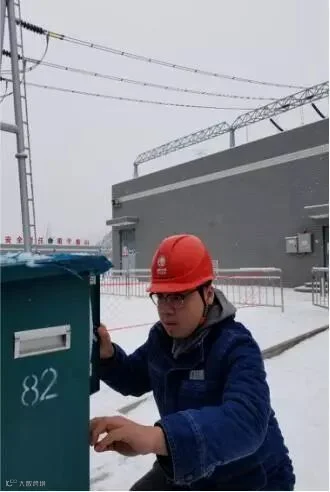

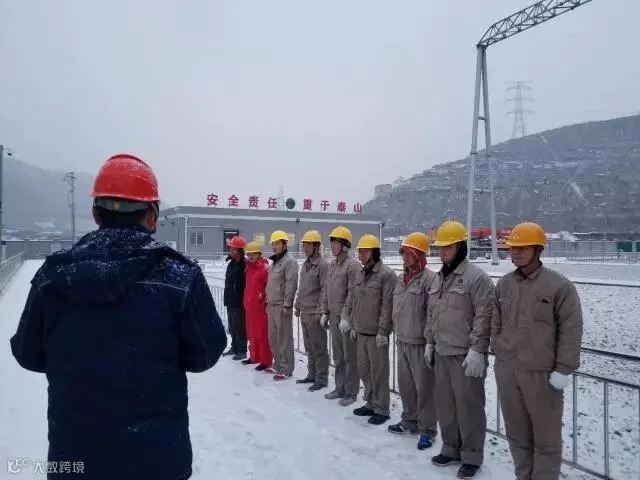

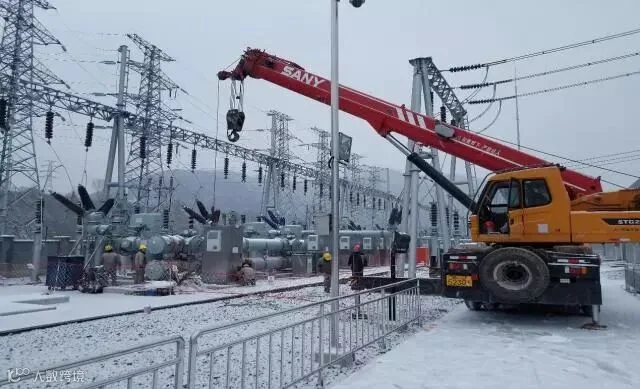

本次工作所涉及设备分别为1222康沙Ⅱ间隔Ⅰ母刀闸气室、1231康杏Ⅱ间隔Ⅲ母刀闸气室、4113Ⅲ/Ⅳ母母联间隔Ⅲ母刀闸气室。在短短13天内对以上间隔进行开盖模块更换、气体处理、气体试验、耐压试验等作业项目,对现场的所有施工人员来说确实是一项不小的挑战。尤其在工作刚刚开始时,陕西迎来了2018年的第一场大范围持续降雪天气,永康变位于延安市志丹县,本就处在两座山岭中间,常年刮风,北风加上大雪,使得原本就“滴水成冰”的天气更加的“天寒地冻”,这样的天气,也使得原本就时间紧迫的工作更加困难。“霜严衣带断,指直不得结”,在将近零下30摄氏度的天气下作业对与施工人员确实是一大挑战,可面对这样的施工条件现场施工人员丝毫没有退缩,由于时间紧、任务重。施工现场采取多项应急措施,紧急搭建施工工棚,加班加点进行施工作业,在大雪、低温的环境下,保质保量的按时完成了本次工作。
省公司运检部、建设部对于本次应急处理工作非常重视,2017年12月28日,在发现设备问题后,当日紧急召集各单位确定施工方案,会议从当天下午18时一直持续到第二天早晨6时。本次检修工作的顺利完工不仅仅是由于现场人员技术水平过硬,这也体现了陕送人不畏困难,敢于迎头而上的责任与担当。
弋于森,现任变电施工分公司富县750千伏开关站项目总工,在永康变110千伏GIS发生缺陷并收到建设管理单位工作委托后,第一时间制定方案,集结施工人员进行施工前准备奔赴现场,从确定现场问题,再到商讨施工方案,超过24小时没有休息,可在他的眼里看不到疲倦与困意,看到的只有坚毅与对工作认真负责的坚持。与运检部、建设部、运维单位、建设管理单位以及设备厂家积极配合,协同工作。最终圆满完成本次应急处理工作。
刚刚迈入新的一年,还有更多的困难、压力与挑战在等着我们,我们有决心与信心,在全体施工人员同心协力的奋斗下,我们一定能击鼓奋进爬坡上行,为电网建设做出我们的新贡献。
道之所在,虽困难千万,吾往矣!
【感谢变电施工分公司马博供稿】
