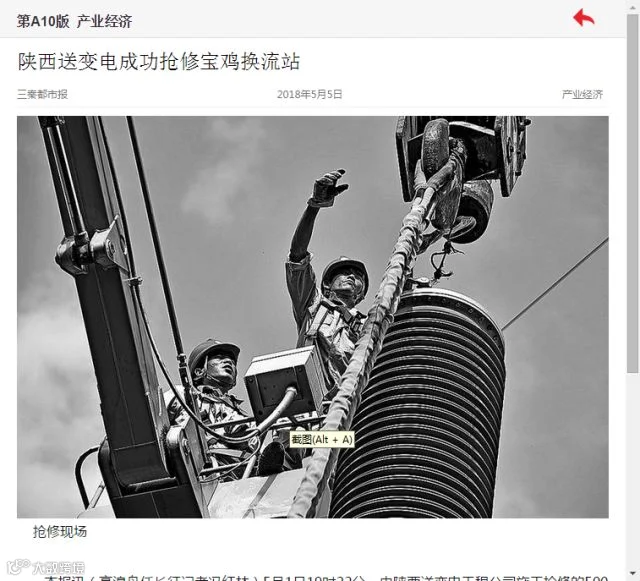

   本报讯(高浪舟任长征记者冯红林)5月1日19时22分,由陕西送变电工程公司施工抢修的500千伏宝鸡换流站带电运行。本次抢修共停电54小时,现场投入56人,施工全套大型设备、仪器,以及大型机械车辆3台,再次彰显了陕送应急抢修排头兵迅速反应、能打硬仗的铁军风范。
  4月28日上午9时,陕送公司应急抢修工程技术部主任董有超接到通知,500千伏宝鸡换流站极Ⅰ平波电抗器出线高压套管异常,需及时抢修。经过汇报分析后立即启动了应急抢修预案。在公司副总经理任学军的协调下,工程技术部、应急抢修中心、变电分公司、大件运输部门立即进入应急抢修状态,并调遣人员、机械、设备、车辆向宝鸡换流站集结。
  4月29日16时,极Ⅰ停电操作完成,抢修更换工作正式开始。面对任务紧迫、时间紧张的抢修,该公司安监部、应急抢修中心、变电分公司等专职人员互相协作、配合有序,抢修人员选用了70吨的吊车,起吊套管,将新套管平稳插入,4月30日凌晨4时,油务、气务工序全部结束。5月1日,工作人员经过全套预防性试验,各项数据全部合格。
