导读:陕送公司火速完成330千伏寨庄Ⅰ线断线抢修任务

铁军精兵

昨夜雨

——陕送公司火速完成330千伏寨庄Ⅰ线断线抢修任务


8月22日10时35分,330千伏寨庄Ⅰ线绝缘子断裂抢修任务比计划提前3小时完工。从接到线路故障消息到完成抢修,陕送公司线路运维、应急抢修两大业务40多人持续在雨中奔忙7个多小时,再次用雷厉风行、披荆斩棘的任务执行效果,检验了陕送公司线路运维与应急抢修之间业务流程的高效衔接,以及应急抢修管理体系的不断精细化取得的实效。

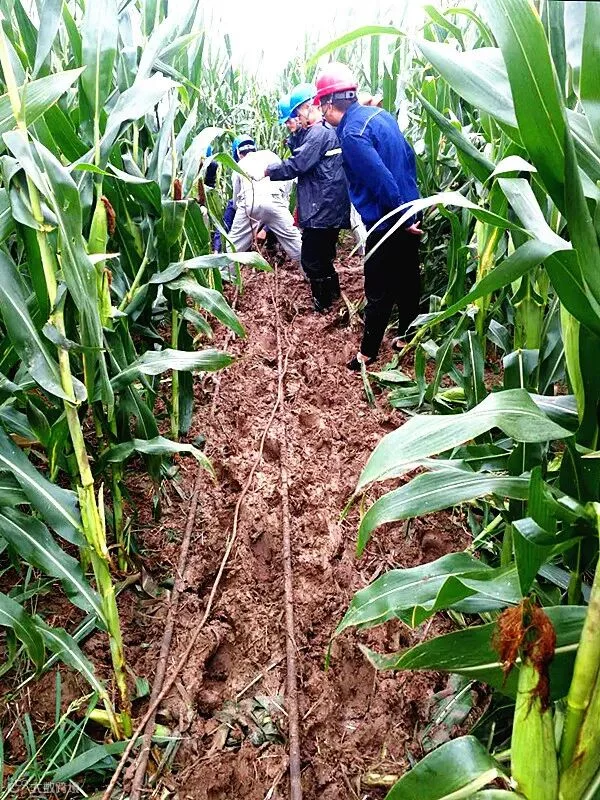

“下着雨。”陕送公司咸阳保线站站长耿飞鹏说。8月22日凌晨2时46分,接到消息,330千伏寨庄Ⅰ线故障,重合失败,试送也失败,要求陕送公司立即排查故障原因。中雨,咸阳保线站立即组织12名运维人员,分成4组冒雨奔赴故障线路。根据运行部门所提供数据,故障区域初步确定在123号塔与128号之间。运维人员从两端向中间,沿着线路在泥泞中用应急灯对导线和铁塔进行仔细排查。最终在兴平县境内的一片玉米地里发现该线路A相导线落在地里。确认无触电危险后巡视人员上前查看,确定为A相绝缘子断裂导致导线掉落引起线路故障。


省公司相关部门对此高度重视,抢修任务马上部署给陕送公司。作为线路应急抢修第一梯队的陕送公司电安处,在8月22日凌晨4时08分接到任务后立即启动抢修流程。电安处党支部书记宋飞龙亲自主持,各项抢修准备和调度工作立即展开。



“雨正大。”凌晨4点55分,最沉的夜色里,抢修人员在办公楼集合。按照抢修任务典型方案,电安处抢修任务负责人卢建辉已经列出了工器具清单。在对现场来不及全面勘查,对抢修方案不能明确制定的情况下,工器具依据“来则能战”的原则都做了冗余考虑。拨通陕送公司机具分公司的值班电话,按照应急抢修流程,一路绿灯,工器具迅速备齐,雨夜出库。

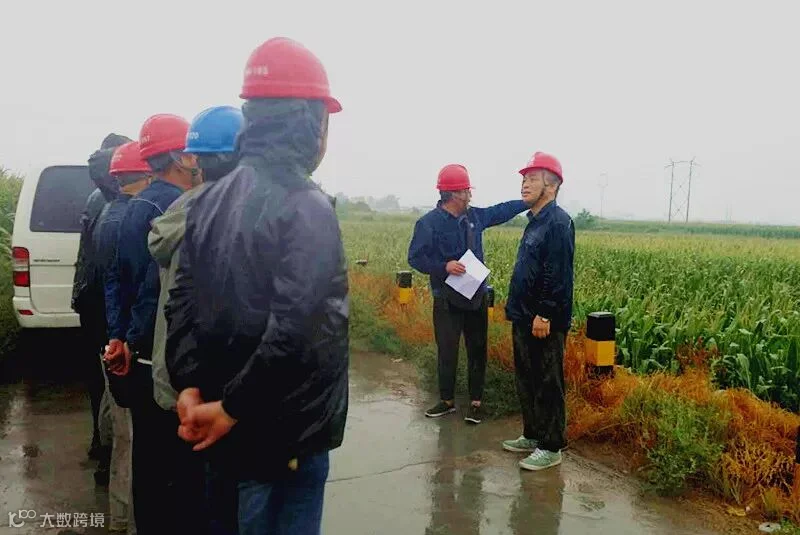

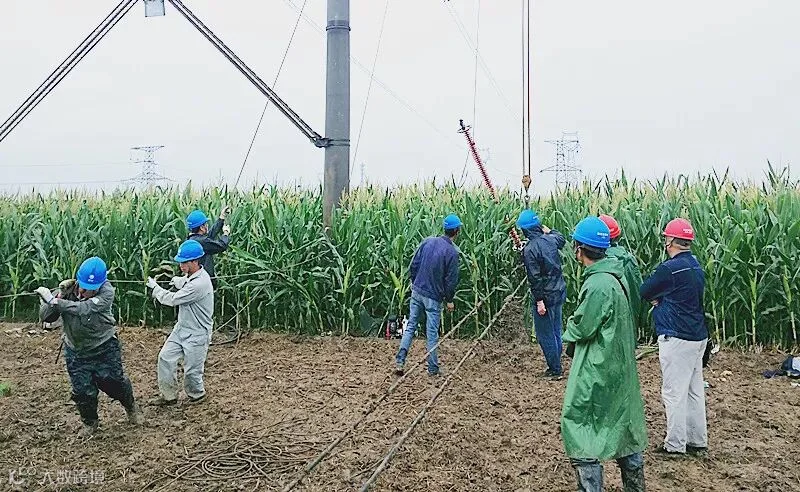

“雨真大。”电安处抢修现场施工负责人张钰带26名抢修人员赶到现场时是凌晨5时20分。陕送公司工程技术部、输电运检分公司人员,以及省公司运检部、省检修公司相关人员也都抵达现场。在对现场进行了二次勘查后,各方人员立即确定了抢修施工方案。确定停电时间6小时,要求陕送公司在8月22日13时30分完成抢修。刻不容缓,线路临停手续、施工方案审批手续、工作许可手续等都按照应急抢修流程迅速依规办理。



“雨都浇透了。”张钰说,尽管给大家都准备了雨衣,但雨太大,干着活儿,很快就都被淋透了,比不穿还难受。一夜的雨,玉米地被彻底泡透,卢建辉的雨靴踩下去,拔出来的只是脚,雨靴还陷在原地。干脆,好多抢修人员们一样,他也光着脚在现场来回。

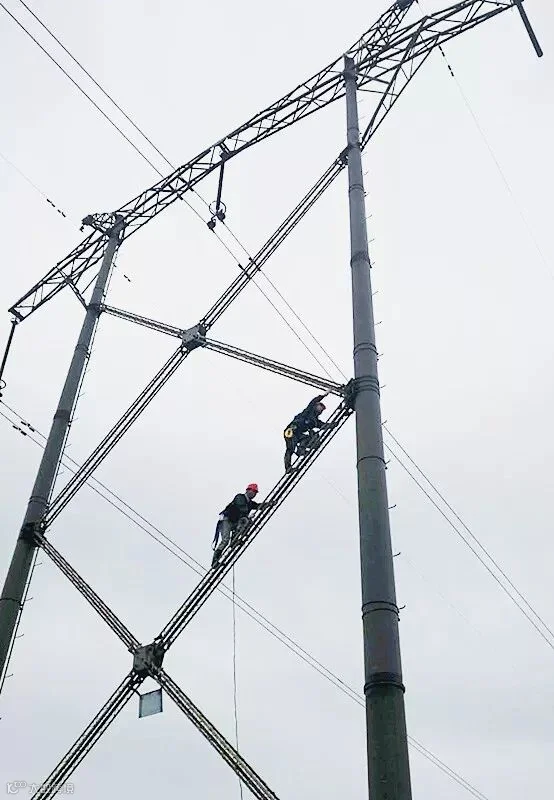

“雨里爬杆难度太大。”126号为双水泥杆结构,三米以下无爬梯,登高踩板在雨里也没法用。大雨里抢修人员搭成人梯,让高空人员踩着肩膀,踩着大家托举的手爬上斜叉梁。

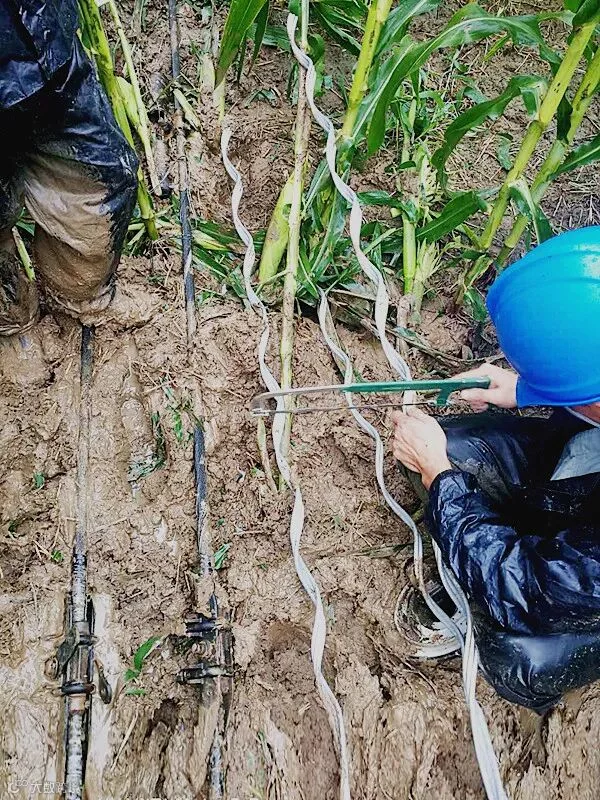

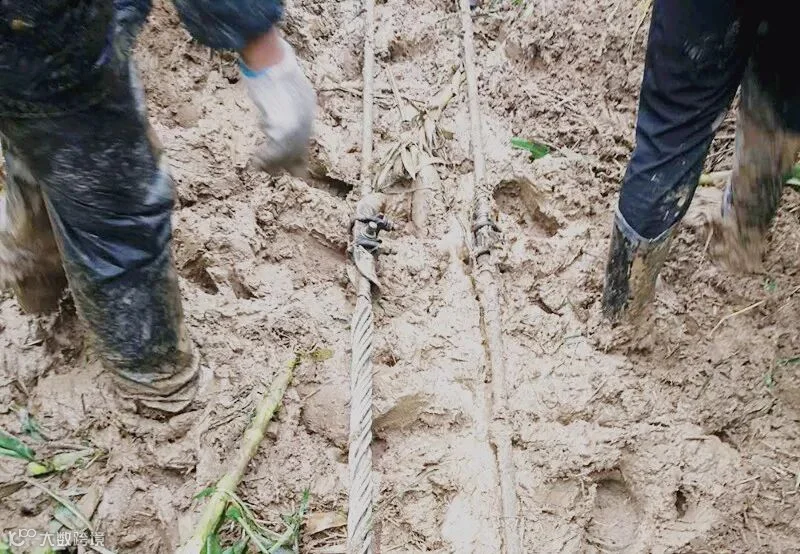

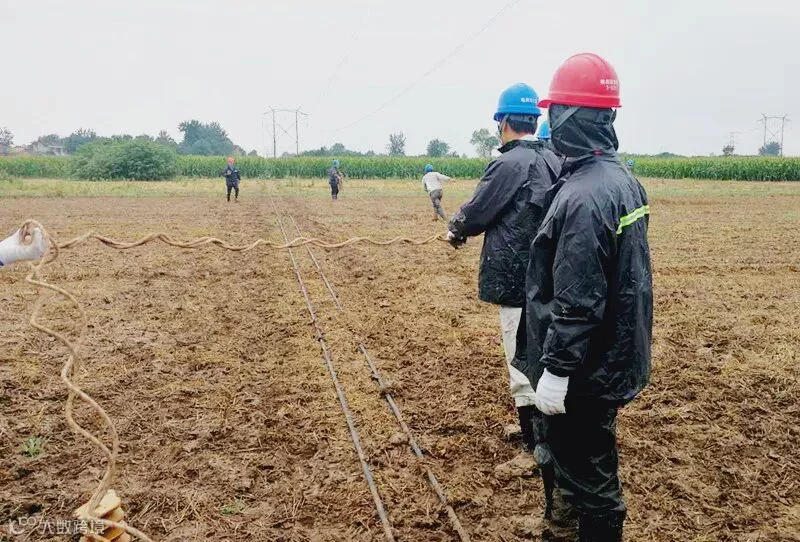

“机动绞磨在雨里没法用。”卢建辉说,好在准备工器具时就做考虑到雨中施工。无法采用机动绞磨,他们便采用“走三”滑车,靠人力将新的绝缘子和导线提升到位。



雨仍在下。“精细化管理已经渗透到我们陕送公司应急抢修的各个环节。”提前3小时完成抢修任务,宋飞龙说,运维检修、应急抢修两大业务管理水平正在不断的提升中,与电网建设业务一起,成为诠释“陕送铁军”的重要支撑。



图文|高浪舟 卢建辉

编辑|赵家萱


【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
