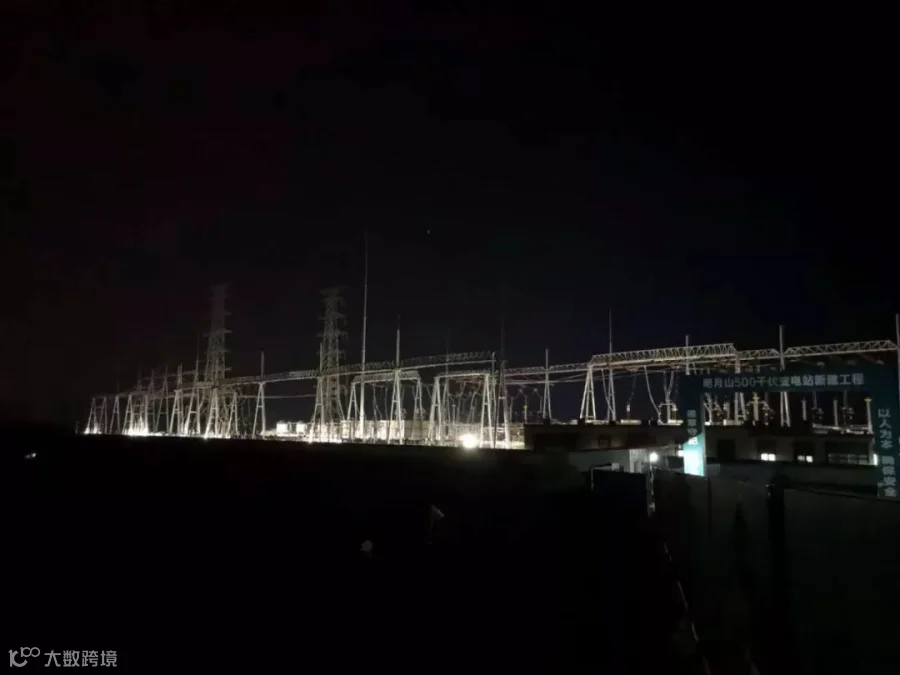

6月6日0点6分,随着500千伏明月山变电站两台主变冲击合闸5次并稳定运行,标志着由我公司承建的又一座500千伏智能变电站成功投运。公司领导带领职能部室蹲守一线,分公司领导、项目部班组成员日夜奋战,全力确保工程安全,高质量按期投运。
“红色引擎工程”

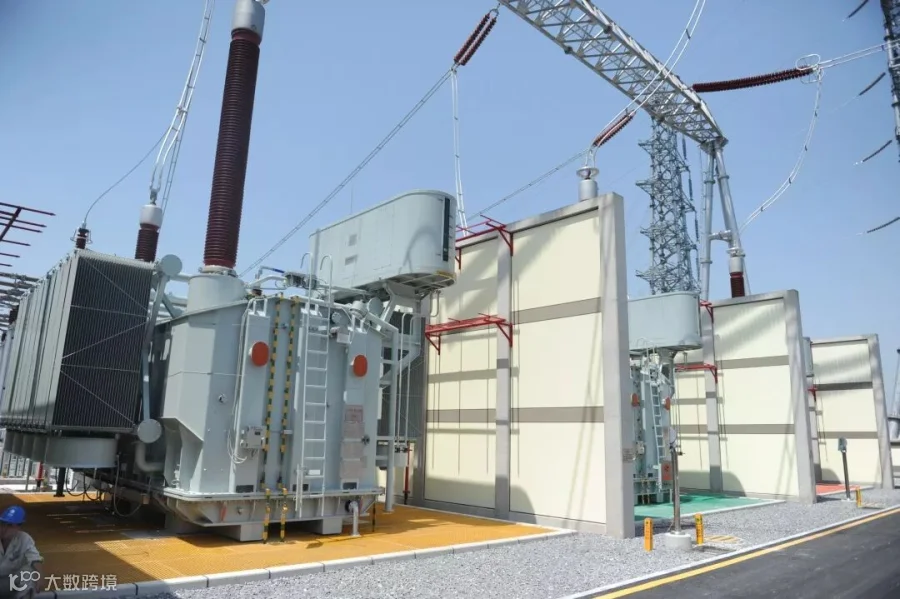

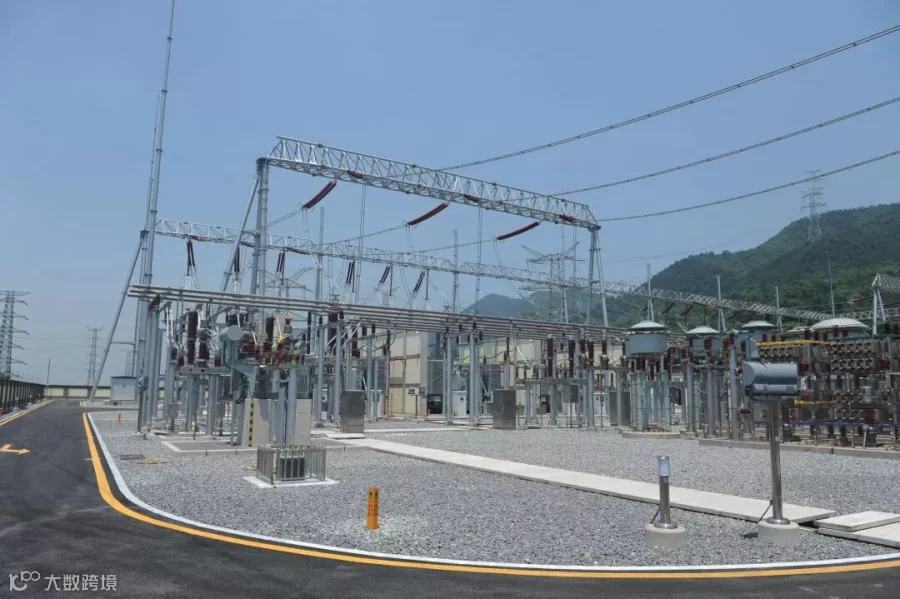

为施工建设保驾护航
|
土 建 风 彩
|
2016年11月3日
2019年5月14日

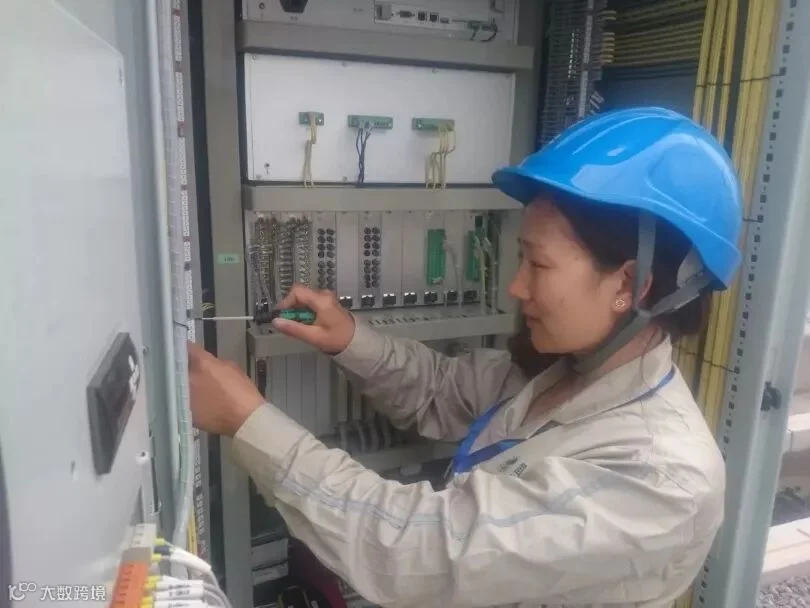

生产副经理 贾国盛
不能再等了,明天再增加一个作业班组吧,给现场配足够多的雨衣、雨伞,你把方案再细化一下,晚上开会再重点好好强调一下安全。最后这半个月,咱们只能拼了。
项目经理 韩健
收到!
|
韩健心里清楚,500千伏明月山工程竣工意义重大,务期必成,肩上责任更大。自4月下旬以来,连续降雨甚至暴雨不断让本来就紧张的工期压力更大了。第二日,雨势转小,多名作业人员冒雨开始立杆架线。 |
2019年5月28日
以温情凝心聚力
有担当行稳致远
|
变 电 风 彩
|
|
2019年5月7日 |
|
|
|
|
雪上加霜 变电施工项目部在项目经理廖智伟的带领下,从进场开始,一直驻守现场,节假无休。5月7日,项目部突然接到业主单位的通知,需要在原本电缆的基础上再增加1600米的电缆。这对于紧张的工期来说无疑是“雪上加霜”。经过紧急的开会协调,最终决定由安装班电缆施放小组的10人不分昼夜地在一周之内完成此项工作。其他小组的5名班员,每天在忙完自己的工作后,主动前来帮忙,女班员蔡维红说:“我们是一个团体,这么多年来一直共进退,多一个人就可以早一分钟完成。” |
|
在关键时刻,无论男女,
大家都发挥出了超强战斗力!
特殊的
母亲节
特殊的
母亲节
19天时间
完成高压任务挑战
|
输 电 风 彩
|
输电分公司负责施工线路部分。根据国网西南网调统筹安排,为确保高考期间可靠供电,计划于2019年5月13日至2019年6月4日期间对500千伏长石I、II线停电开π接入500千伏明月山变电站。
任务艰巨
13 May 2019
原500千伏长石双回线路开π期间,500千伏石坪变电站仅和500千伏巴南站联络,系统薄弱。
若无法按计划投运石坪-明月山-长寿的500千伏新建线路通道,将对全市多个地区高考保电带来极大压力。
|
|
渝北、长寿多个乡、镇协调难度巨大 |
|
|
π接工作点多面广,作业区域山高林密 |
|
|
立新塔、放新线、拆旧塔、拆旧线多个高风险工序交叉作业 |
困难再大,都不怕!
齐心协力
在公司及分公司领导的关心支持下,项目部党员同志项目经理陶蒸峥站出来,发扬渝电铁军精神,团结项目部员工齐发力,现场组织青年突击队,以热情饱满的工作态度,迎难而上的担当精神,勇挑重担、勇克难关、勇斗风险,安全、高效、优质地完成本次停电π接施工任务。
500千伏明月山工程完成投运后将满足两江新区南部负荷发展需要,提供可靠用电保障,促进地区经济发展。
