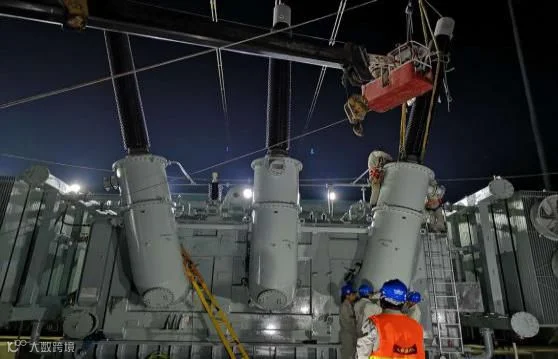

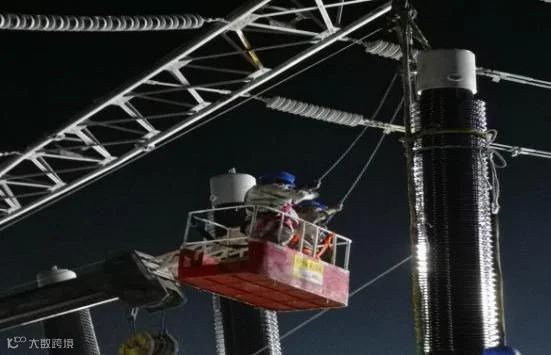

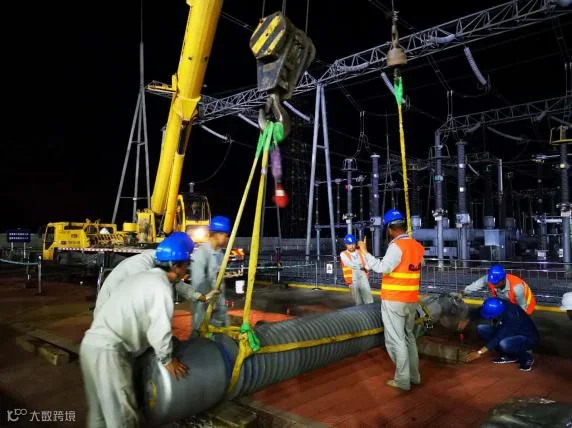

在公司领导的关心下,在公司相关部门的全力配合下,由变电分公司承接的330千伏段家变1号主变返厂大修工程,经陕送公司变电施工分公司20多名施工人员23天的日夜奋战,1号主变已于9月29日19时39分经五次冲击顺利投入运行!
原1号主变压器因抗短路能力严重不足,不满足安全裕度的要求,电网的安全稳定运行存在很大的隐患,需对段家站1号主变进行返厂改造,同时对相应附件进行更换。
接到工程任务后,得到了公司和分公司领导的高度重视,公司、分工公司领导多次到现场指导工作,同时对改扩建变电站十五项保证措施执行情况进行了严格的检查。

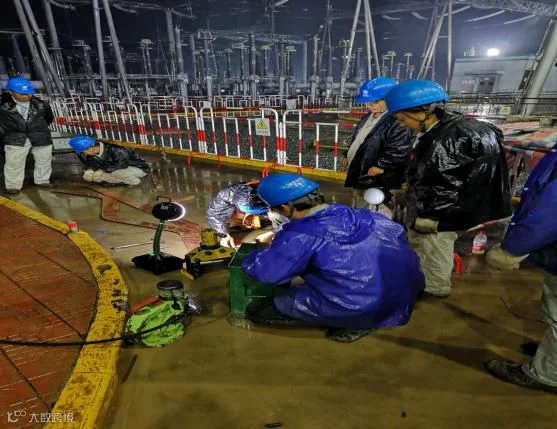

此次工程时间紧、任务重,再加上施工期间阴雨连绵,给施工作业带来了诸多不利影响。为了保证工期,在项目负责人孙少辉的带领下,项目部超前规划、精心组织,现场全体施工人员放弃中秋假期,充分利用时间加班加点,与天气赛跑,确保了施工进度。

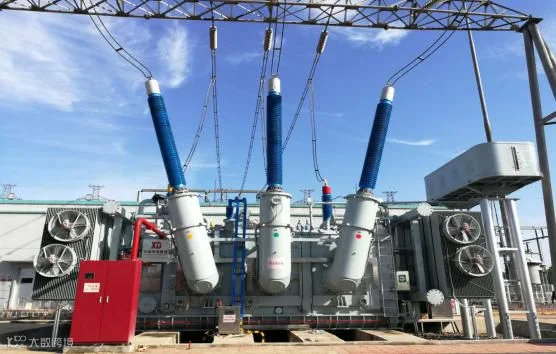

新1号主变的顺利加运,大大的提高了电网运行的稳定性,同时对地方经济的发展提供了可靠的动力能源。
施工中,项目部严格执行各项安全制度,落实工艺标准,积极做好与业主、省检、监理和设备厂家的沟通协调,不等不靠,团结一致,为本工程的安全、优质、高效的完成奠定了坚实的基础。
