青海最美 青春无悔
奉献高原 再铸辉煌
6月12日,输电施工第三分公司工会主席高永太代表分公司慰问青海羊曲水电站750千伏送出工程施工项目部,为坚守在高原地区的职工送来温暖和关怀。并组织项目部人员到施工现场开展“青春无悔 奉献高原 再铸辉煌”主题宣誓活动。
青海羊曲水电站750千伏送出工程地处青海省海南藏族自治州境内,平均海拔3200米,分为4个单项工程,共141基铁塔,线路全长66.2千米。本工程是青海省“十二五”规划期间的重点项目,作为±800千伏海南-驻马店特高压直流工程水电送出的配套工程,意义重大,其建成可满足西宁负荷中心的电力需求,带动海南地区的经济发展。

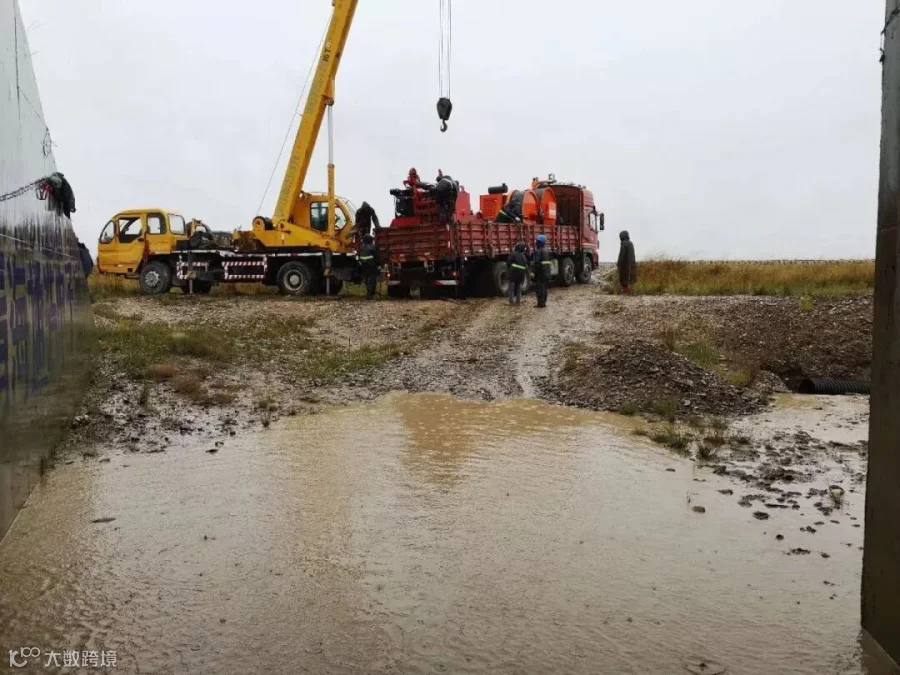

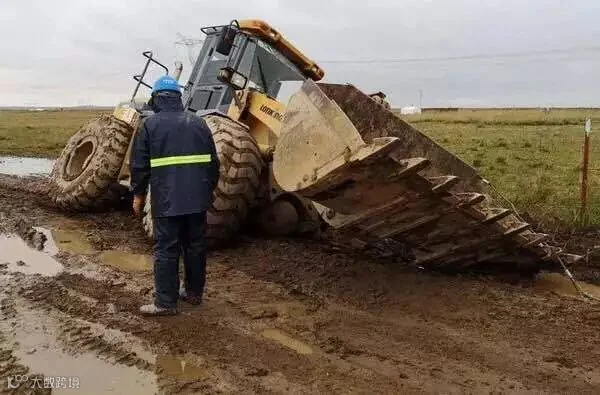

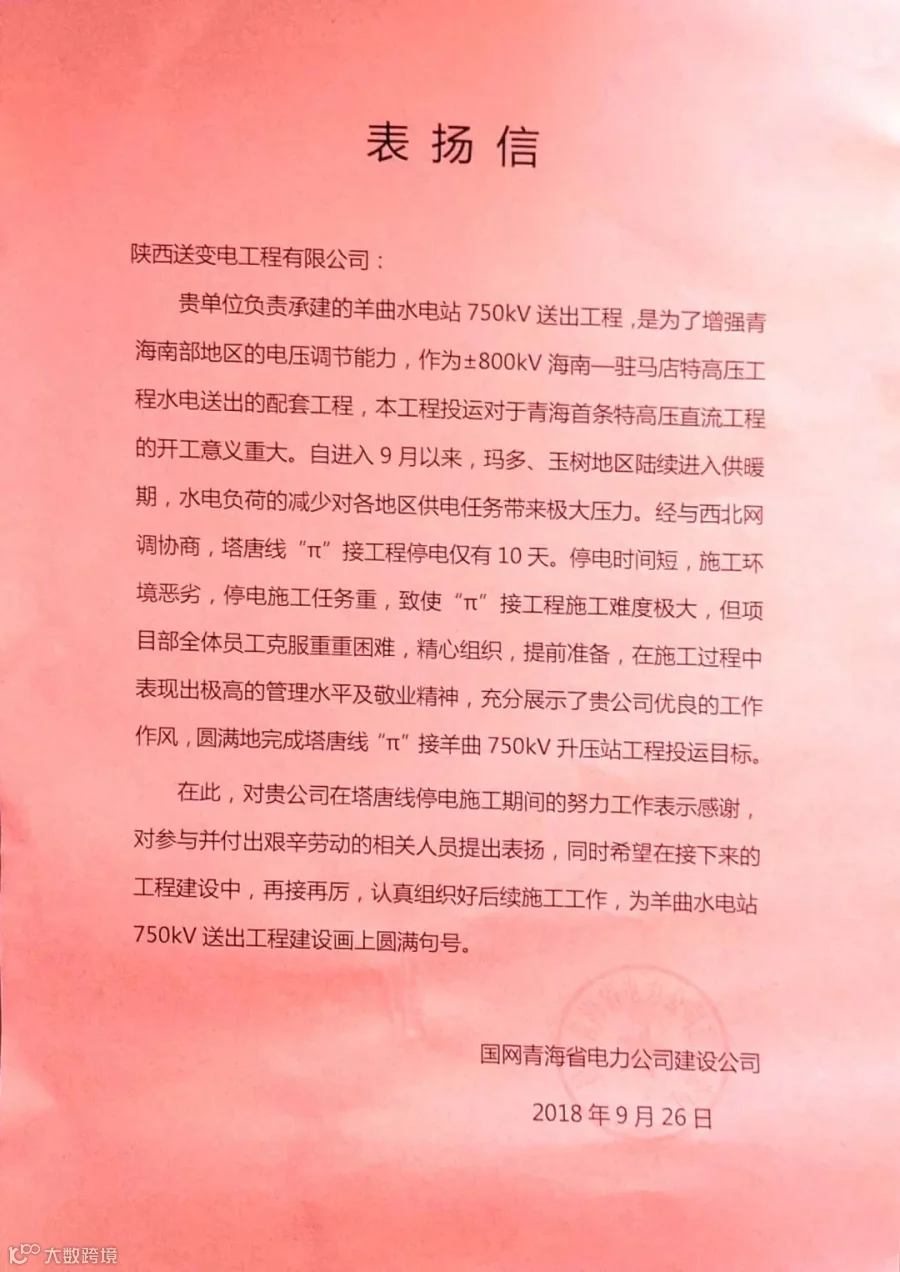

自去年7月开工就进入紧张阶段,前期策划、青苗协调、倒排工期等同时展开。业主单位多次开会,要求两个月时间完成停电前11基基础、铁塔、架线准备工作。停电施工时间仅有10天,在有限的停电期间内要完成750千伏π接、330千伏π接导地线架设及53公里地线、光缆更换任务。时间紧、任务重、战线长、施工方案复杂加之天气不给力,变幻莫测,雨雪交加,缺氧,给不可能完成的任务又增加了施工难度。项目部“不找理由,必须按期完工”紧急调集150多名陕送铁军投入施工现场,发扬特别能吃苦、特别能战斗的铁军风采在雨雪交加的大草原上。项目部前期做了充足的准备,机械设备就绪,安全措施到位,人员分工明确,二百多名工人密切配合,在公司各级领导、业主及监理单位的配合下,提前一天完成了带电投运工作,为青海省的供电保电任务作出杰出贡献,获得业主单位的高度好评。
青 春 无 悔
750千伏π接、330千伏π接导地线架设及53公里地线、光缆更换任务完成后,本想着后期的施工压力能减小,可没过半个月业主单位的再一次通知塔拉至汇明段赶工挑战任务来临,两个月时间完成26基基础浇制、铁塔组立及13公里的架线任务。青海的十月又变成了风雪交加的季节,天气寒冷,交叉跨越多,施工任务艰巨,身经百战的陕送铁军再一次接受赶工任务。不找任何理由,开始倒排工期,人员分工,做好后续准备工作。最终,通过大家的协同合作塔拉至汇明施工任务提前三天完成,零缺陷移交,再一次获得青海省电力公司的赞扬。

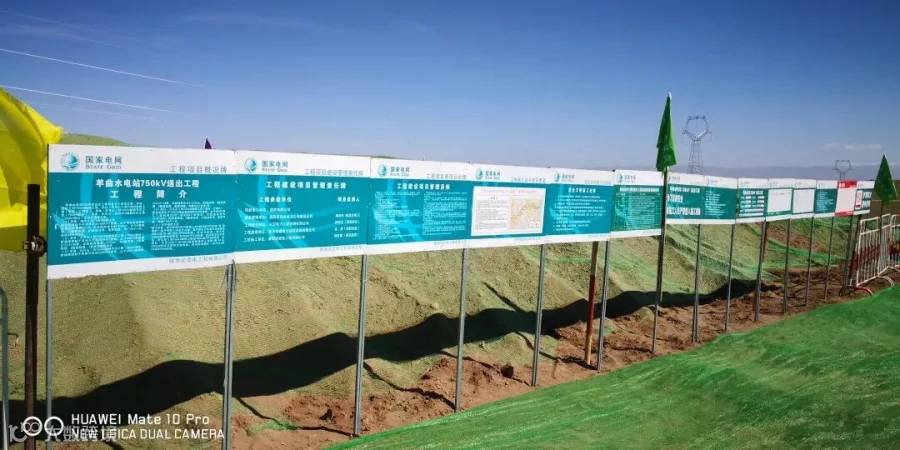

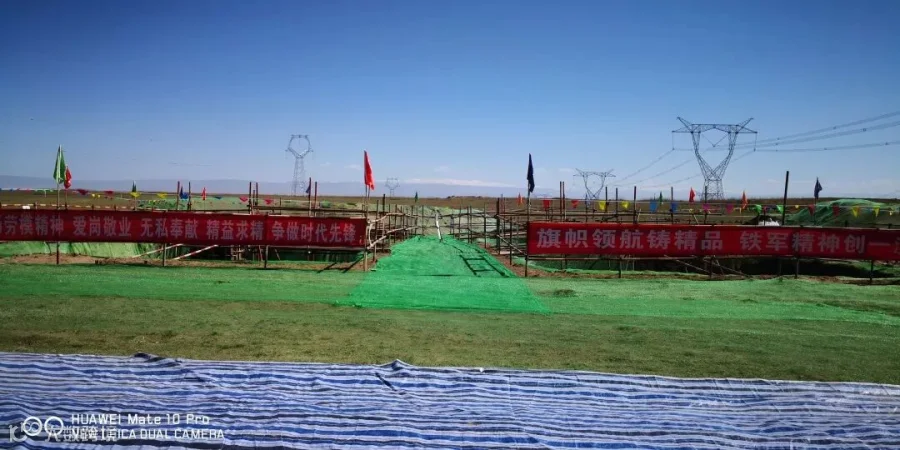

2019年复工以后,剩余的羊曲至塔拉段,共计104基铁塔,线路长度48公里,合同工期要求2020年5月竣工。在业主单位组织的复工收心会上,业主再次提出工期提前,12月底必须具备带电条件,又一次艰难的挑战。截至目前基础浇制74基,已达到转序条件。项目部将以本次“青春无悔 奉献高原 再铸辉煌”主题宣誓活动为契机,在今后的施工过程中严格按照《国家电网有限公司输变电工程安全文明施工标准化管理办法》及青海省“示范引领促管理水平,强基固本保建设目标实现”的要求,推进安全文明施工标准化落地和加大标准工艺应用,规范现场安全质量管理,确保“合格一处、放行一处”,坚决杜绝各类违章,确保项目安全管理局势稳定。克服一切困难,继续发扬敢打硬仗、迎难而上、缺氧不缺斗志的精神,按期完成施工任务,为公司争光夺彩。
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
【感谢输电施工第三分公司
梁涛供稿】
