复工进行时:青—豫±800千伏特高压工程

复工进行时:青—豫±800千伏特高压工程 重庆市送变电工程有限公司
2020-03-16
1
导读:做好防疫措施 做到万无一失



复工进行时




编者按


目前,国内疫情形势正在逐步好转。3月12日,国务院联防联控机制召开新闻发布会透露,我国本轮疫情流行高峰已经过去。与此同时,中央也多次强调各地落实“分区分级”有序恢复生产生活。国家电网公司迎来复工高潮,重庆送变电公司各工程项目部将严格遵循复工复产的12项举措,执行全员三级网格管控模式、防疫“七准备”、“十必须”等管理措施,全面推进工程建设。请跟随镜头,一起来看看现场的情况吧。


万众一心·共度时艰

青—豫±800千伏特高压工程(甘4标段)

做好防疫措施 做到万无一失


复工准备

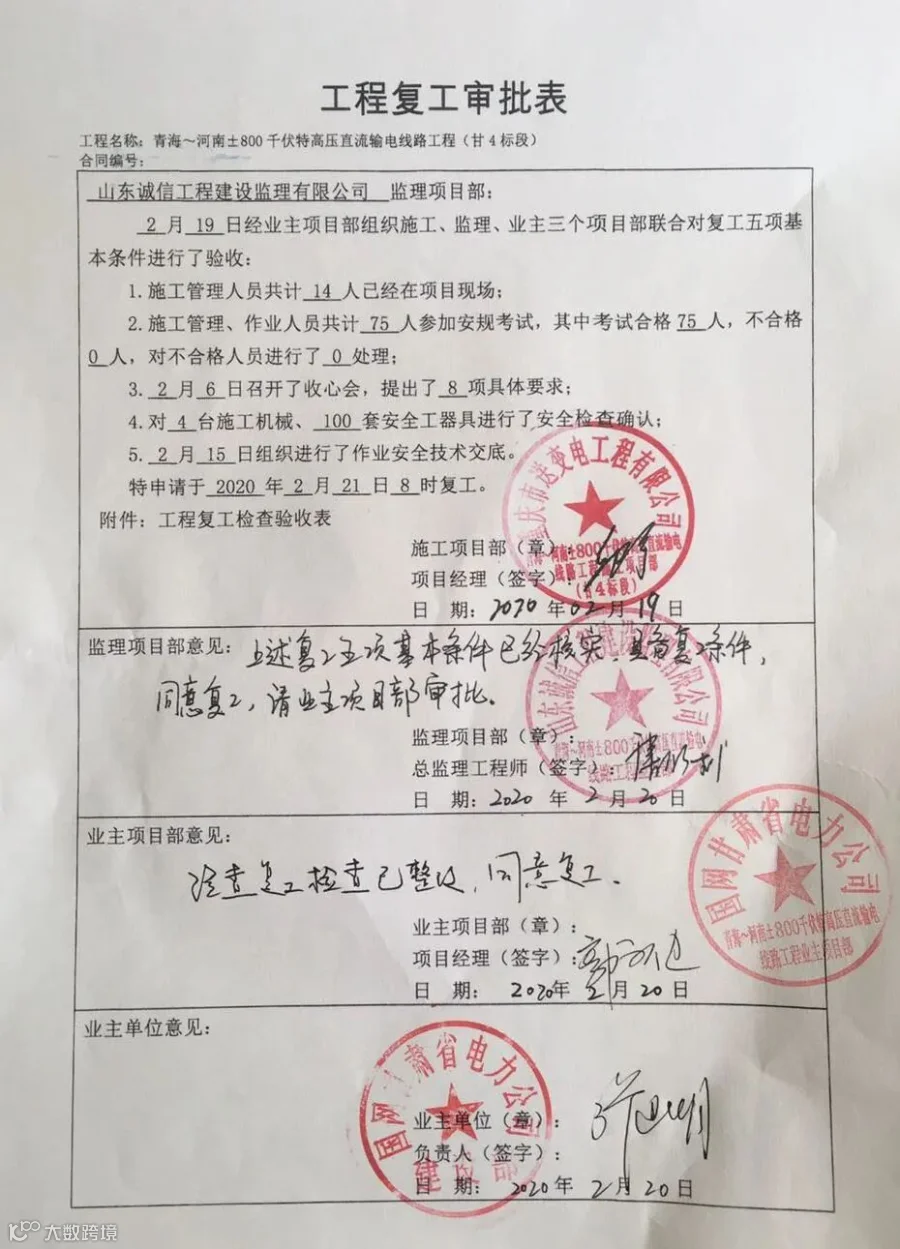

2月19日,业主、监理、施工项目部联合对甘4标段复工五项基本条件符合情况进行了验收,施工项目部根据检查意见积极落实现场复工及防疫工作。

专业人员到场指导防疫

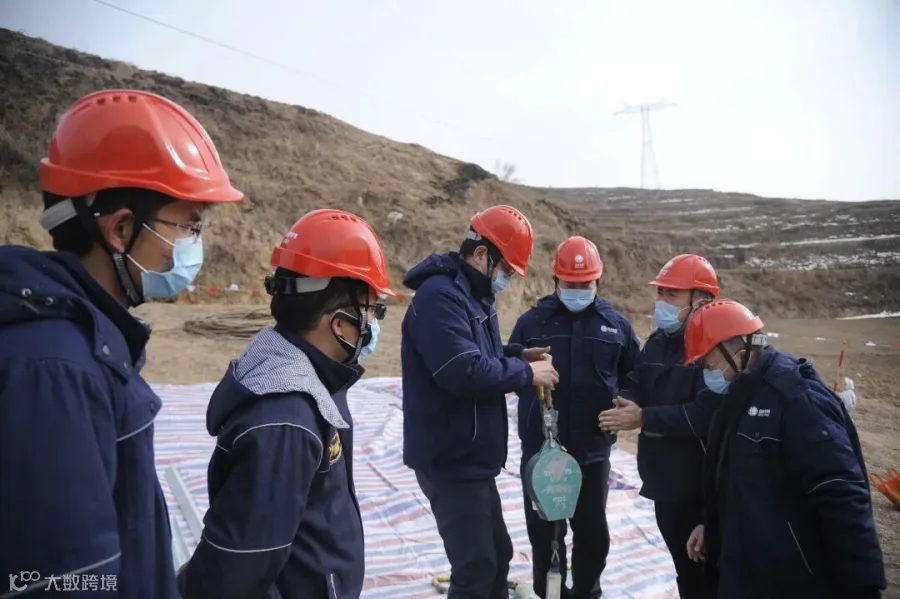

2月20日,重庆送变电公司副总经理黄欣,安监部、施工部负责人一线督战,现场召开防疫保障和复工准备会议,确保防疫、安全生产齐头并进。

项目经理邱宇主持现场工作会议


布置疫情防控、复工各项工作


2月21日,青海~河南±800千伏特高压直流输电线路工程甘4标段复工。工程在落实防疫工作的同时恢复现场施工。

复工令


2月29日,项目部开展防疫应急演练,邀请专业防疫人员授课,让参建人员清楚了应急处置、隔离流程。

滑动查看更多图片

项目部组织全部530名施工人员

分批开展十余次防疫培训


项目部管理人员现场进行复工前的安规考试


施工项目部按时每天9:00和16:00采用消毒弥雾机对项目部生活、办公区域进行消毒,并逐一测量体温。

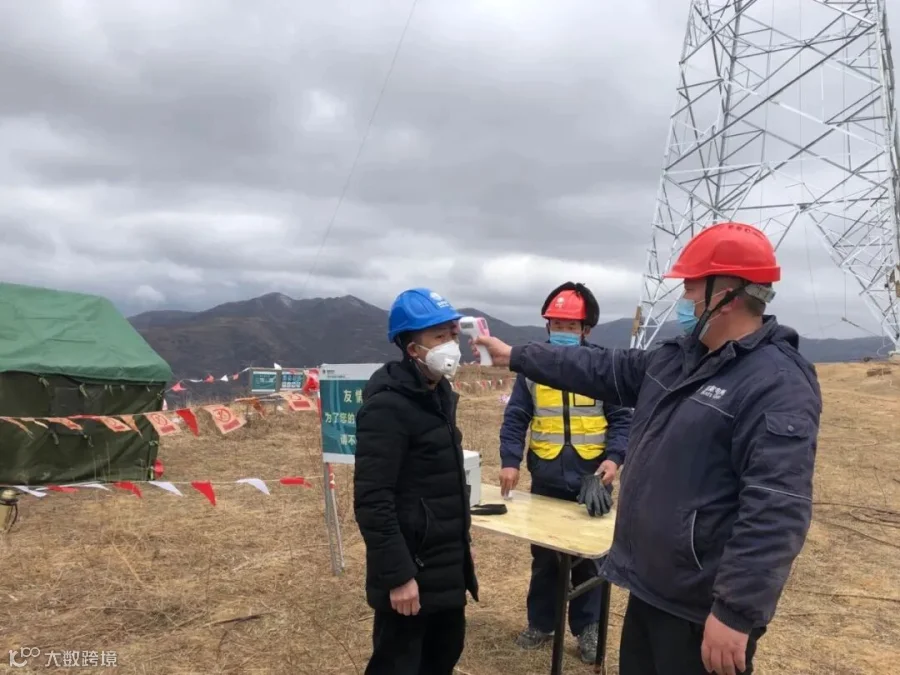

对现场的所有人员进行测温


对隔离间进行提前全面消毒


施工现场

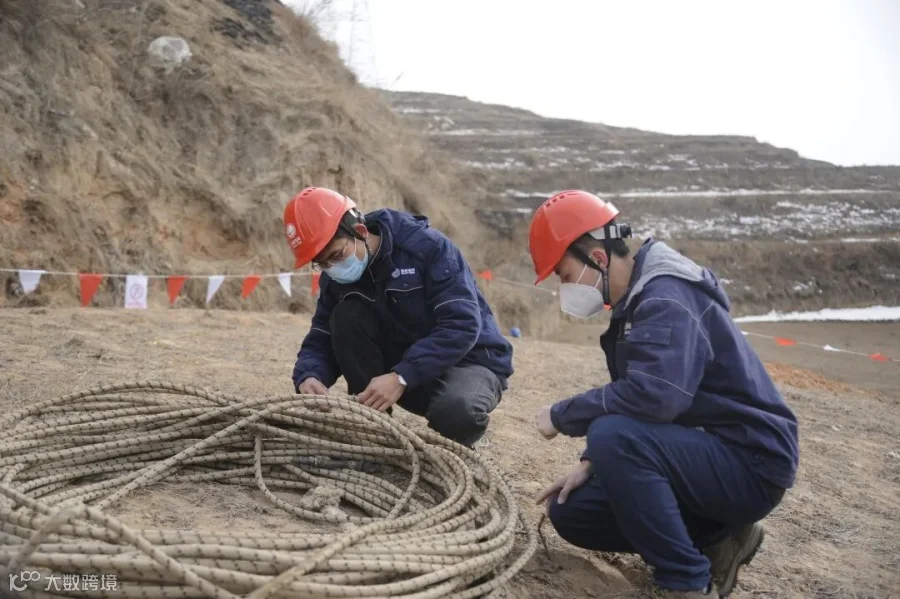

 目前现场已到项目部管理人员23人、施工班组管理人员12人、组塔作业班组19个(348人),架线队2个(158人)。根据施工进度和计划,全面复工后现场计划投入组塔班组21个,架线队2个,人员预计将达到700余人。目前,项目部通过各渠道购买储备的防疫物资能满足4月30日前需求。

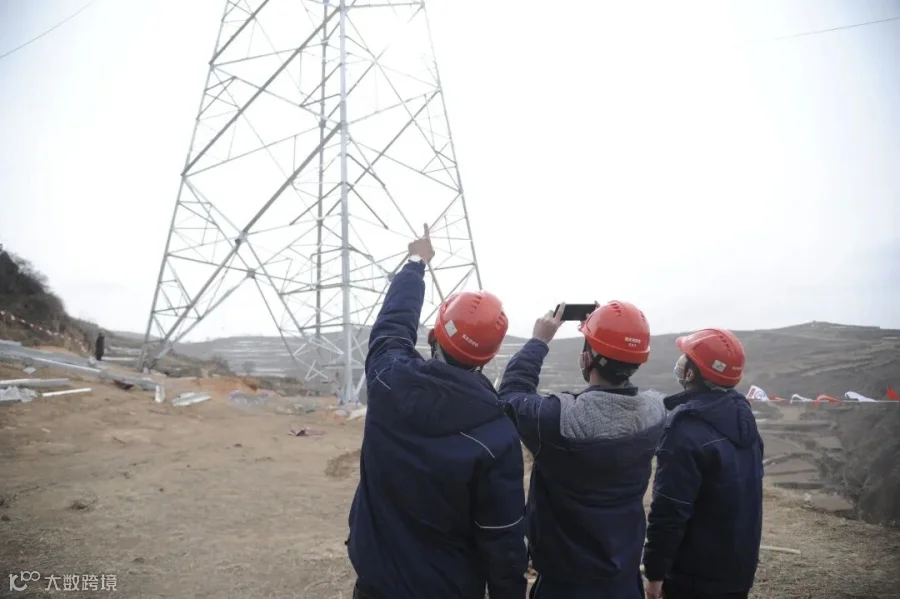

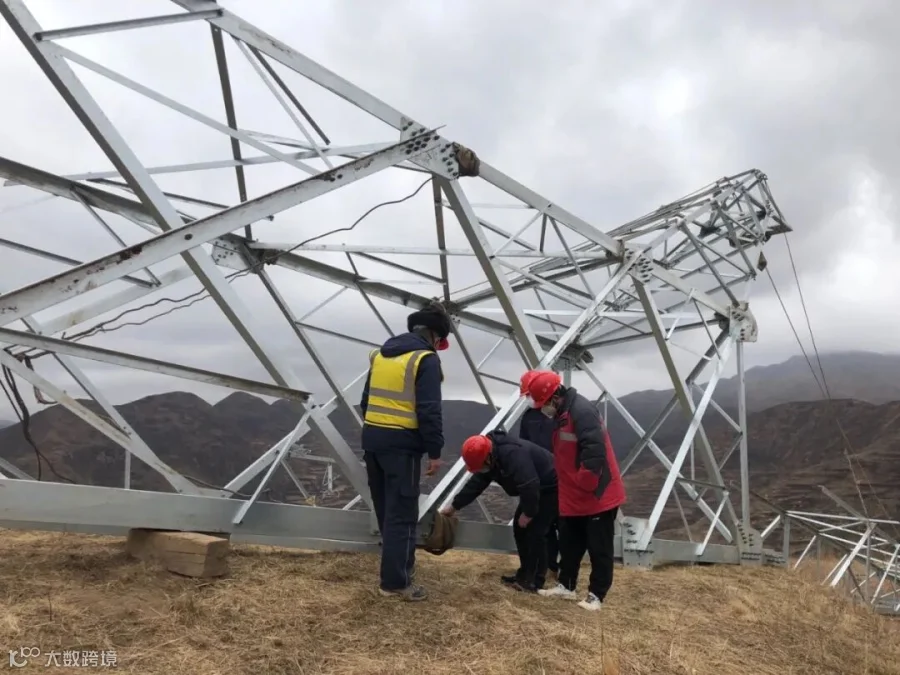

目前进度:铁塔共计124基,累计基础浇制完成124基,占总量100%;铁塔组立完成91基,占总量70.1%。首个放线区段N2819-N2829,已做好架线准备工作。

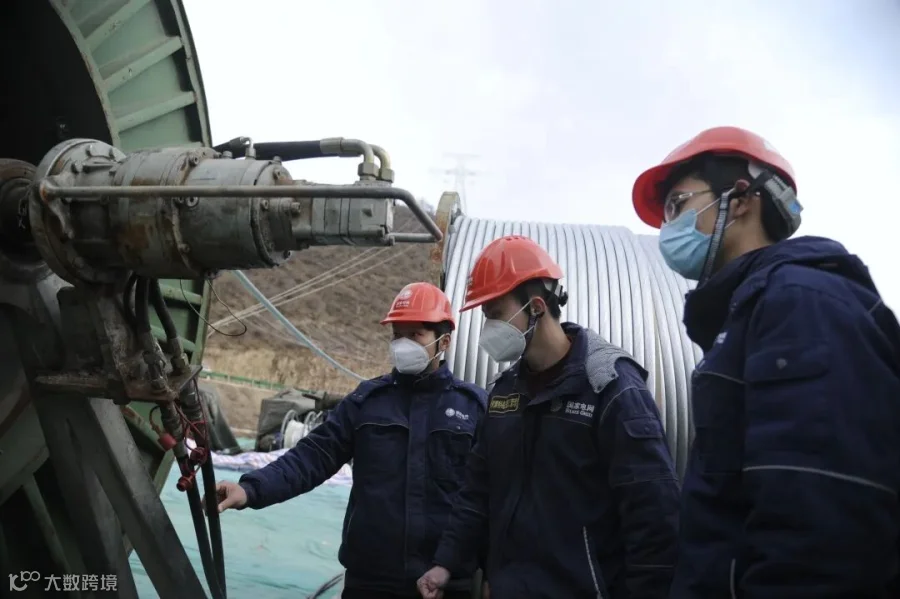

目前,机具分公司24人到达现场。3月16日,青豫线甘4标段2819号塔-2829号塔开始进入放线工作。

END



   责任编辑 / 张弛、曾雪

编辑 / 聂杰

供稿 / 张弛

   审核 / 石红芹

【声明】内容源于网络
0
0
重庆市送变电工程有限公司
这里是重庆送变电人的家。这里是展示重送人的舞台。
内容 518
粉丝 0
重庆市送变电工程有限公司 这里是重庆送变电人的家。这里是展示重送人的舞台。
总阅读154
粉丝0
内容518
