10月26日2:10,西藏,阿里,霍尔乡苍茫的原野。
高原早已溶入深沉无边的黑夜,冷风肆虐,夜空里寒星寂寥,冷光惨淡。

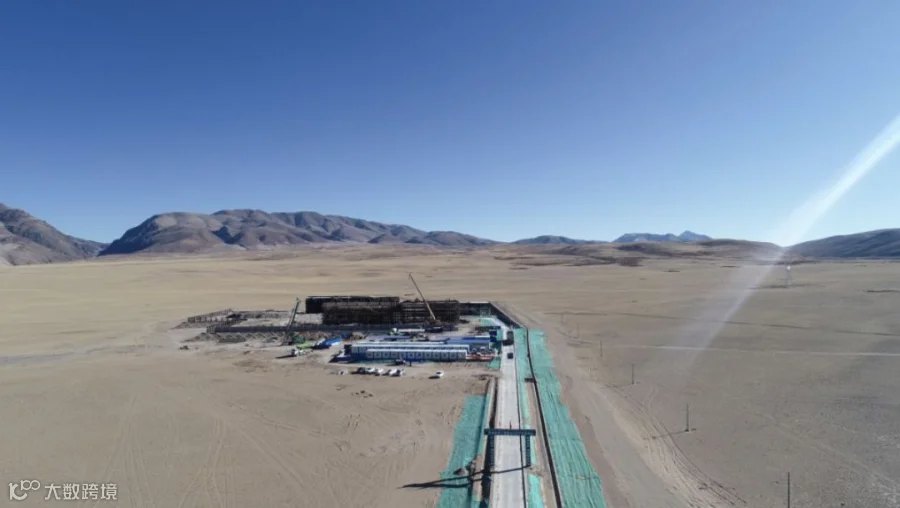

由陕送公司承建的阿里联网工程霍尔220千伏变电站施工现场,此刻却灯火通明。施工车辆进出有序,110kVGIS室正在进行屋面梁板柱混凝土浇筑。
按照施工方案,屋面以结构沉降缝为界分为两段浇筑。
🕐
下午1:00,第一辆混凝土罐车到达现场
天泵似一条长龙伸向110kVGlS设备室屋面,混凝土工、钢筋工、木工严阵以待,质量员殷佩正在叮咛工作负责人注意事项;安全员闫晗巡视检查着浇筑前的施工用电、照明等安全措施,不厌其烦地告知注意事项;技术员张智磊在与监理准备试块、塌落度检测等相关事宜。按照施工进度计划,必须当天完成110kVGIS室封顶目标。
每个人都卯足了干劲,因为这标志着,距离2019年度任务目标的完成又近一步。
🕛
0:00,第二段混凝土浇筑开始
项目经理丁志军和副经理吕航一马当先,站在肆虐的冷风里有条不紊地指挥着现场施工和防寒保温措施;项目部各岗位管理人员不容懈怠,全员坚守在屋顶的作业面,在凄冷的寒风里监护工人的施工安全和监督施工质量。
🕓
4:20,最后一刻
施工作业一直持续到凌晨4:20,收面完成的最后一刻,如释重负的兴奋和激动,人们似乎忘记了早已冻得麻木、僵硬的身体。
110kVGlS设备室的顺利封顶,标志着霍尔变电站的建设取得阶段性胜利,为十月底完成四座建筑全部封顶的目标迈出坚实一步。
10月下旬,阿里地区已经天寒地冻,室外最低气温到了零下十度。白天看起来万里无云,天空碧蓝如洗,却一点也感觉不到温暖。从早到晚的寒风似发疯的牦牛在这荒原咆哮狂奔,刀子一样割的脸生疼。
项目部根据工程实际情况,因地制宜,精心编制《冬期施工方案》,经公司审批,监理、业主项目部审批同意后作为霍尔变冬季施工的措施依据。冬季施工措施是施工质量的保障,35kV开关柜及站用变室、主控通信楼、110kVGIS室主体结构混凝土施工按照冬施方案搭设保温棚,保温棚采用塑料布及再生棉两层进行搭设,以抵御寒风,保温隔热。保温棚内采用火炉取暖,值班人员分为4组,每组2人,配备对讲机。轮流值班,加碳,查看火炉情况,两人同时作业,1人在棚内,1人在棚外,相互照应。
进入棚内前先查看一氧化碳报警器,确认有无超标,再佩带防毒面具进入。由于高原缺氧,所以施工人员进入保温棚前先测量氧气含量,每人背一个便携式氧气瓶,值班人员每2小时测量记录保温棚内温度。
每一个施工细节就是实实在在地践行陕送公司“安全是天,质量是命”的企业根本。

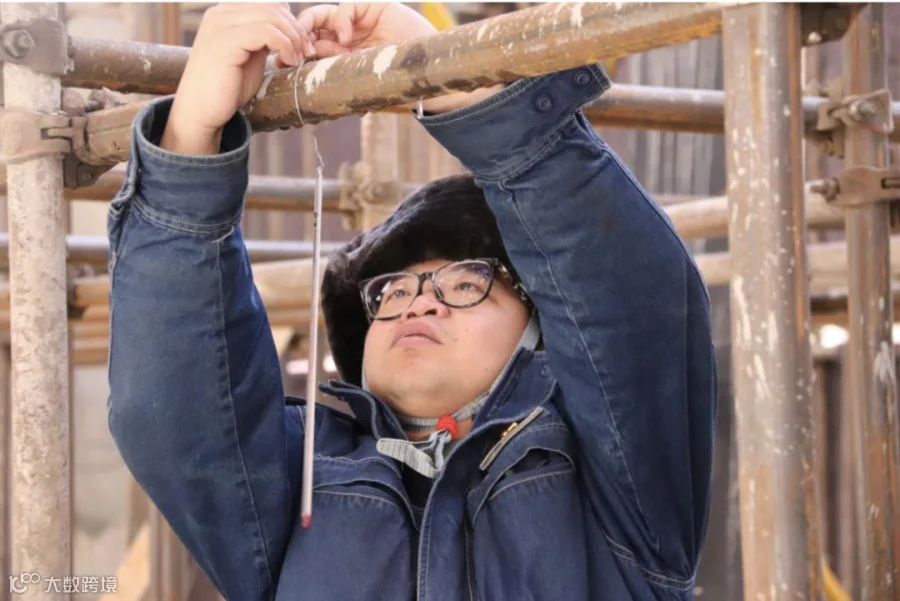

天逐渐暗了下来,技术员高建银在调整保温棚内温度计的布置位置,检查取暖火炉的准备情况,此时的温度计显示零下2℃。凌晨4:00,保温棚内温度达到18℃。
奋斗不止,脚步不息。110kVGIS设备室封顶后,220kVGIS室封顶作为年前最后的施工目标任务,仍在紧张地施工中,目前已经完成满堂架的搭设,进入屋面和上部梁柱的模板支护工序。
站立在世界屋脊雪域高原的陕送男儿,雪山和荒原见证了他们的奋斗和拼博,高寒和缺氧考验着他们的斗志和坚韧,他们用朴实的劳动和坚实有力的行动贱行着电亮阿里的忠实承诺。
供稿 | 姚军
