青年突击队初战告捷





1月17日凌晨1点多,宝鸡西安南II回750千伏线路工程119号塔位,看着保暖措施完全做好,王晓江才和兄弟们离开基础浇筑现场。这基基础与往常不同,它是由陕送公司输电施工第五分公司临时成立的青年突击队完成,小试牛刀,他们初战告捷。





为响应省公司西安南工程3月底投运的要求,确保宝鸡~西安南II回750千伏线路工程如期完工。按照公司党委部署,新年伊始,输电施工第五分公司成立以30岁以下青年员工为主的青年突击队,临危受命,前往西安南工程施工一线进行基础浇制工作。以王晓江为班长,13名青年职工组成的青工班组,平均年龄28岁,大家都是长期在一线奋战的青年职工,本次加入青年突击队,对所有人来说是一次机遇,也是一次挑战……

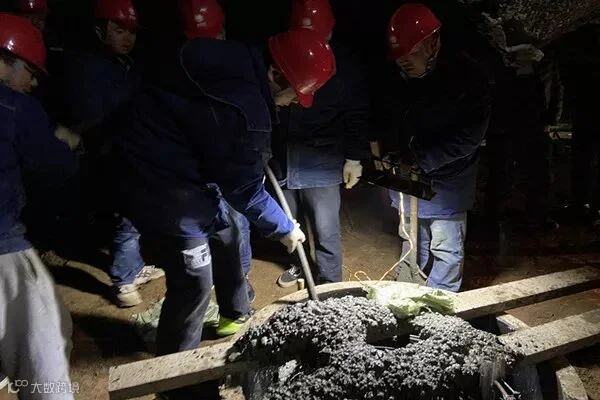

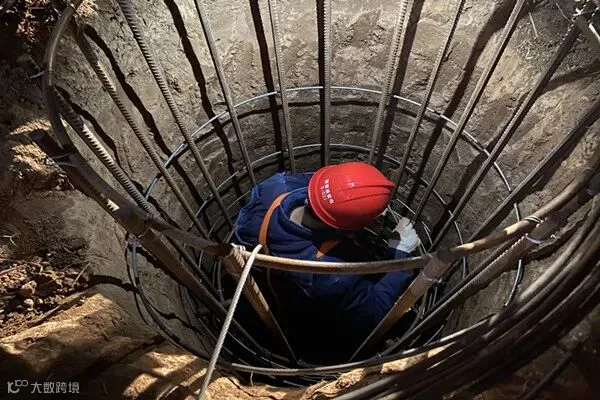

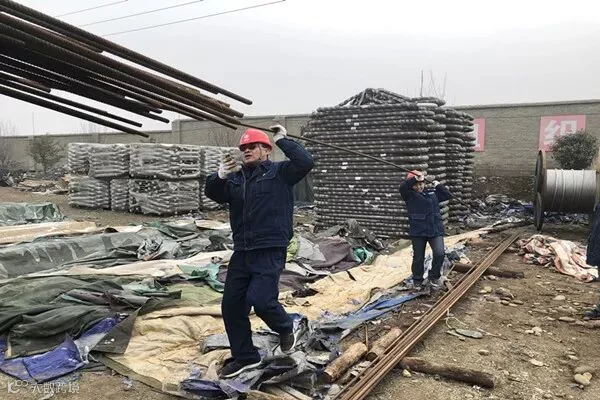

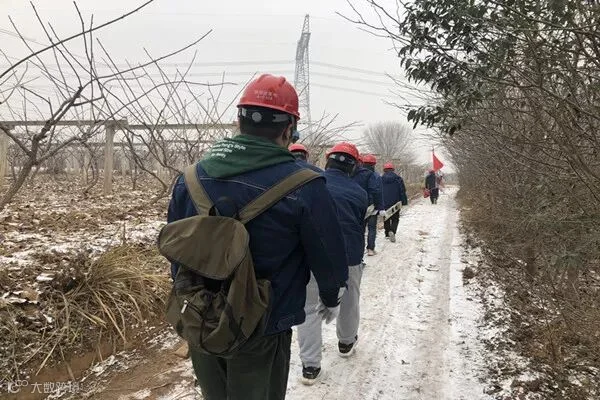

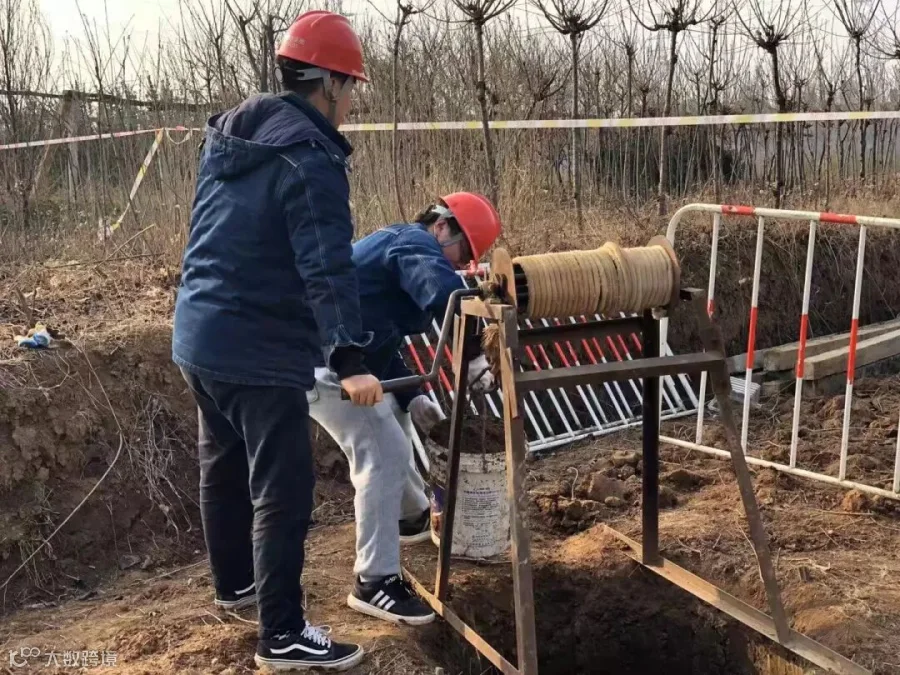

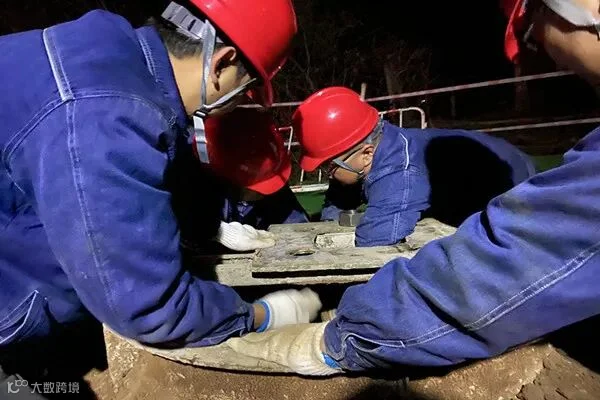

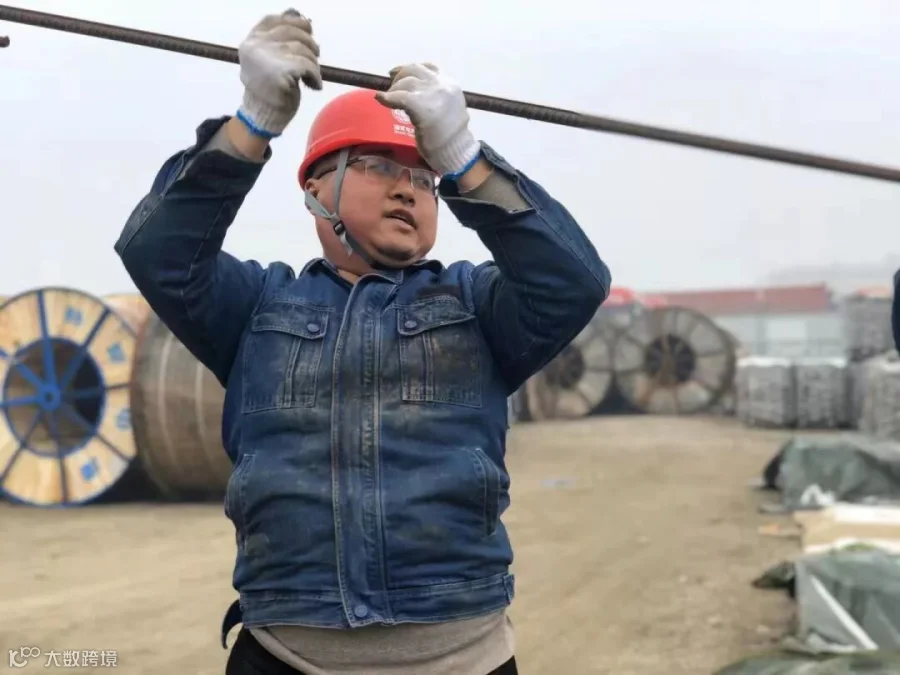

1月16日,青年突击队在西安南项目部集合完毕便驱车前往119号基础,早晨9时45分,队伍到达现场。王晓江集合所有班组人员,进行任务安排,7名组员平整现场,6名班组成员前往材料站领用材料。从绿网到垃圾桶,从现场标志牌到围挡,从地脚螺栓到基础钢筋,王晓江带领大家一根根的装车,又一根根的卸车,这是大家第一次亲自装卸材料。搬运期间,能看得出大家的吃力,混着雪水和泥,喘着大气,咬牙扛起超出自己平常所承担的重量。近1.8吨钢筋,16根地脚螺栓,82根钢管,20副围挡,10包绿网……这往常在图纸、方案上看到的冰冷的数字,今天变成一滴滴滚烫的汗水,大家把这当作自己的日常工作来做,不叫苦不叫累,真正地诠释了陕送铁军精神。下午1时许,全体组员分工进行作业,张延斌带领铺设绿网、搭建帐篷的,殷士军带领布置围挡和警戒带、树立安全文明标志牌的,王晓江带领其余队员分工开始掏挖基础、绑扎钢筋、基础支模的,每个人在自己的工位上埋头苦干。晚上7时30分许,探照灯照亮每个工位,商混车辆进入现场,10时43分,119#基础顺利浇制完成。

固定布局
工具条上设置固定宽高
背景可以设置被包含
可以完美对齐背景图和文字
以及制作自己的模板




现场师傅们的言传身教,青工们的躬行实践,让我们看到工艺的传承,正能量的传递。虽然临近新年,虽然天寒地冻,但在现场每个人的眼中对这一切视若无睹,不是他们不想家,只是此刻,陕送工作需要青年人散发光彩,陕送明天需要青年人谱写新的篇章!



---------------------------END--------------------------


【感谢第五分公司吴蓉供稿】

编辑|赵家萱



【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
