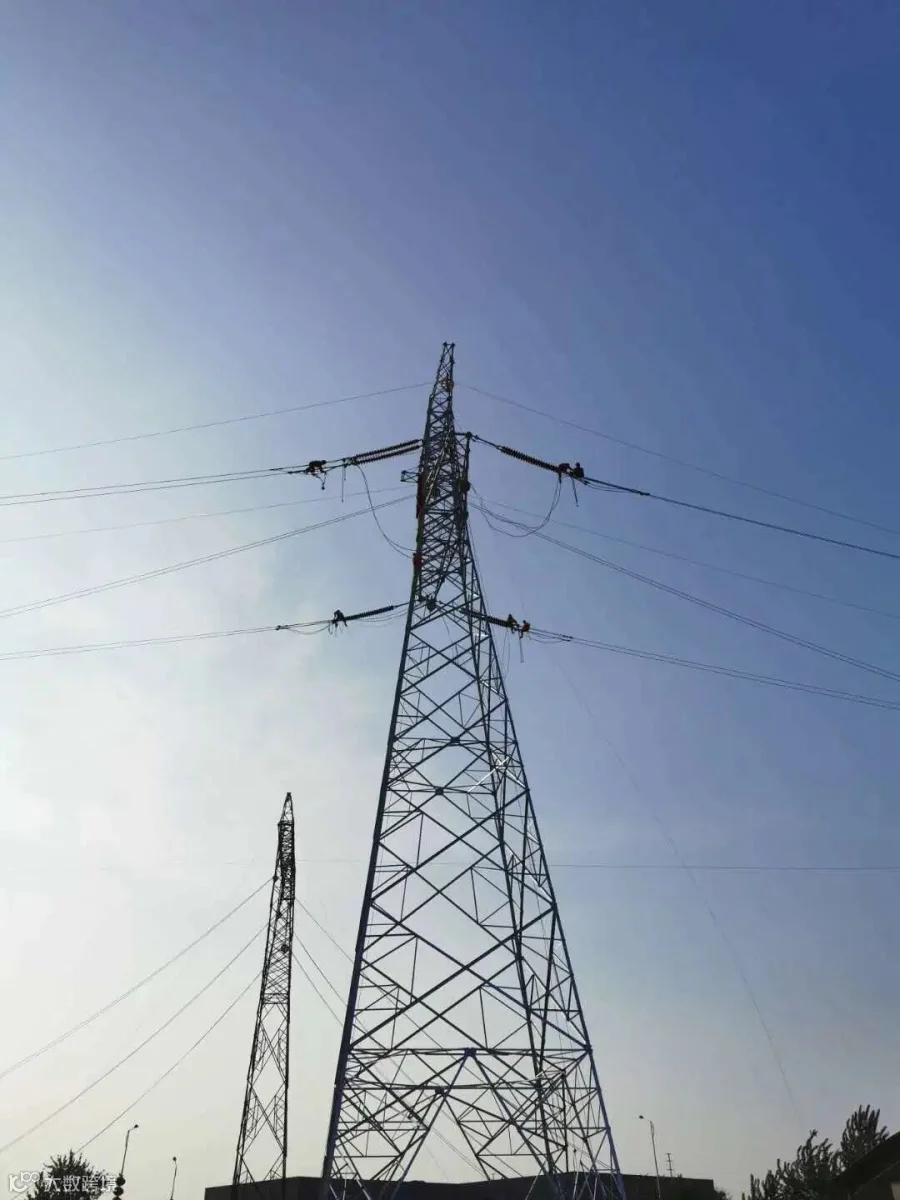

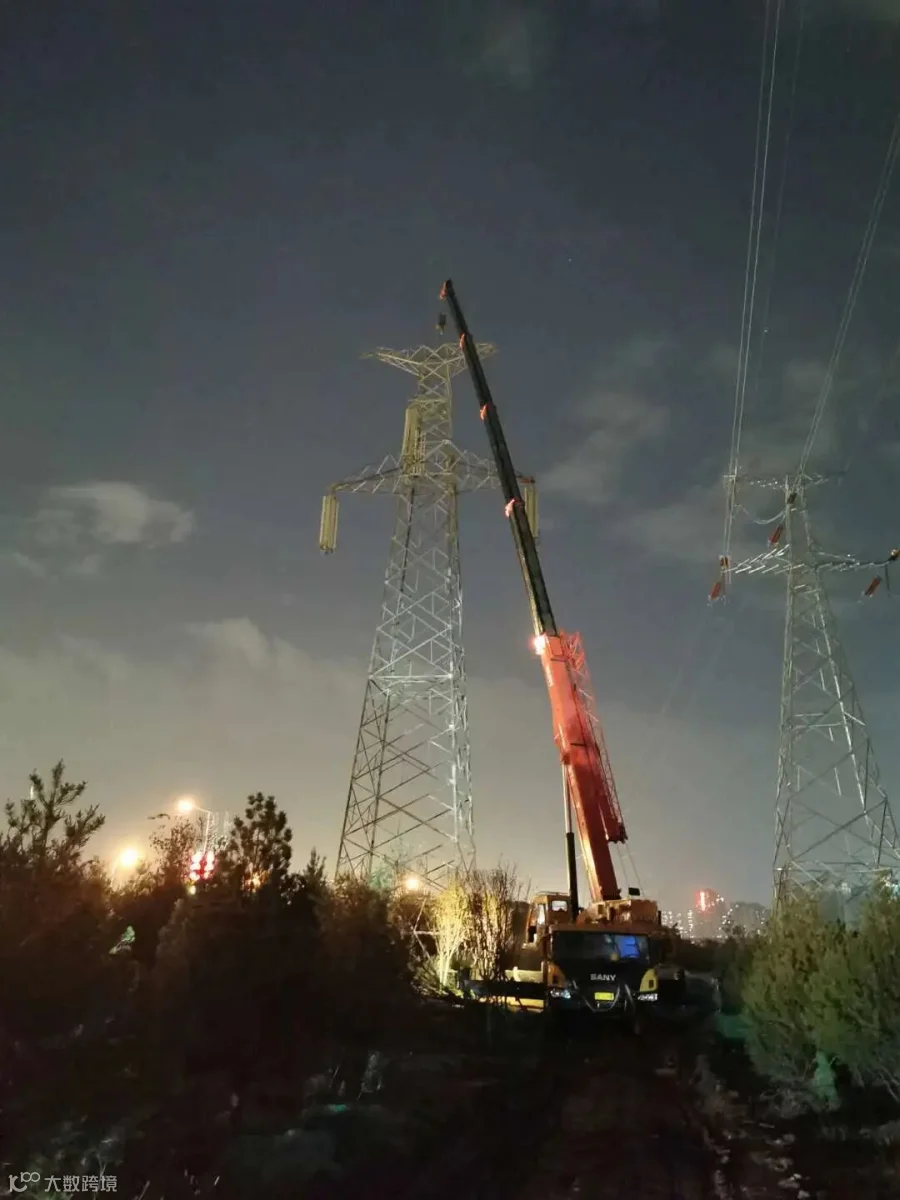

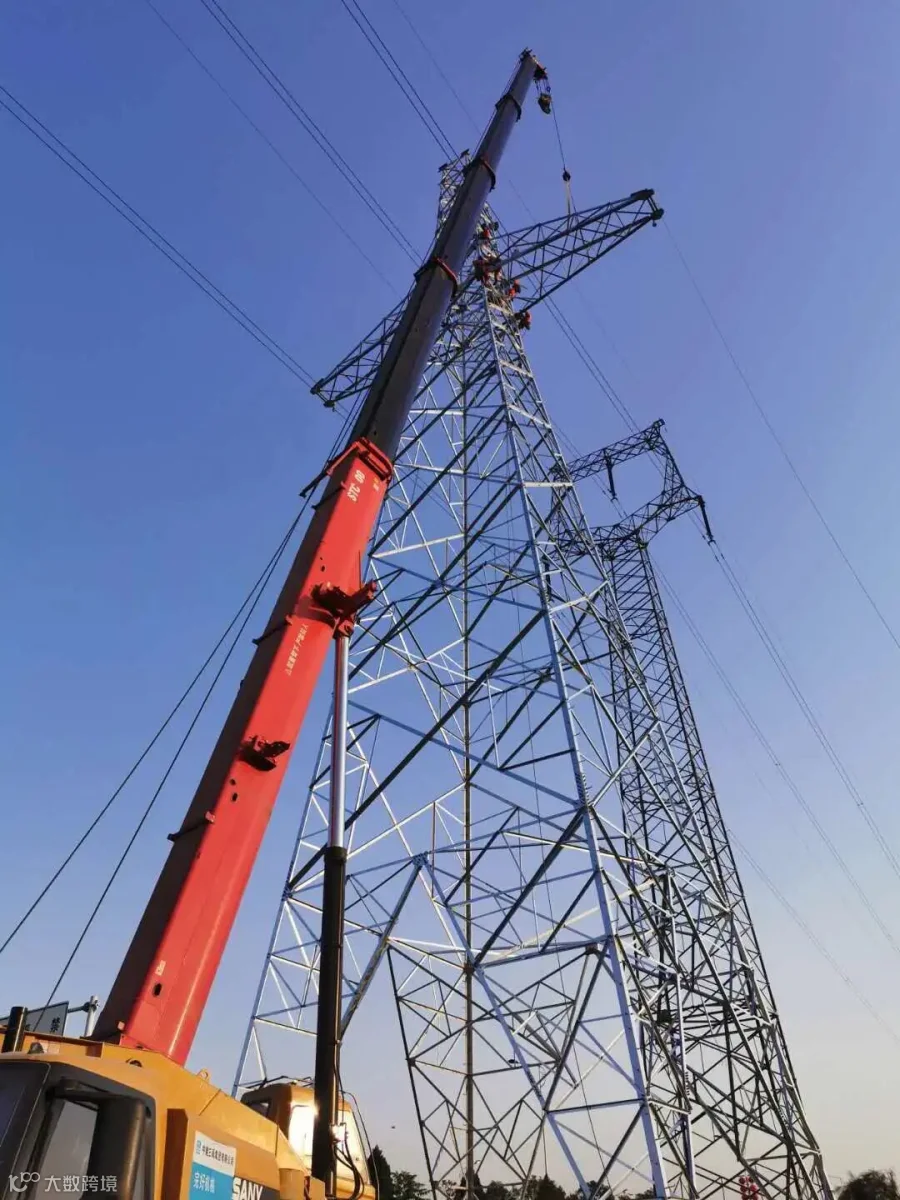

5月11日20时,由输电施工第二分公司承建的330千伏沣草Ⅱ线(16#-20#)线路迁改工程经过10天的连续奋战后顺利带电投运成功。
西安绕城高速西咸互通立交是西咸新区年度重点项目,是实现西咸新区对外交通连接,对内快速通达的重要交通设施。由于该工程在实施过程中现有线路导线与建成后的匝道安全距离无法满足安全要求,应西咸城投公司申请,对该线路进行改造。330千伏沣草线II回线迁改段全线路单回架设,改造段线路长度1.466公里,新建铁塔5基,其中耐张塔5基。拆除原线路1.3公里,拆除原线路杆塔4基。经协调后停电时间为2020年5月2日至5月11日。
自停电施工以来,在公司的大力支持下,在分公司经理多次现场监督指导保障安全、支部书记开展主题活动坚定信心、分工会主席组织慰问等现场关怀下,全体参建人员以高度的责任意识、饱满的工作热情、坚定的信念,发扬敢打硬仗、争创一流的精神,加强组织协调,强化现场管控,克服了疫情影响大、天气变化快、风雨天气多等困难,严格实施各项安全管理规定,最终圆满完成了330千伏沣草Ⅱ线(16#-20#)线路迁改工程施工任务,顺利带电投运。
/////////////////////
