4月20日,第三分公司西法北城际铁路项目330千伏归乾段线迁改工程项目部全体人员整装出发至材料站,归还工器具,做好最后的撤场准备。十天前,他们可在这开始了一项经历四季交替的迁改任务。
迁改任务
西法北城际铁路项目330千伏归乾段线迁改工程是机场至法门寺城际铁路(西法北线)项目的重要组成部分,由于原132#号塔距城际铁路仅20米,不满足安全运行条件,设计提出迁改方案,需拆除铁塔1基、原线路导地线0.531千米、光缆0.531千米,新建铁塔4基,线路0.531千米。拆旧任务需要原线路保持停电状态,经协调后330千伏归乾段线停电时间为4月12日至4月19日。

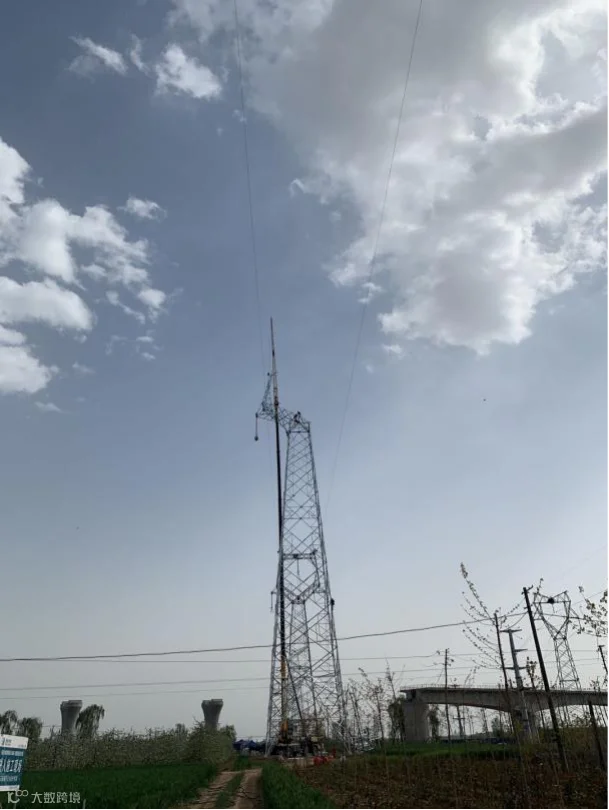

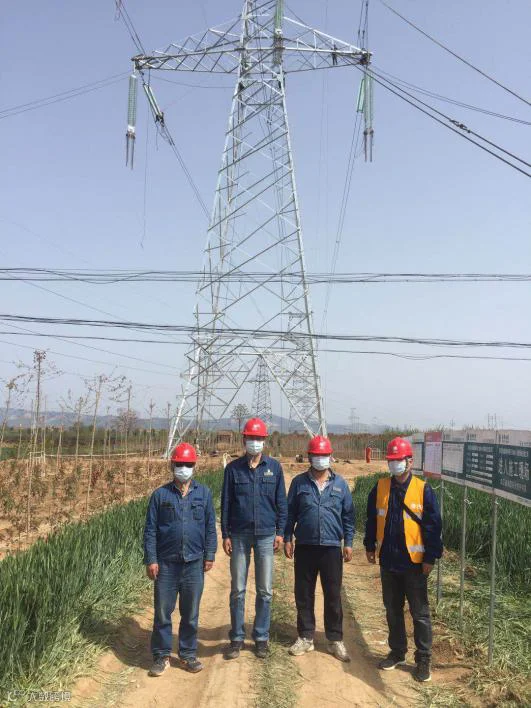

4月12日9时02分,330千伏归乾段线线路运维单位工作许可人下达线路停电指令,随着“验电、挂接地、测温、现场消杀、站班会”等一系列安全措施的落实,在现场负责人的指挥下,开始了128#-133#迁改施工任务。由于新建4基铁塔全部位于运行线路正下方,停电后才能开始组立,新131+1#、新132+2#铁塔组立的完成对工程整体施工进度起着至关重要的作用。正午时分,天空被烈日映照的刺眼惨白,全体施工人员抓紧每分每秒不停歇地仍在进行铁塔组立。当日18时46分,新131+1#、新132+2#铁塔全部组立完成,为后续工作打下坚实的基础。

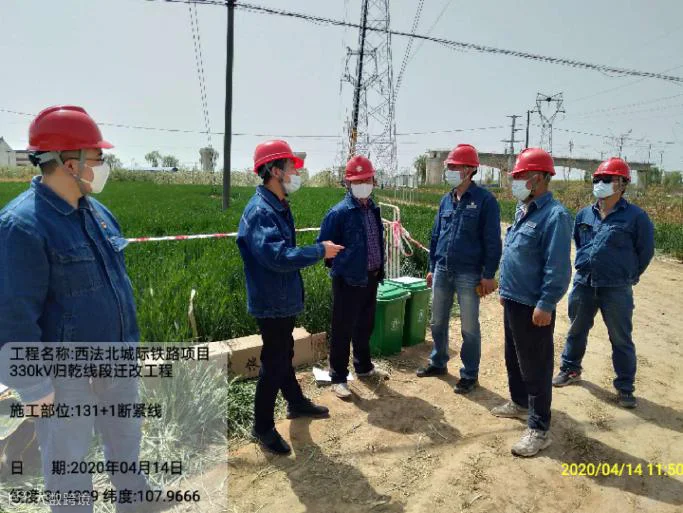

4月14日,原131#-新131+1#带电跨越110千伏线路,公司、分公司及项目部人员严格按照四级风险管控要求到岗到位,现场安全措施齐全、完善,工作票及现场资料准确无误,作业人员行为规范,安全顺利完成带电跨越任务。

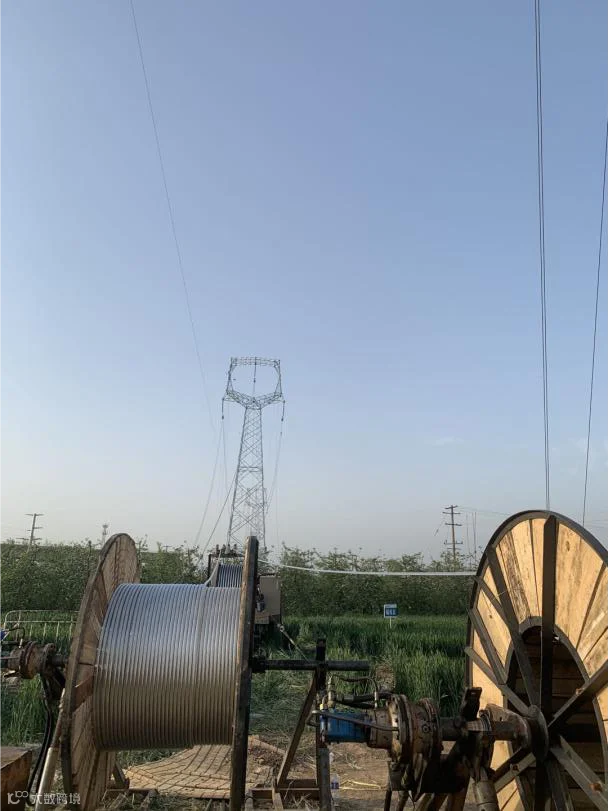

4月18日,正当光缆开断时,温度骤降,天空下起了雨,为了按时恢复光缆通信,施工人员继续埋头苦干。雨点打湿了单薄的工装,在大家全力协作下,较原计划提前1小时恢复光缆。
4月19日,伴随着光缆开断及熔接的完成,西法北城际铁路项目330千伏归乾段线迁改工程所有施工任务全部完成,线路恢复供电。
END
【感谢第三分公司李智伟供稿】
