电缆班的
“疫线争夺战”
今天我们【致敬“疫”线】第八期将给大家带来电缆班的抗疫故事……
在过去一个月的疫情肆虐中,电缆分公司电缆班临时接到骑龙变电站间隔扩建的安装任务,需在11月1日-11月5日不停电工作期间和11月9日-11月15日停电期间,完成两个110千伏间隔的一次和二次安装工作,这项作业是竹渝线工程“12.30”具备带电条件的关键节点任务。在疫情防控人员紧缺的情况下,这无疑是一场硬仗……
创造条件也得上!
“曹班,停电作业你们没问题噻?”
“收到!我们马上准备。”

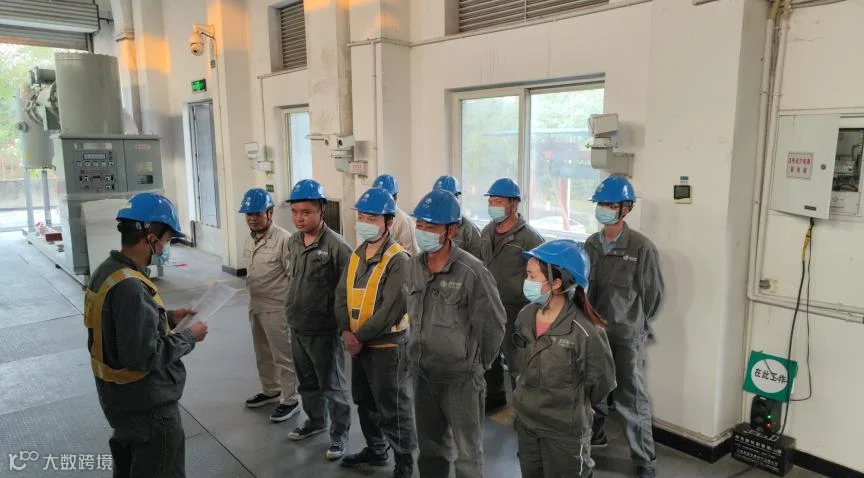

班组正在梳理施工流程和工作内容
随后班长曹波立即发现一大难题横在面前……原定的10个工作人员,有4人受疫情影响无法到岗。
若完不成此次作业,将会影响竹渝线工程“12.30”具备带电条件的节点工期。怎么办?
曹波当下就决定,创造条件也得上!一上午20多通电话,在5个项目、4个兄弟班组之间来回协调,终于争取到1名外援,加上自己在内,总算是凑出了一支刚好满足作业需求的7人团队。
事不宜迟,他和副班长印小魂抓紧时间倒排工期,把每个人的分工细化到了以小时为单位,充分优化资源配置,提高工作效率。
11月1日,终于如期进入骑龙站,开始了第一阶段的作业——完成电缆敷设、光缆敷设等所有不停电工作,并根据现场情况开展停电作业阶段的准备工作。
人肉搬运的“总号手”
褚晓龙正使用千斤顶顶起GIS设备
电缆、光纤施放都是百分百的体力活,人手少于预期,这项工作就更费力些,尤其需要协同“作战”。
“一二三,走!一二三,走!一二三……”

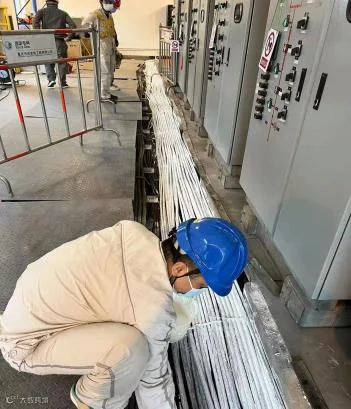

变电站里,班员褚晓龙指挥所有人一左一右分开站定,有节奏地齐声喊着号子,抱着笨重的线材慢慢向电缆沟的目标位置挪动……100多根电缆和光纤全部施放到位后,班组7个人已经全瘫了……

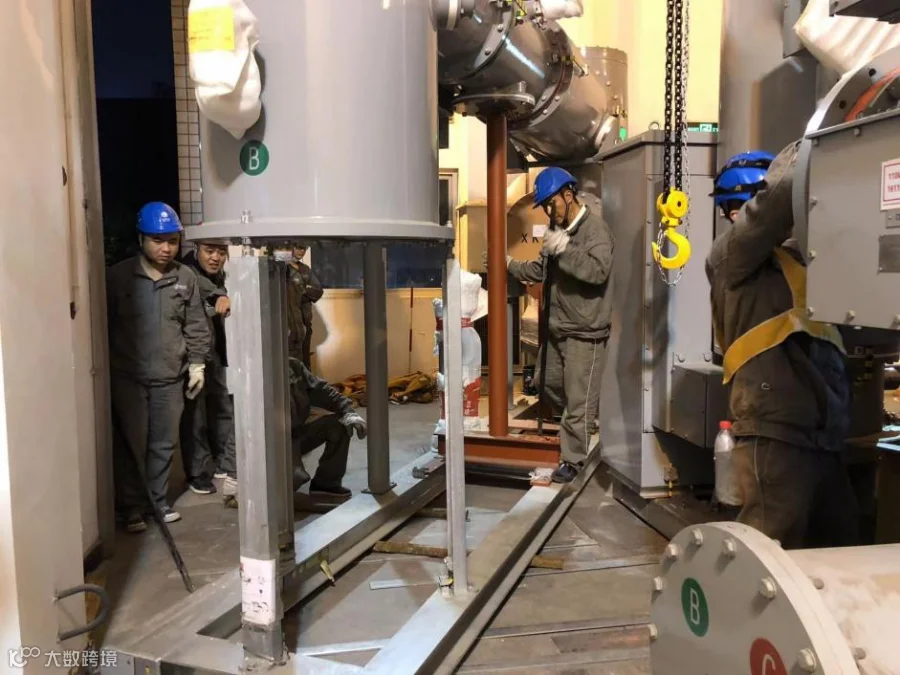

重达4吨的GIS设备终于安放到位
在安装GIS设备时,褚晓龙再次发挥“号手”作用。
“我来调水平,你们依次跟上,顺序不要乱!”
只见褚晓龙一边通过微调千斤顶来保持设备的水平,一边指挥其他人如同接力一般把取出的千斤顶、钢管和木方轮番垫在设备的下端,利用撬棍使得设备朝着既定方向平稳移动,大家的行动有条不紊。
就这样,这个重达4吨的“巨无霸”最终安稳地在指定位置就位。
停电作业的“意外前奏”
一切准备工作就绪,11月9日这天,大家一大早就来到变电站门口等停电工作票,准备完成2个GIS设备的就位工作。
“接通知,运行单位人员临时封控,工作票还得再等等。”
下午17:00,大家才总算拿到工作票,可以作业了。班组立即召开站班会并开展防疫消杀,进入工作场所,已是晚上19:00。

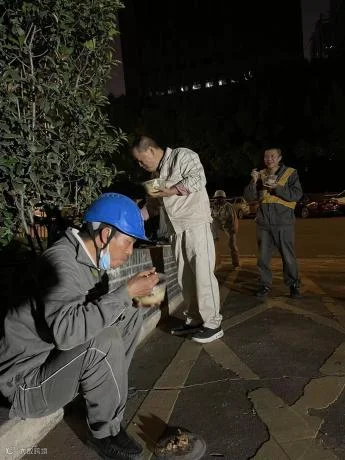

工作间隙,班员们在变电站门口吃晚餐
为了把耽误的11个小时的工作量追回来,曹班长在站班会上号召大家:“咬咬牙,今晚一定要把进度赶上,不能耽误明天的工作!”
所有人立即行动,一直工作到次日凌晨3点,才终于把进度赶了回来。大家都累得不想动弹,就在变电站里蜷缩着眯了几个小时……
我们选择留下

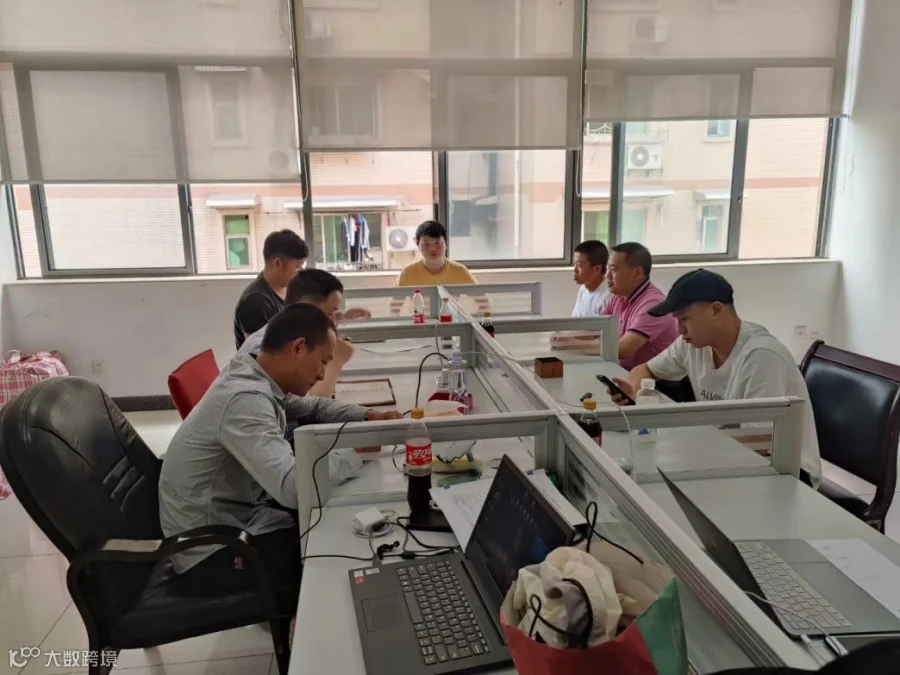

电缆班7人团队正在讨论施工方案
“老公,小区封控了,只进不出,赶快回家!不然你就只有一直待在外面了。”
11月10日下午3点,工作负责人张帆接到老婆急切的电话后顿了几秒:“老婆,你放心,我会照顾好自己的。这是停电作业,时间不等人,我是工作负责人,我要带头留下。”
很快,班组其他人也接连收到了家里传来的封控消息。大家心里清楚,停电计划不等人,于是7个人都自觉地选择了留守变电站。
看到气氛有些凝固,素爱整洁的副班长印小魂带头开玩笑说:“大家都没带换洗衣物,不要互相嫌弃哟,反正味道都差不多。”
95后电缆新人朱桂锋正在给电缆光纤做防火处理

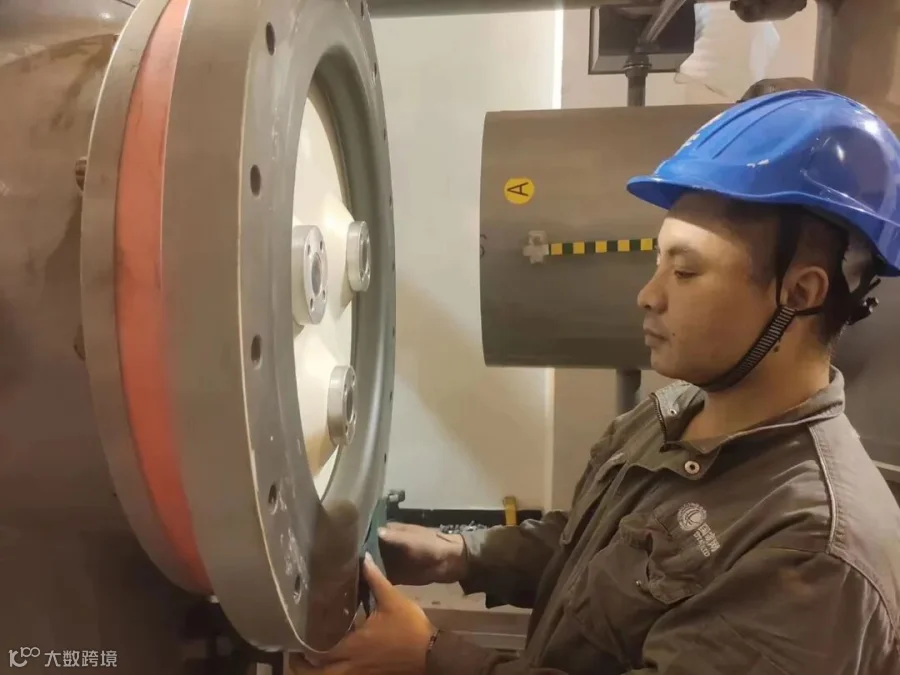

技术员杨国艺正在对GIS法兰盘进行彻底清洁
11月1日-11月5日、11月9日-11月15日,在骑龙站施工的前后12天中,电缆班7人团队每天坚持从早上8点工作到次日凌晨,终于在规定的停电时间内,安全顺利地完成了任务,这场“疫线争夺战”,电缆班胜了!
