导读:9月4日下午,宝鸡750千伏3号变扩建工程构架吊装作业全面完成.

9月4日下午,随着最后一根引线过渡构架起吊完成,宝鸡750千伏3号变扩建工程构架吊装作业全面完成。

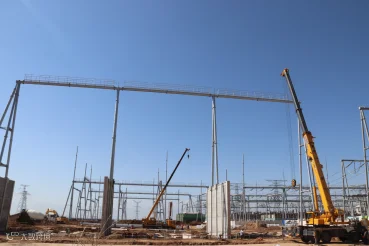

330区域构架吊装


宝鸡750千伏变电站是国家电网联网的重要组成部分,是陕甘青宁电网东西部之间水火电功率交换的枢纽点,是西北(陕西)与华中(四川)直流联网西北侧的支撑点和出入口,更是关中西部地区电源送出的汇集点

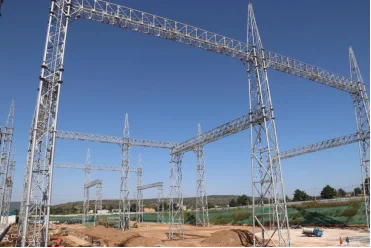

750千伏构架吊装区域


从8月4日750千伏区域吊装作业开始,前后整整历时一个月,包括750千伏区域格构式构架36吊、330千伏区域A字形构架49吊、主变防火墙7吊、过渡引线构架4吊在内,总计完成96吊,其中最大高度58米,构架最大重量31.33吨,钢梁最大跨度42米,目前部分区域已经具备交安条件。

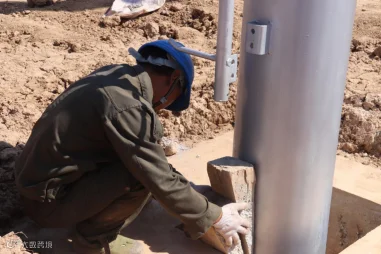

工人正在认真操作


“这地方也怪,见云就是雨,从6月初构架进场组装开始,到8月底三个月时间就下了一个半月的雨,条件反射,我们每天最关心的是天气预报,着急呀!”项目经理于洋不由得感慨。


项目主管张鹏现场指挥


在现场指挥施工的的陕西送变电土建施工项目主管张鹏介绍,自钢结构吊装施工以来,除了高空作业、交叉施工、麦收农忙等不利因素,最大困扰是连续阴雨的影响,项目部积极克服困难,不等不靠,紧紧围绕节点目标,快速反应、主动作为,优化施工方案,科学组织施工,全体参建人员加班加点,主管领导带班现场指挥,24小时跟班作业,从别的工地抽调人员补充施工力量的不足,严控安全质量,有效利用好的天气抓紧施工,保证了主体钢结构吊装工程的如期完成。



项目经理于洋坚守岗位

【感谢土建施工分公司姚军供稿】
