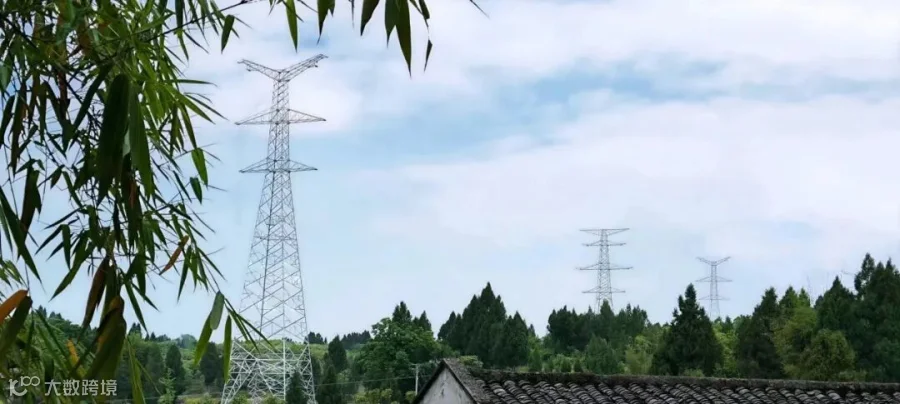

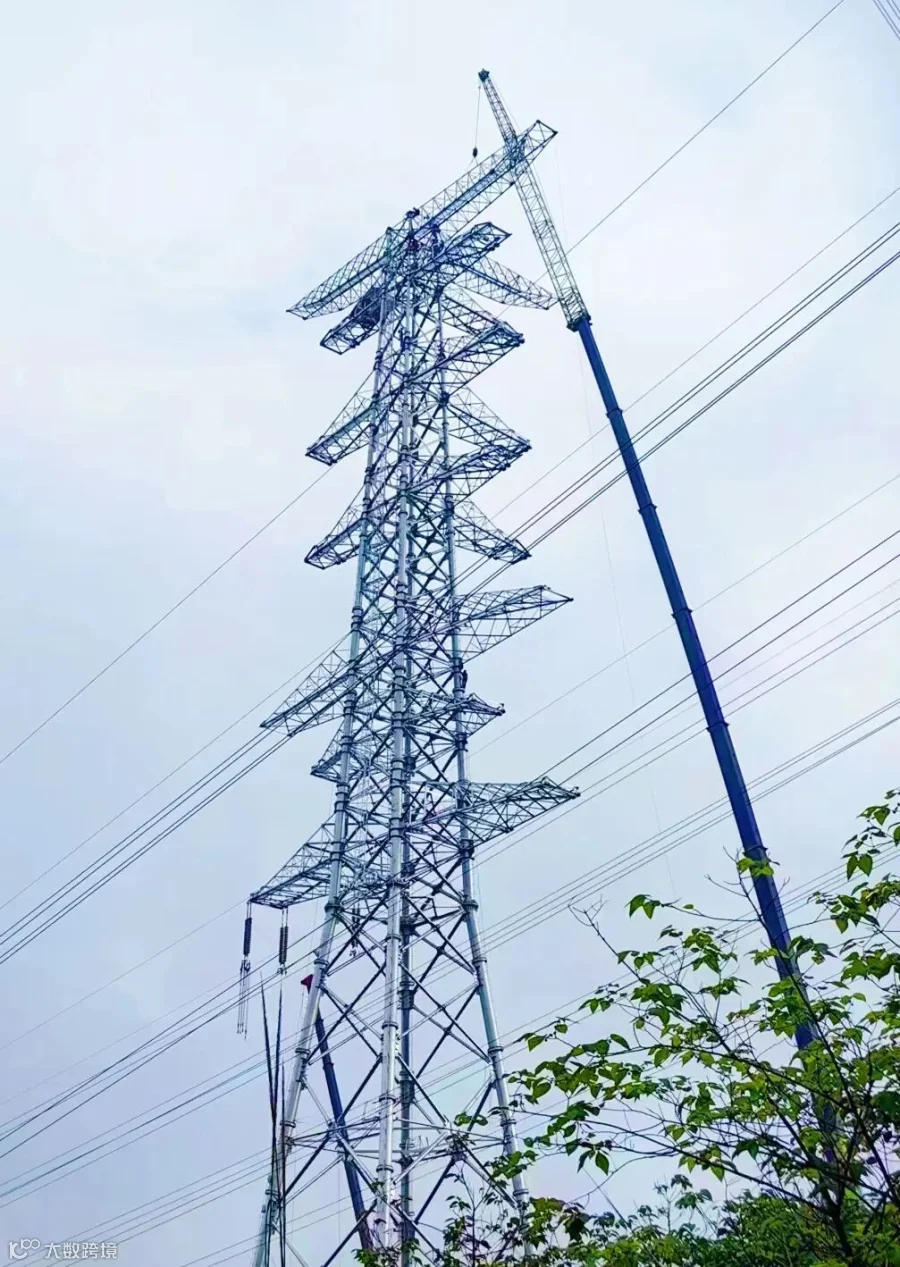

铜梁1000千伏线路工程(26包)川渝特高压已全面进入自检消缺及环水保复绿施工阶段。施工人员正在对塔材、绝缘子、导线、间隔棒等部位进行检查、消缺。

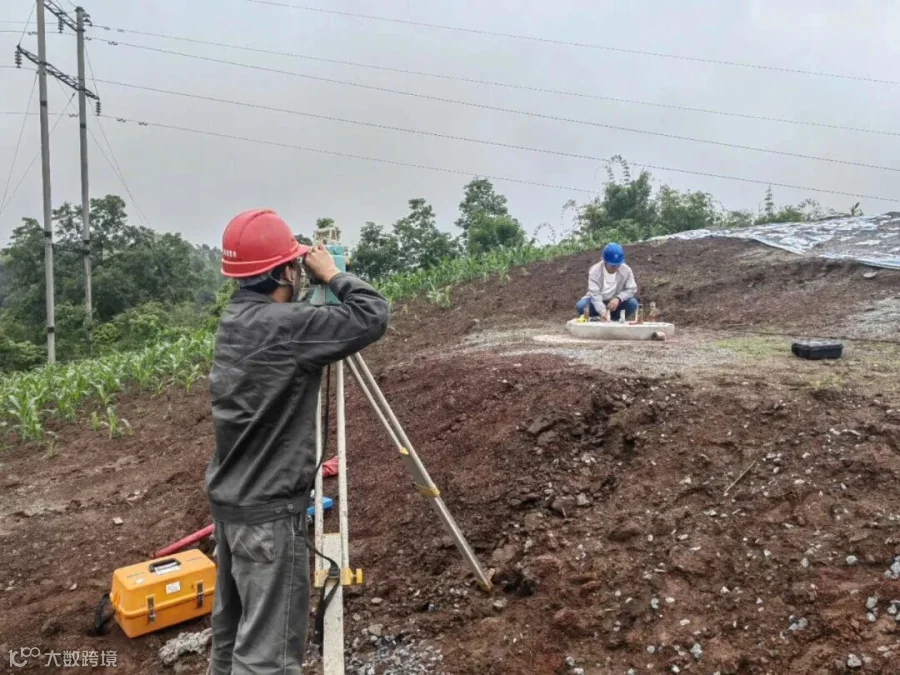

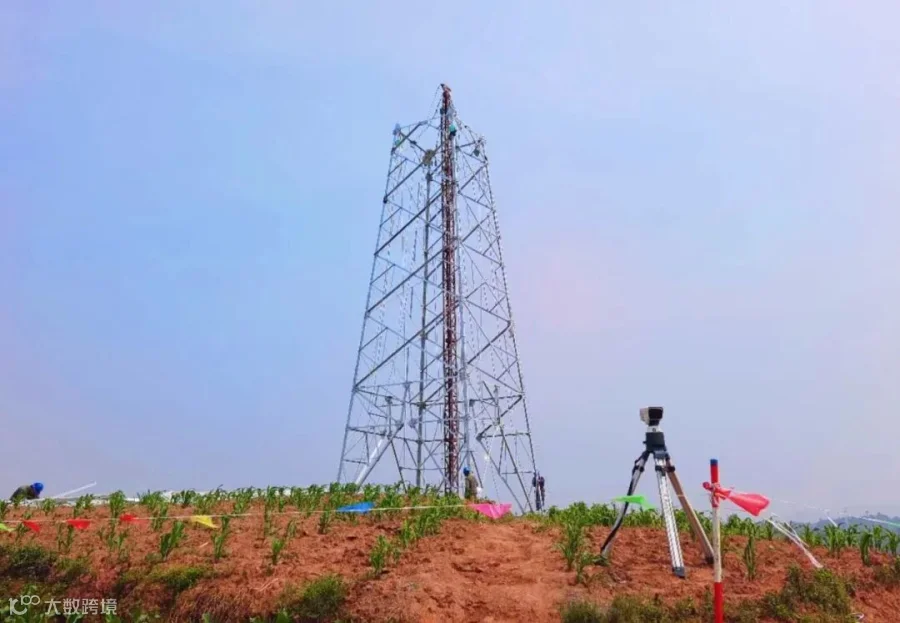

4月17日,重庆市电力公司副总经理、党委委员秦帅一行到金上~湖北±800千伏金上线检查指导工作。目前,金上线正在进行基础浇筑与铁塔组立施工。工程新建铁塔266基,基础浇筑已完成262基,铁塔组立完成117基,架线完成6公里。

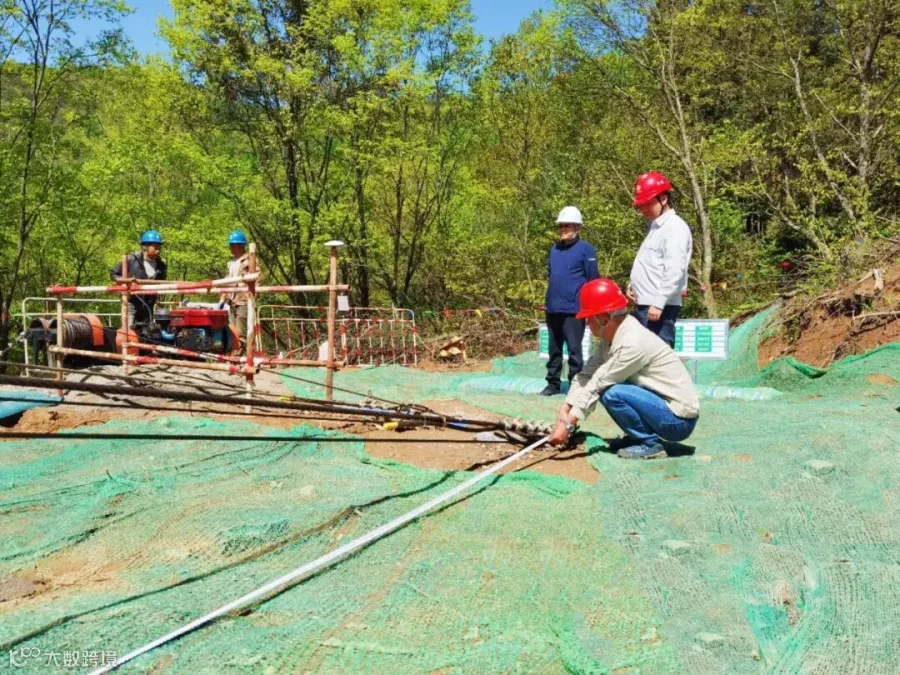

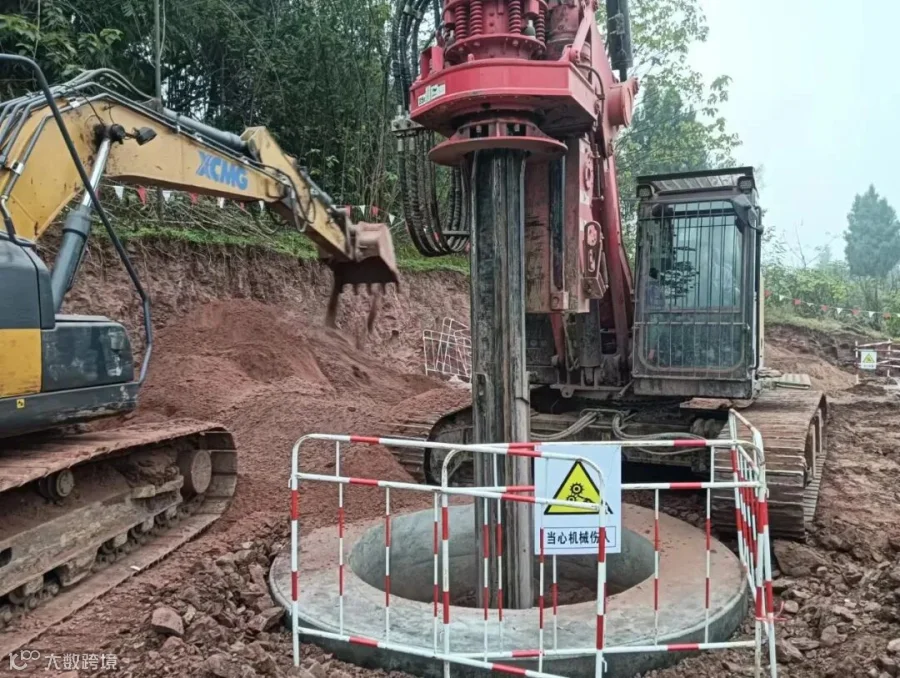

4月6日,哈密~重庆±800千伏特高压直流输电线路工程(渝1标)和渝北换流站接地极线路工程完成了基础转序三级自检,23日-26日,进行了超高压输电运检单位基础转序质量验收。目前正在进行基础开挖、钢筋绑扎、基础浇筑施工。哈重特高压直流线路共128基,基础浇筑完成95基;接地极线路共165基,基础浇筑完成71基,预计五一节后进行质检站验收。
4月5日-29日,宁夏~湖南±800千伏特高压直流输电线路工程(渝1标)进行转序自检。21日-25日,电科院现场检查评估索道安全情况。工程新建铁塔142基,基础浇筑完成83基,目前正在基础开挖、钢筋绑扎、基础浇筑施工。计划于5月10日基础转序。
4月29日,公司总经理 、党委副书记雷涛一行来到铜梁特500千伏送出工程施工现场,对二级风险作业:GN103-GN104跨220千伏港泰线、江泸北高速封网进行了现场监督指导。据悉,4月14日,该工程已顺利完成500千伏资铜线跨越施工。
金山-明月山500千伏线路工程4月完成了坪翠拆旧;MJ203、MJ204混压塔组立;原500kV明石线#17-#22光缆更换;N131-N207、MJ202-MJ204导地线展放,正在进行MJ101、MJ102铁塔组立。
铜梁海辰新能源专用站220千伏外部供电工程已完成第一、二、三段放线施工,后续将继续进行基础浇筑、铁塔组立、导线展放及环水保过程管控工作。预计5月进行第四段放线施工。
黔江大河沟220千伏线路工程新建铁塔116基,浇筑完成109基,铁塔组立完成103基,导线展放完成17.6千米。后续将继续进行铁塔组立及导线展放工作。
4月21日凌晨2:35,220千伏海黄北线改造恢复送电,早上6:31,新建220千伏黄牵东带电,标志着海黄北线和黄牵东线顺利投运。重庆渝昆高铁江津北牵引变220千伏外部供电工程新建铁塔35基,拆除17基,基础浇筑全部完成,铁塔组立完成31基,后续将进行导地线展放施工。
涪陵枣子湾220千伏输变电工程(线路部分)新建铁塔49基,基础浇筑完成41基,铁塔组立完成24基,后续将继续进行基础浇筑及铁塔组立工作。
4月29日,公司总经理 、党委副书记雷涛为电网建设攻坚队授旗,电网建设攻坚队全体队员,有信心以“细心”压实安全责任,以“匠心”提升工程质量,以“初心”强化使命担当,奋力夺取建设、保供、转型“大会战”的全面胜利!
当天,公司党委委员、副总经理张晓勇为铜梁特500千伏送出工程青年突击队授旗。队长蔡林兵接过旗帜,带领队员宣誓着作为青年人的责任与担当。
4月30日,输电团支部组织团员青年观看红色教育影片《1921》。通过观影,青工们更加深入地了解了中国共产党人不屈服于命运、锻造忠诚信仰的光辉历程。必将以更加坚定的信念,践行初心使命,用实际行动诠释电网铁军的使命担当。
4月10日,公司总经理 、党委副书记雷涛,公司纪委书记、工会主席丁卫民分别到铜梁海辰新能源专用站220千伏外部供电工程、铜梁1000千伏特高压变电站500千伏送出工程开展公司领导班子“以案说纪”廉政教育活动。
要求全体项目管理人员时刻警醒自己严守党纪国法,绷紧廉政之弦,筑牢拒腐防变的思想道德防线,守好廉洁“底线”。
4月4日,输电分公司渝东北临时党支部前往重庆万州烈士陵园,缅怀先烈,传承精神。万州革命烈士陵园是为纪念万县惨案牺牲的革命烈士而建。

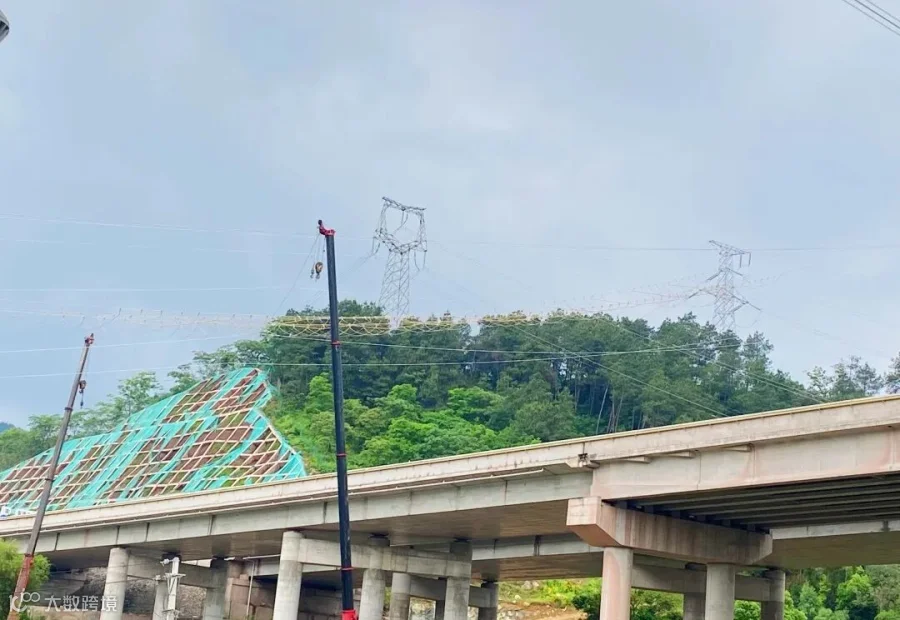

在百米高空走线消缺
——记1000千伏川渝特高压线路施工

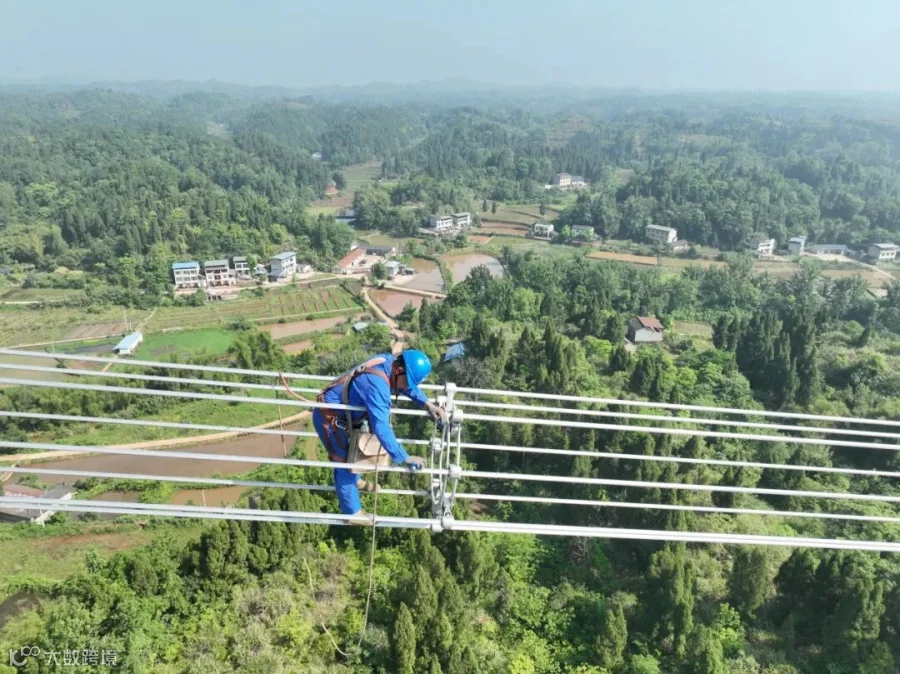

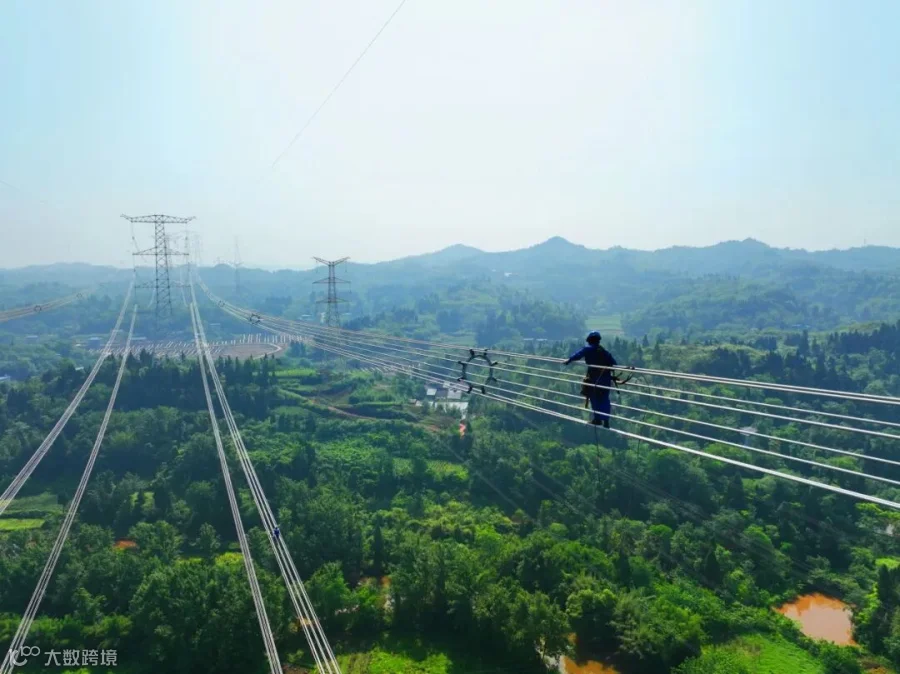

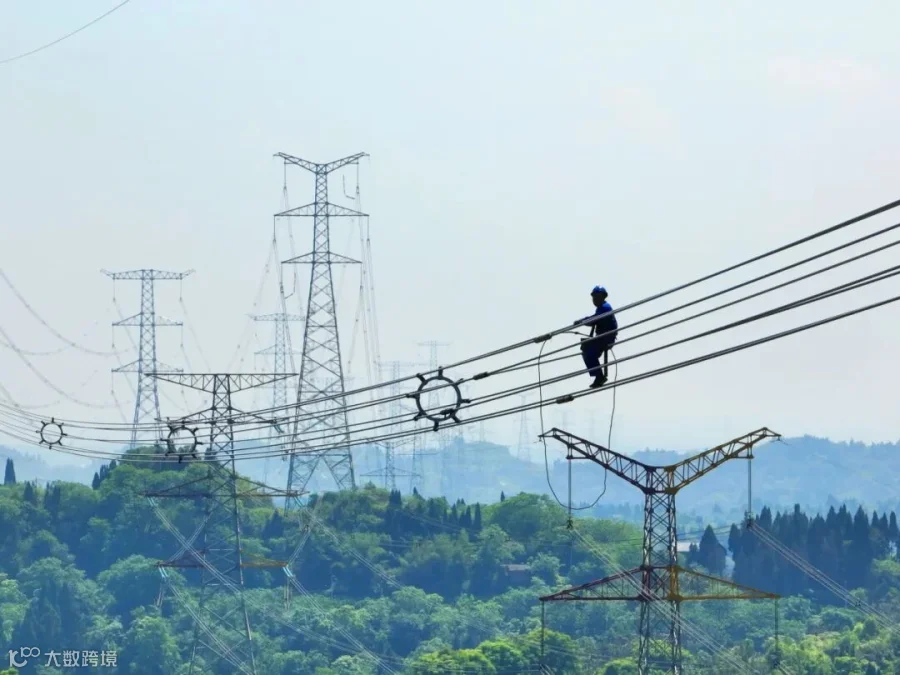

4月28日8时10分,在川渝特高压交流工程天府南~铜梁1000千伏线路工程(重庆段)施工现场,工作负责人张天晴带领9名员工携带登塔工器具及材料来到11S112号塔下,准备对11S112号塔至11S115号塔线路段开展走线、消缺。站班会结束后,郑金全和5名同事戴上手套,系上安全带,背上工具包,将攀登自锁器扣在铁塔的滑轨上,保持一定距离,依次往铁塔的顶部攀爬。
“今天上午要完成4基铁塔、导线的自检、消缺。走线人员要对塔材、绝缘子、导线、间隔棒等部位进行全面、细致检查,对能够处理的缺陷立即处理,其余不能现场处理的缺陷做好拍照、记录。”张天晴介绍。11S112号塔至11S115号塔高度均超过100米,攀登铁塔、走线消缺是个体力活,十分考验作业人员的体力和耐力。

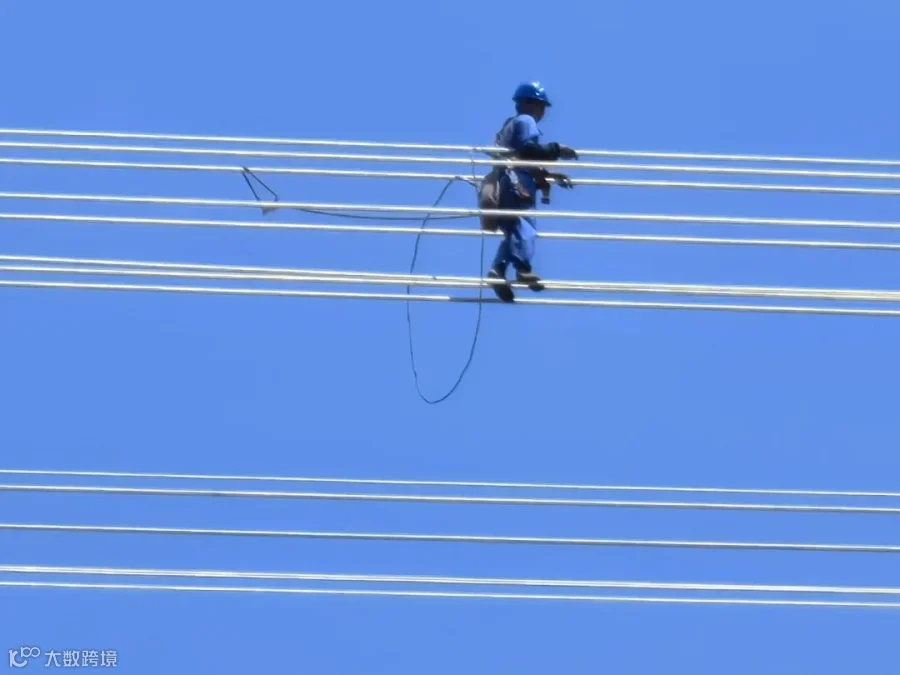

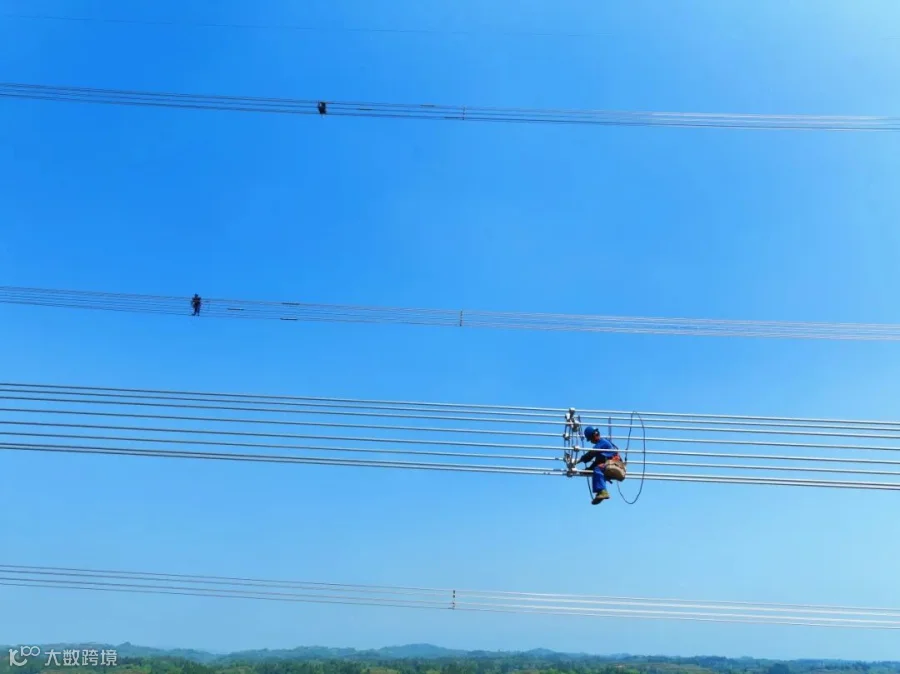

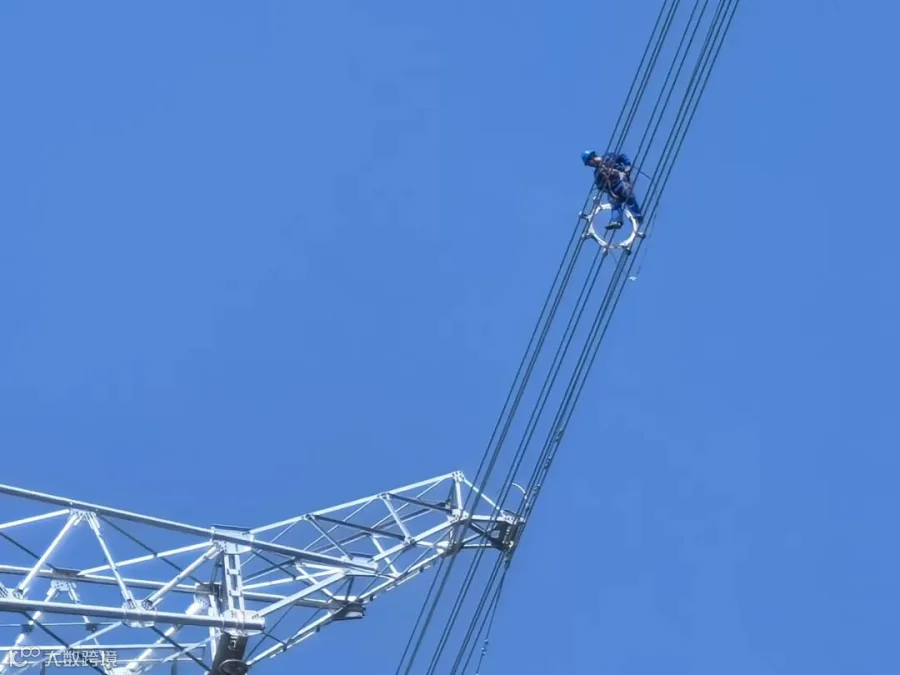

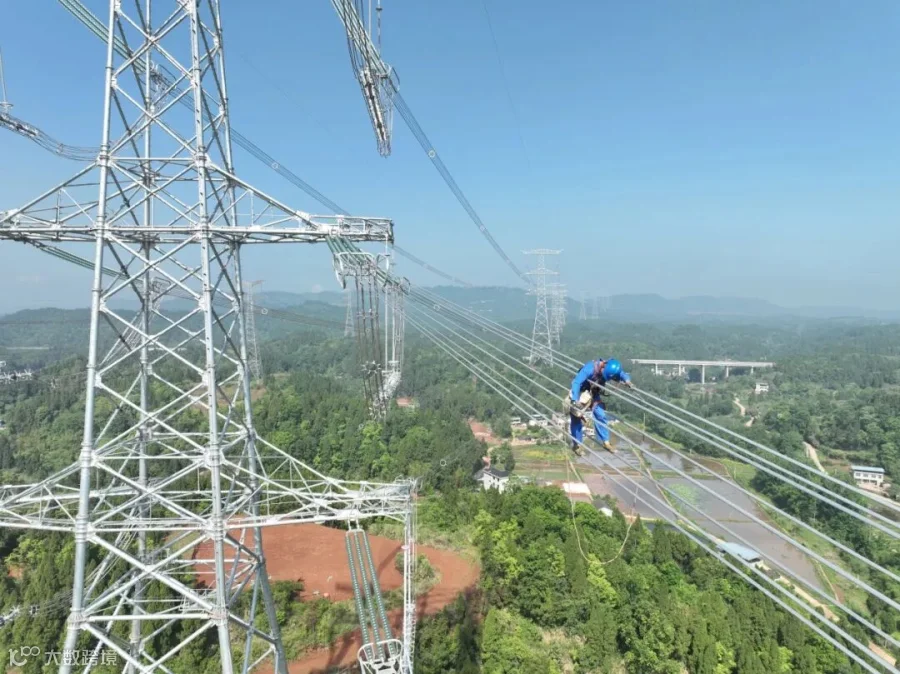

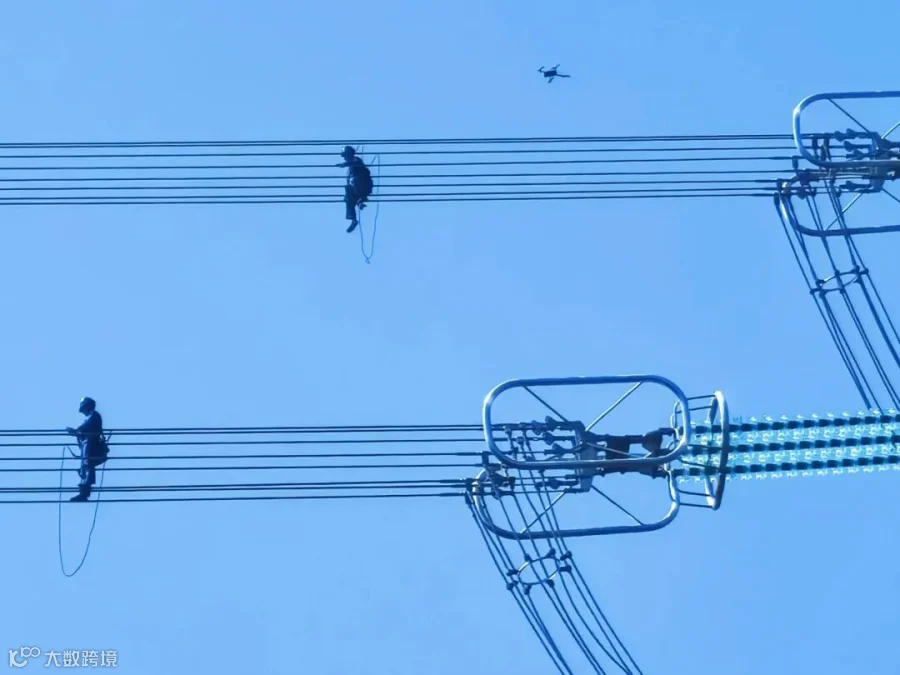

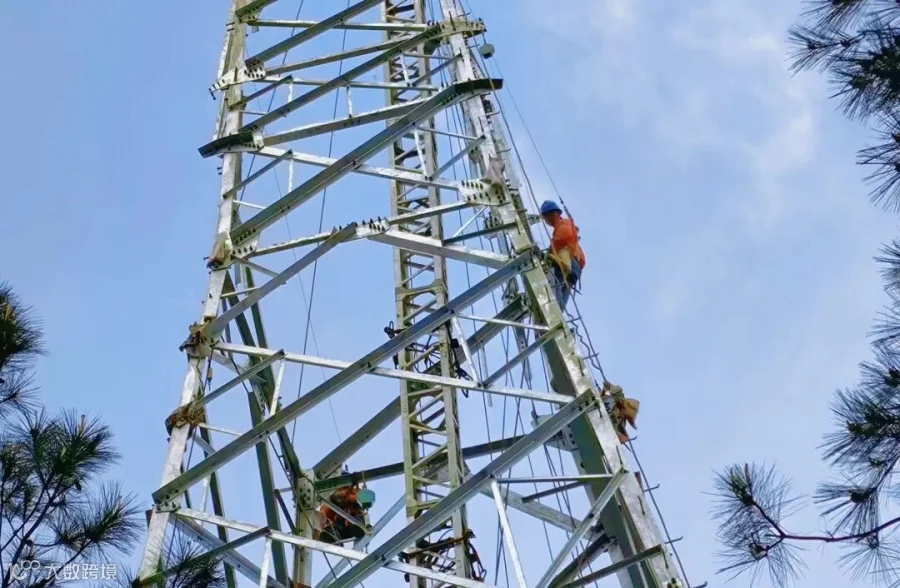

28日8时35分,经过20多分钟攀爬,郑金全和5名同事分别登上铁塔横担处,检查塔材、挂板、绝缘子无异常后,将保险带、护绳套在绝缘子上,头朝上、脚朝下,一步一步走到八分裂导线上,再沿着导线向前行走,仔细查看间隔棒螺栓及销子安装是否规范、导线有无毛刺等缺陷。

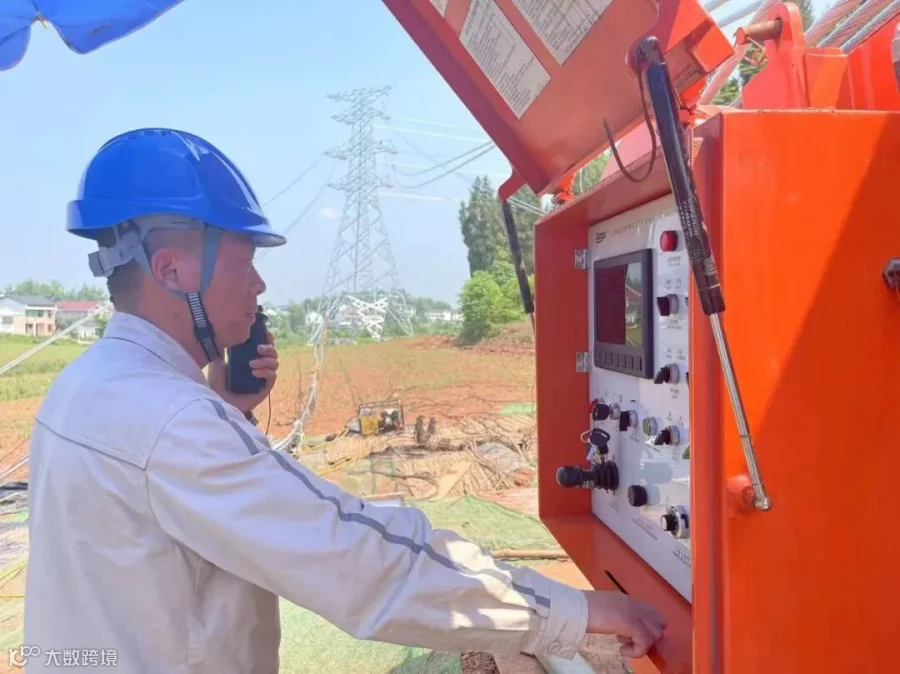

与此同时,地面上,安全员杨涛操控一架无人机迅速升空,沿着导线匀速飞行,协助塔上作业人员检查线路缺陷,实时观测缺陷处理是否合格、作业人员状态是否良好。

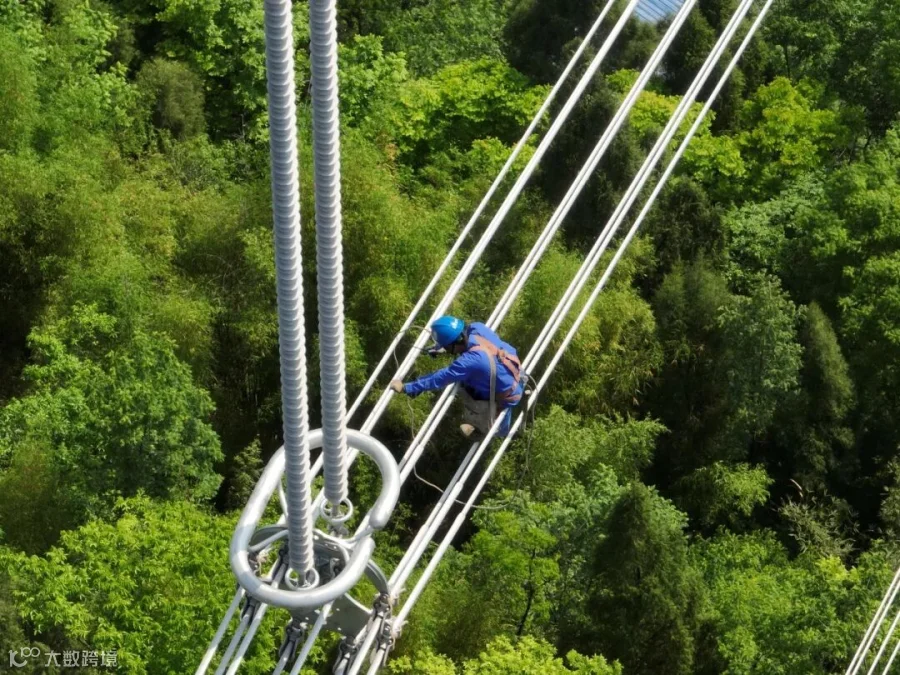

郑金全沿着导线走了80米后,发现一根导线有毛刺,遂从工具包里拿出细砂纸,娴熟地进行打磨,直到导线变得平滑光亮。确认缺陷消除后,他沿着导线继续向前行走。
“作业人员一个小时能走线800米左右,期间如果遇下雨等突发天气,他们要冒雨返回或走完剩下的导线,从两端的耐张塔下塔。”川渝特高压交流工程项目经理何小辉介绍。因直线塔安装的是复合绝缘子,作业人员不能直接攀爬复合绝缘子。
28日12时20分,经过3个多小时连续作业,郑金全和5名同事顺利完成11S112号塔至11S115号塔走线自检及消缺工作。从11S115号塔下到地面后,郑金全和同事们早已是满头大汗,手套也磨损严重,有的还露出了手指。
“今年‘五一’期间,我们将在云端过节,走线、消缺不停摆。”何小辉打趣说。在百米高空走线作业,这何尝不是一种风景。
