二级风险
难点攻坚

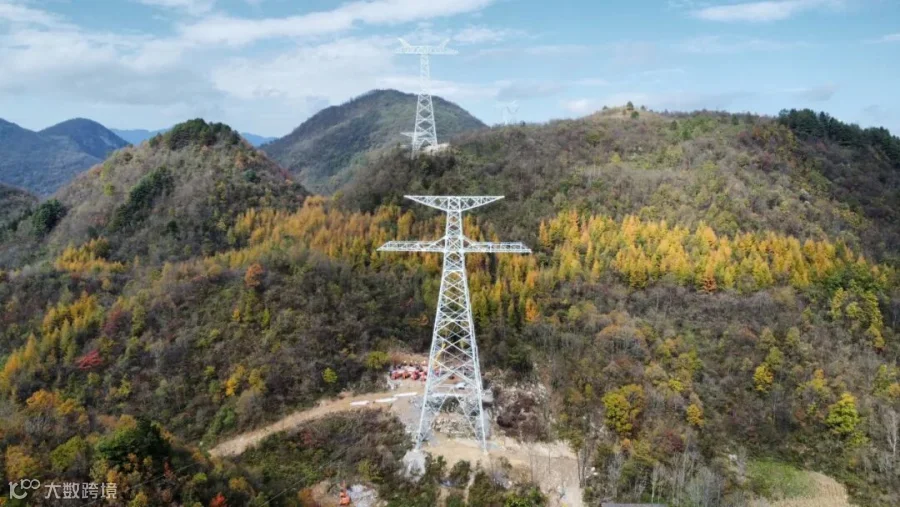

哈重线:架线高峰期

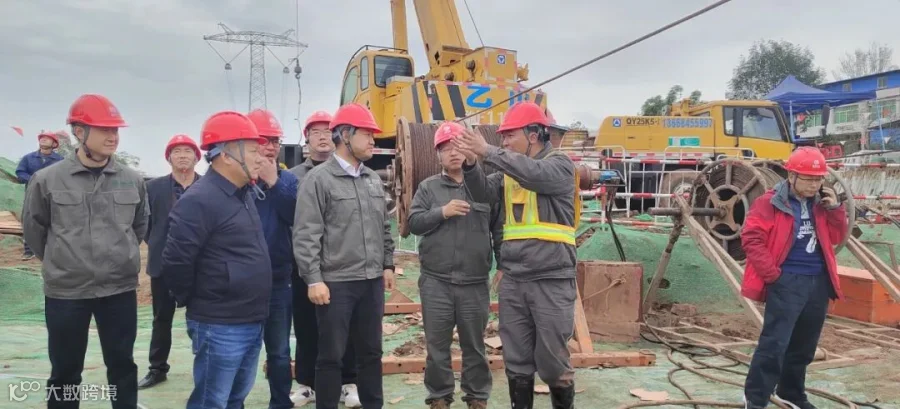

11月6日,哈密-重庆±800千伏特高压直流输电线路工程(渝1标)迎来2024年四季度电力安全交叉检查。

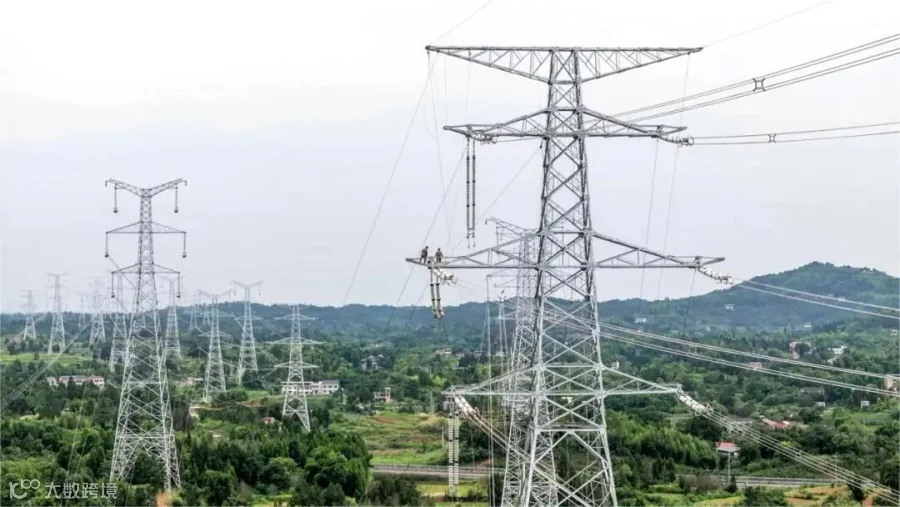

11月30日,N6314-N6319、N95-N100跨越银昆高速导地线展放的二级风险作业相继完成。哈重线11月陆续完成三次跨银昆高速导地线展放、两次跨襄渝铁路封网二级风险作业,架线完成40.396千米。
铜梁特送出:二级风险攻坚

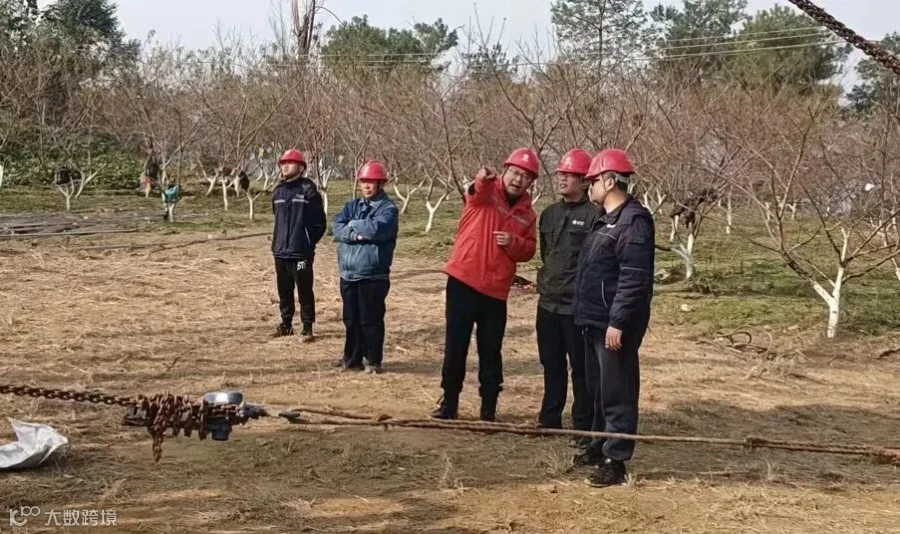

11月19日,公司党委委员、副总经理张晓勇到铜梁1000千伏特高压变电站500千伏送出工程358-359张牵场现场检查指导工作。

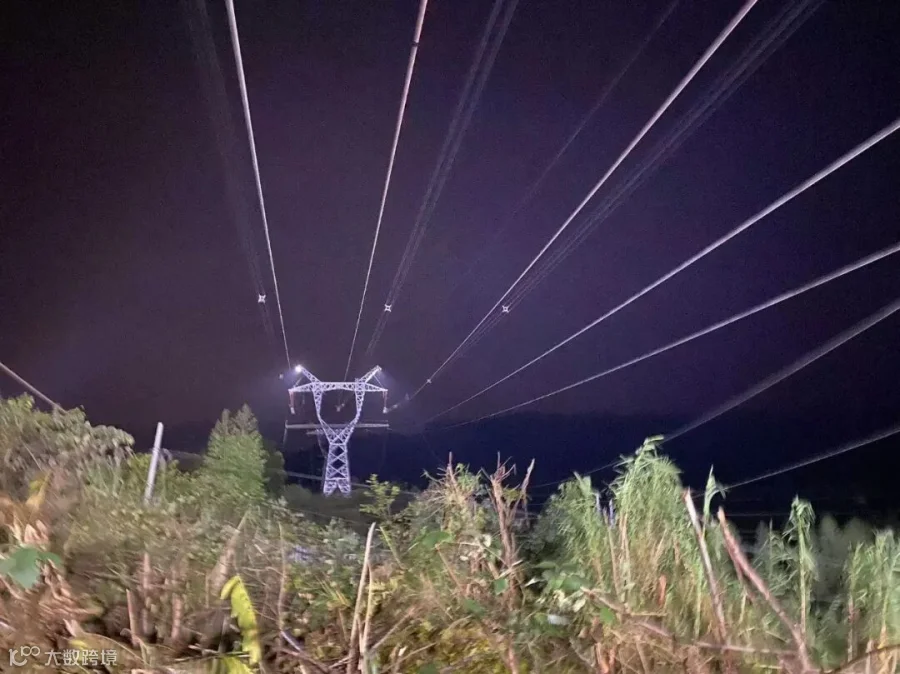

11月27日凌晨3时30分,此次358-359号铁塔下跨成渝高铁的跨越网及承托绳全部拆除,铜梁特送出工程跨越成渝高铁导地线架设二级风险作业顺利完成。铜梁特送出工程11月以来连续二级风险作业,先后完成跨越银昆高速、九永高速和成渝高铁二级风险作业。
铜梁海辰:二级风险进行时

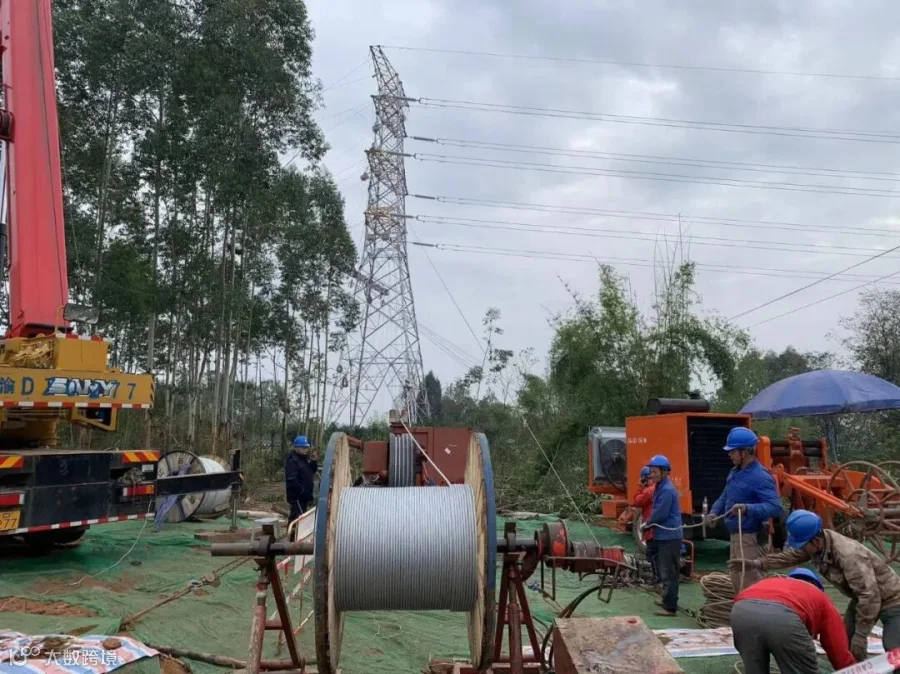

11月28日,重庆铜梁海辰新能源专用站220千伏外部工程开始跨越渝遂高速导地线展放二级风险作业,架线完成39.44千米。
冲刺
特高压
金上线:架线冲刺
11月21日,公司党委委员、副总经理张晓勇到金上-湖北±800千伏特高压直流输电工程(渝2标段)施工现场进行综合检查。

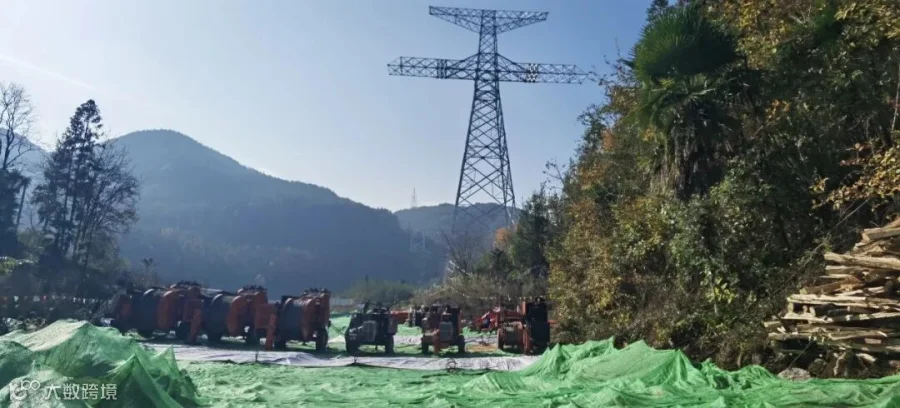

11月30日,公司党委委员、副总经理傅德晟到金上线(渝2标)施工现场检查指导工作。工程架线完成115.708千米,占比89.63%。
宁湘线:架线高峰期

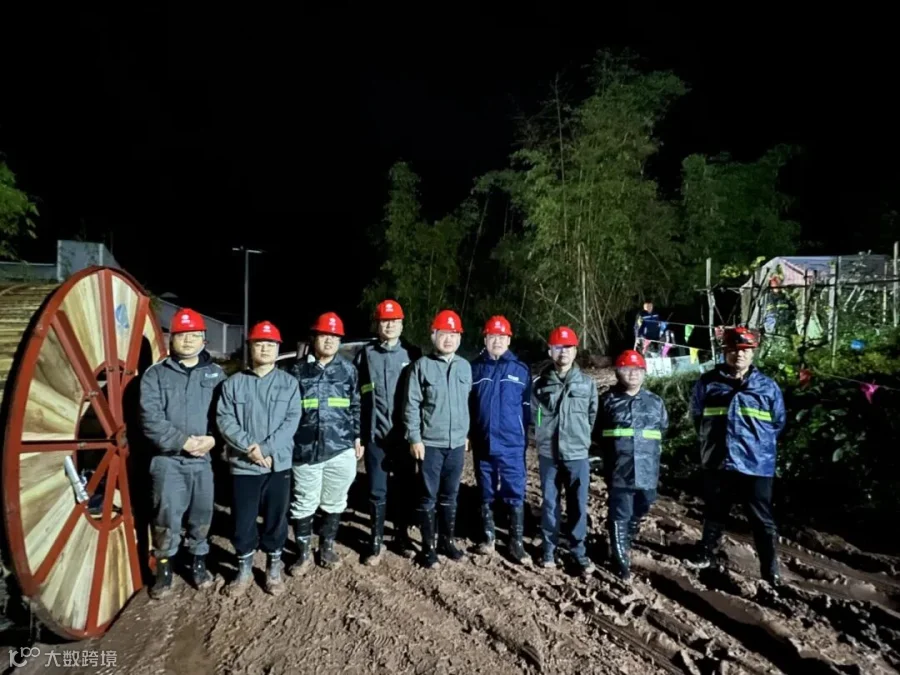

宁夏-湖南±800千伏特高压直流输电线路工程(渝1标)新建铁塔142基,铁塔组立完成132基,架线完成23.899千米,分公司、项目管理团队将紧密依靠公司,努力克服艰苦的施工环境,在保证安全的基础上,发扬能拼敢打的顽强作风,达成节点目标。
哈重配套二期:基础组塔阶段

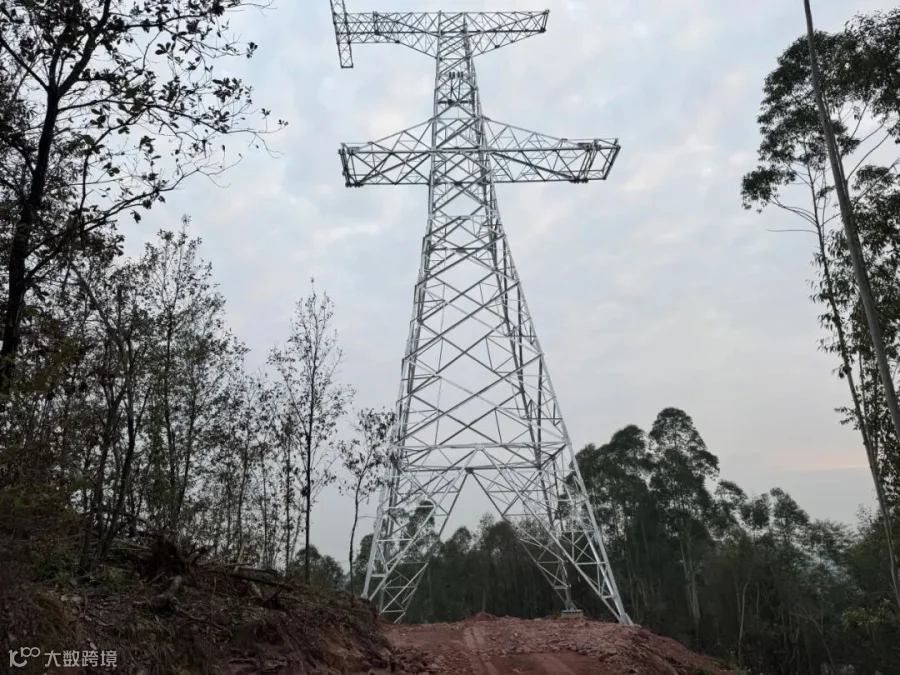

11月29日,哈密-重庆特高压直流受端500千伏配套工程(二期)子项工程铜梁特-圣泉、板桥-陈家桥500千伏线路换接工程NFR03-1号铁塔组立完成。哈重配套二期工程共新建311基,基础完成136基,铁塔组立完成1基。
开展自有班组技能培训
11月27日,按照公司“加强自有班组建设,切实提高全业务核心班组能力”的目标,“第二批输电专业员工技能实训班”开班仪式在国网安徽电力基建施工技能实训基地如期举行。公司四级职员蹇福江参加开班仪式。
分公司召开年前工程建设专项布署会

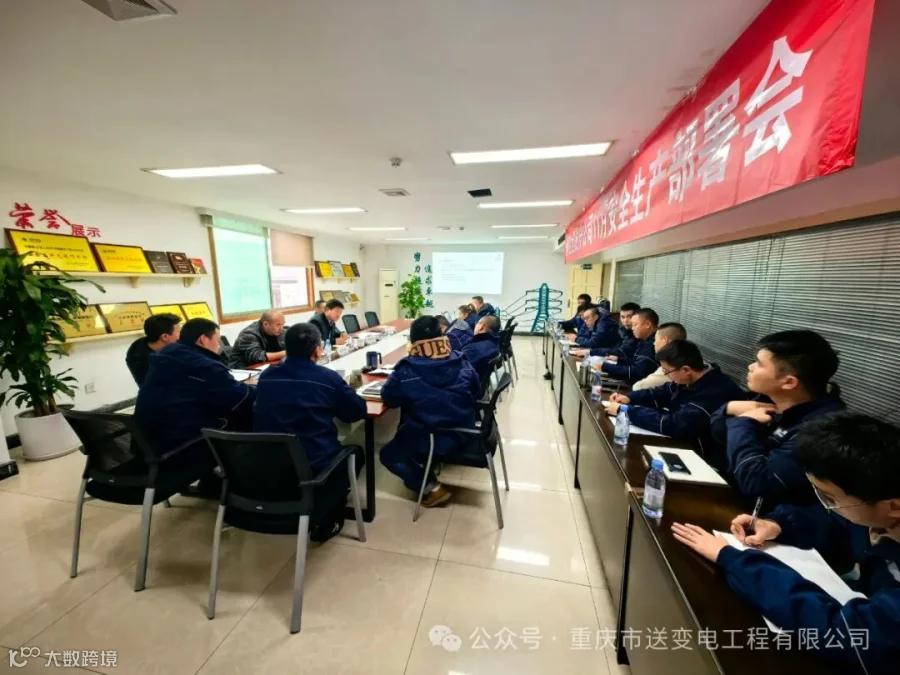

11月29日,输电分公司组织召开了年前工程建设专项布署会暨月度安全生产会,公司副总经理张晓勇参加会议。
分公司对年前特高压项目、重难点项目进行了全面梳理,落实了分公司领导挂点靠前指挥,加强了进度计划执行跟踪和问题协调力度,确保年前各在建工程有序稳步推进。会议还集中学习了8.23、9.29安全事故,认真汲取经验教训,对公司近期高发的违章情况进行了通报,违章较多的项目部被邀请在会上“说清楚”。参会人员围绕生产安全进行了深入分析和讨论,杜绝安全违章再次发生。
会上,晓勇总要求,输电分公司要充分发挥电网建设主力军的职责,统筹做好“既要安全生产、又要保障质量、还要管控进度”,全力以赴完成好年前各项工程的阶段性施工任务。同时,晓勇总特别强调,要持续深入强化安全“红线”意识,做好作业层最小单元管控,严控违章,守牢安全责任底线,坚决守住全年安全稳定局面。
12月1日,公司总经理、党委副书记张颖,副总经理张晓勇到输电分公司梳理“三直”特高压阶段性任务。
正值岁末年关,输电分公司承担施工任务的“三直”特高压线路仍处于放线高峰期,施工任务依然繁重。晓勇总要求分公司抓好安全过程控制,坚决守好安全稳定局面。张颖总强调,在天气变化、人员流动、现场阻工、下跨停电等因素的影响下,分公司务必从安全质量管控、施工进度等方面,加强组织协调,在保证安全的前提下,按节点有序推进剩余工作,顺利完成阶段性目标!
