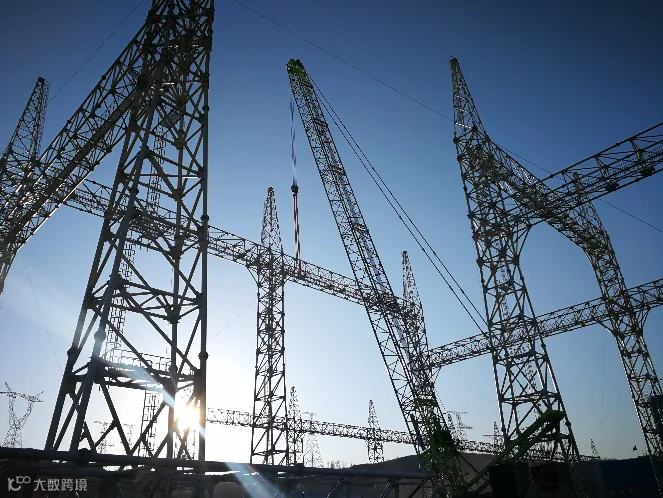

11月12日中午12时整,陕北换流站如火如荼的施工现场,在一阵噼里啪啦的鞭炮声中,一辆400吨履带吊的吊钩平稳落地。那正是交流滤波器场构架的最后一榀梁安装完成,标志着由陕西送变电工程有限公司负责的陕北±800换流站工程交流滤波器场的构架吊装工作,历时38天,圆满完成任务。
陕北±800千伏换流站是陕北-湖北±800千伏特高压直流输电工程的送端换流站,站址位于陕西省榆林市东北府谷县田家寨乡东侧约6千米,紧邻神府高速石马川出口至野芦沟引道西侧,东北距府谷县约19.7千米。陕北±800千伏换流站电气安装工程为新建工程,该项目建设,将构筑起“北电南送”的“高速路”,加快陕北革命老区经济建设。

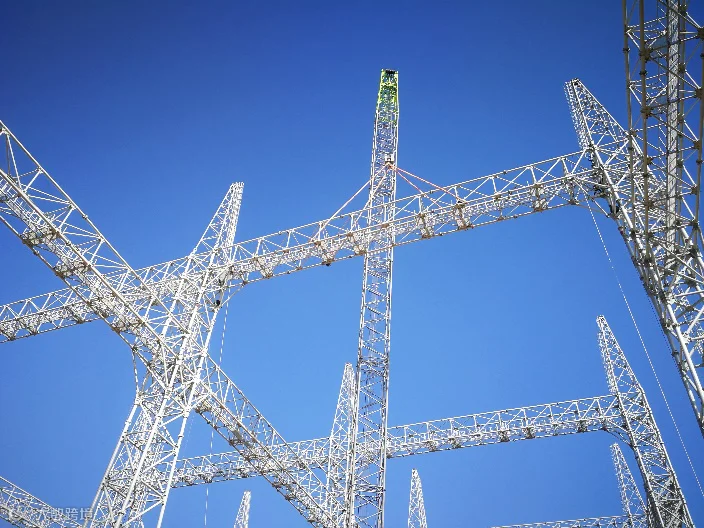

陕北换流站工程本期交流滤波器场构架的工作量包括38榀格构式构架柱、56榀格构式钢梁。主要包括钢管格构式构架柱、格构式钢梁、检修走道、爬梯、护笼等。梁柱共计94吊,其中最大起重量为46.7吨,钢材总重2920.09吨,计算最高高度73米,构架长度61.7米。
据了解,无论是吊装重量,还是吊装高度,该工程难度都超出以往项目许多,项目部也深知任务艰巨,超前谋划,提前组织编写专项吊装方案,请专家论证指导,加大机械资源投入,以确保吊装工作顺利完成。经过多次探讨论证,最终选择以400吨履带吊作为主吊车,80吨汽车吊配合,地面拼装、整体吊装的方式进行作业,计划于今年11月15日完成吊装。
2020年8月中旬,交流滤波器场首批构架开始组装,现场8台25吨吊车,多点并行,疫情期间,项目部迎难而上,在做好疫情常态化管控的同时,构架组装工作扎实向前。10月4日,400吨履带吊入驻现场,构架吊装工作正式拉开。深秋的陕北,气温变化强烈,风沙大,使得吊装工作难度颇大,项目部精准把控施工节奏,合理安排作业流程,优化资源配置,制定专项安全施工方案,确保吊装工作在保安全、提质量的前提下,稳步推进。
吊装工作的顺利提前完成,离不开各方的密切配合,标志着电气工作步入了下一个施工节点,为后期工程施工争取了宝贵时间。
完
【感谢变电分公司王超供稿】
