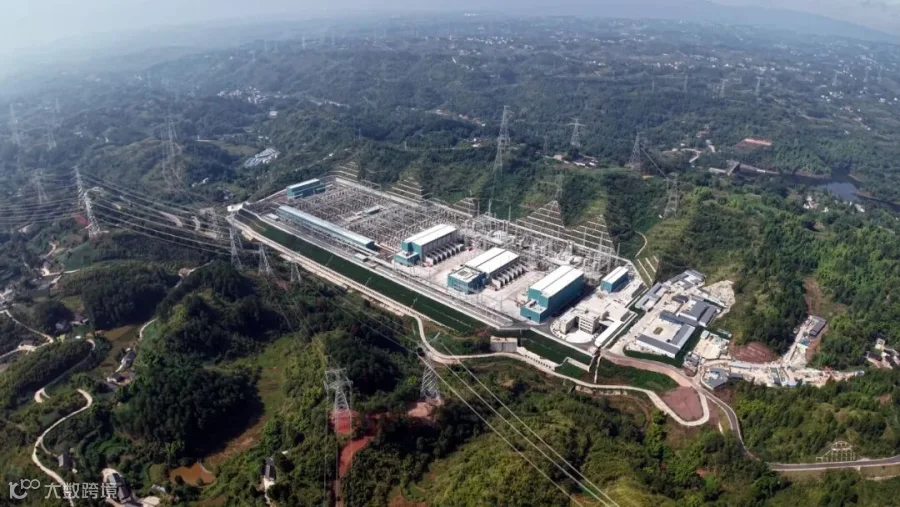

敢打必胜!±800千伏渝北换流站建设者的攻坚答卷
变电建设分公司
±800千伏渝北换流站作为“疆电入渝”特高压直流工程的核心落点,这座换流站不仅是连接新疆清洁能源基地与重庆负荷中心的关键节点,更是推动我国“西电东送”战略落地、助力“双碳”目标实现的重要支撑。
站在2025年的年末,回顾换流站建设的那些故事,在无数个被视作“不可能”的工程节点前,重送人选择将“不放弃”刻进每一次挑灯夜战的坚守中;在那些看似无解的难题与天堑之间,重送人用智慧与汗水,将一个个“不可能”淬炼成超越之光的“特高压答卷”。

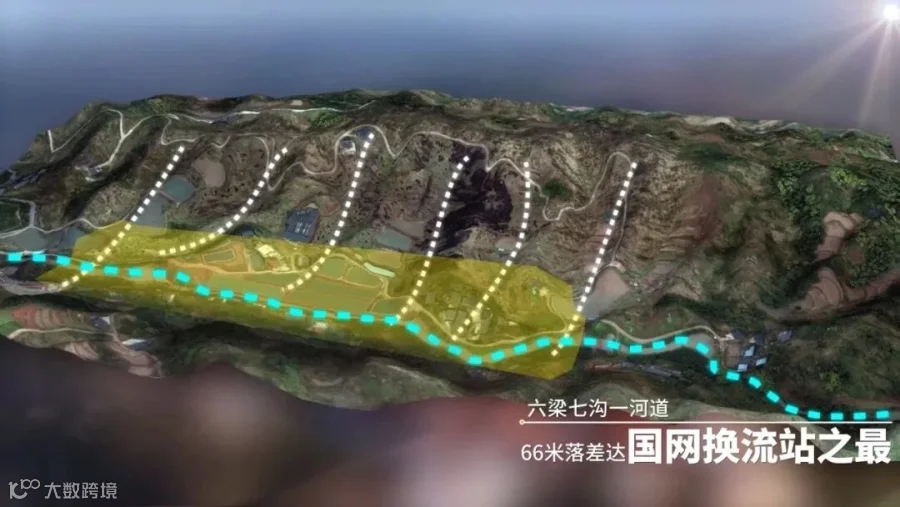

“最大高差66米,挖填方量近 300 万方,相当于30余个‘水立方’工程!”项目副经理王佐道至今记得第一次踏勘现场时的震撼。

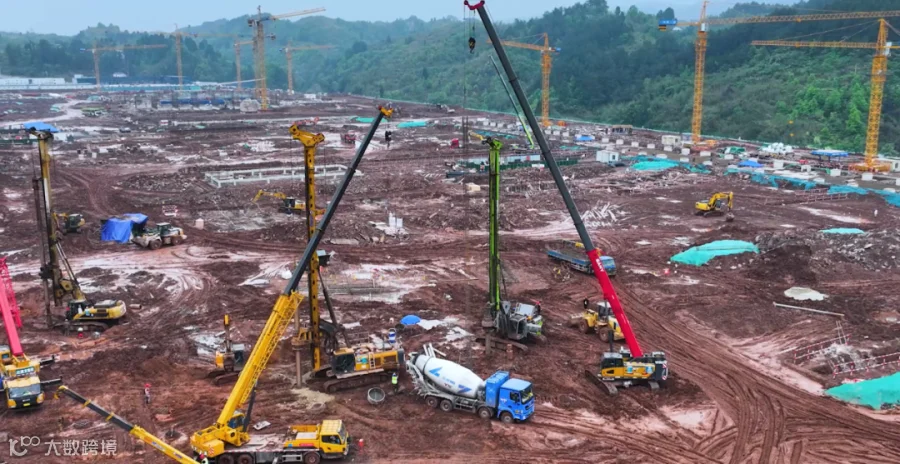

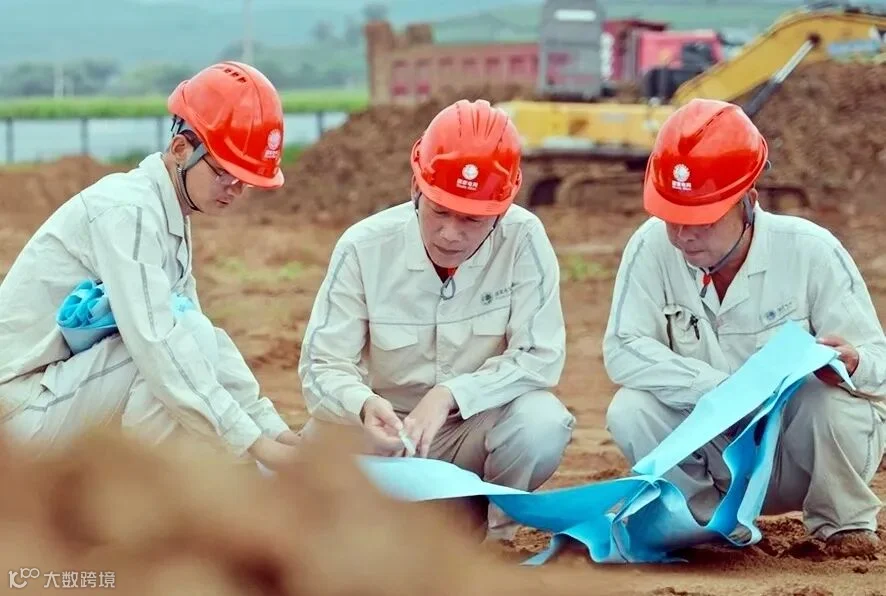

按照工程计划,关键工序双极低端阀厅区域场平必须在2个月内完成,全站场平必须在5个月内基本完成并移交,否则将直接影响后续土建、电气施工的整体进度。
“场平‘抢’一天,工程就能往前推一天!”为了抢回时间,重庆送变电的建设者们果断制定“多面开花、昼夜鏖战”的攻坚方案。他们将全站区划分为5个挖方作业面、4个填方作业面,投入200余台大型机械、300余名施工人员,实行“三班倒”24小时不间断作业。

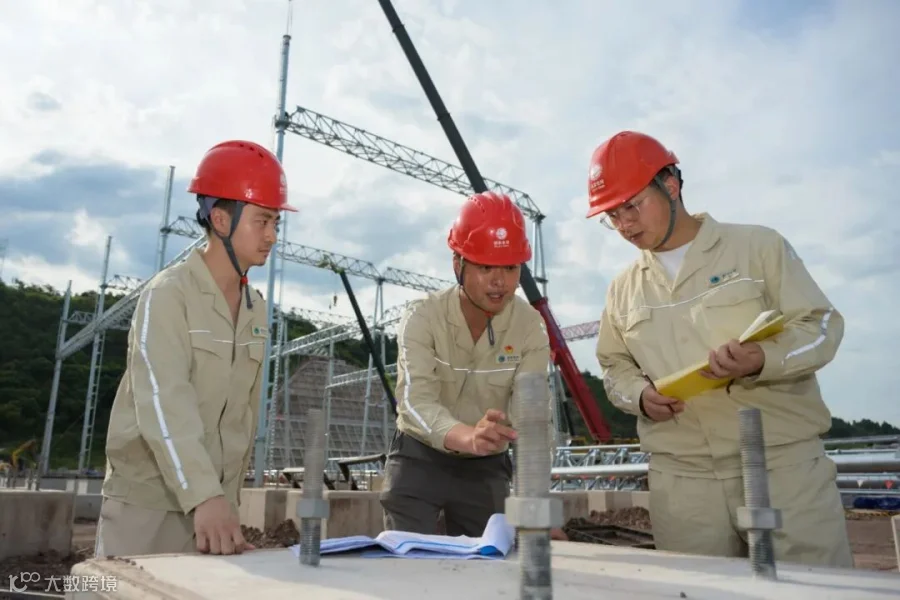

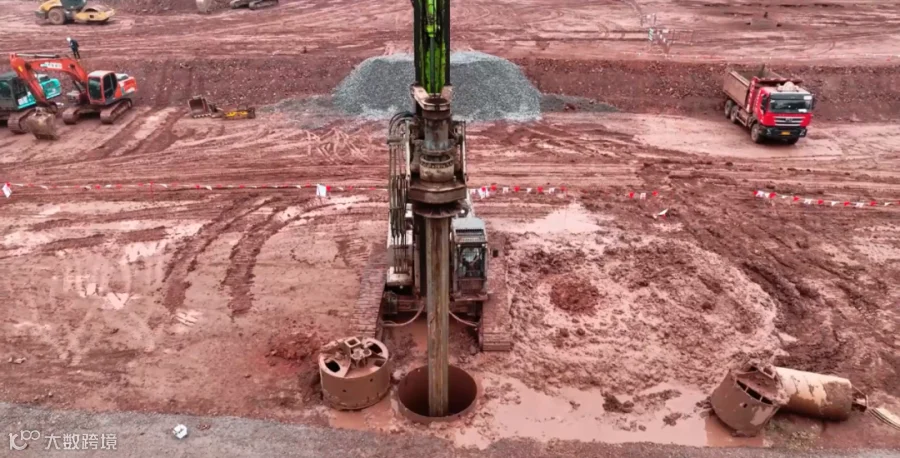

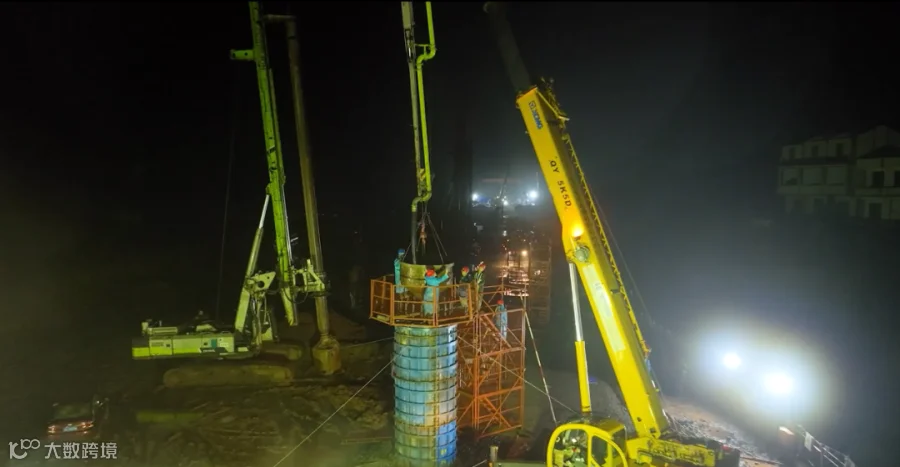

最棘手的是站址东侧抗滑桩,此次计划浇筑的抗滑桩数量高达165根,其中最长桩为26米,与9层楼的高度相当,项目经理王永健组织技术团队通宵进行技术攻关,在西南地区首次采用“钢护筒+定型钢模板”方法,启用先进的旋挖钻成孔施工工艺与混凝土一次浇筑成型工艺,该工艺提高了成孔质量、浇筑质量,还有效减少了施工过程中的环境污染,为工程建设提供绿色高效路径。

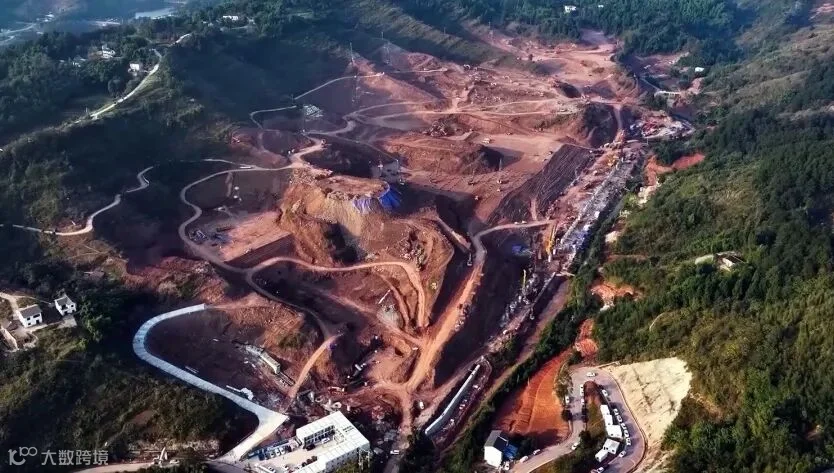

最终I类桩合格率达100%,单项工期节省25%,4个月完成了300万方场平工作,创造了“渝”公移山的新奇迹。
“10月26号零号站用电必须投用,这是死命令!”此时仅剩3天,可12根3×240规格、每根长达500多米的电缆还静静堆在仓库里,光是施放电缆就要5天,加上做电缆头、做实验,至少需要8天,这意味着任务根本不可能完成。
项目经理王伟立刻召集大家:“现在情况紧急,零号站用电关系到后续所有工序,这12根电缆必须按时到位!”会议室里鸦雀无声,大家看着图纸上密密麻麻的电缆路径,沉默了片刻。突然,安装班长董小平紧握双拳,咬牙说到:“王经理,你放心!我们班组咬牙也要啃下来,3天,保证完成!”

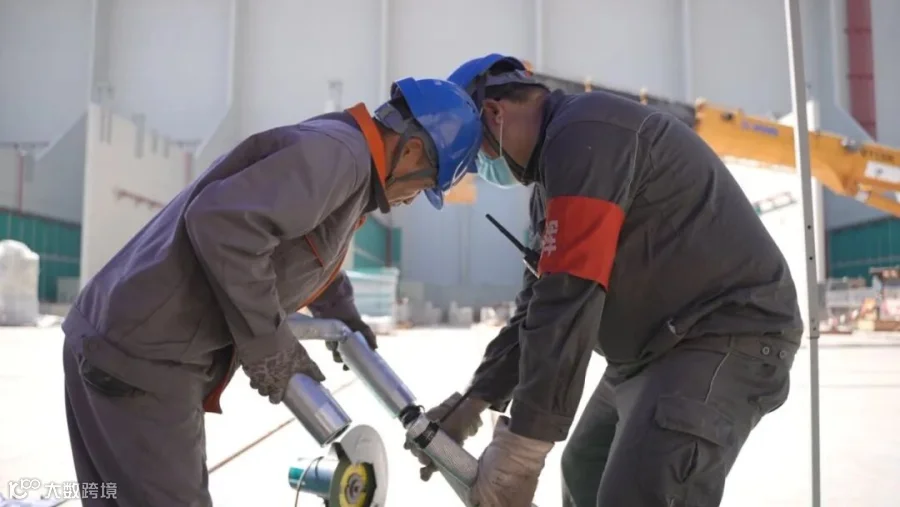

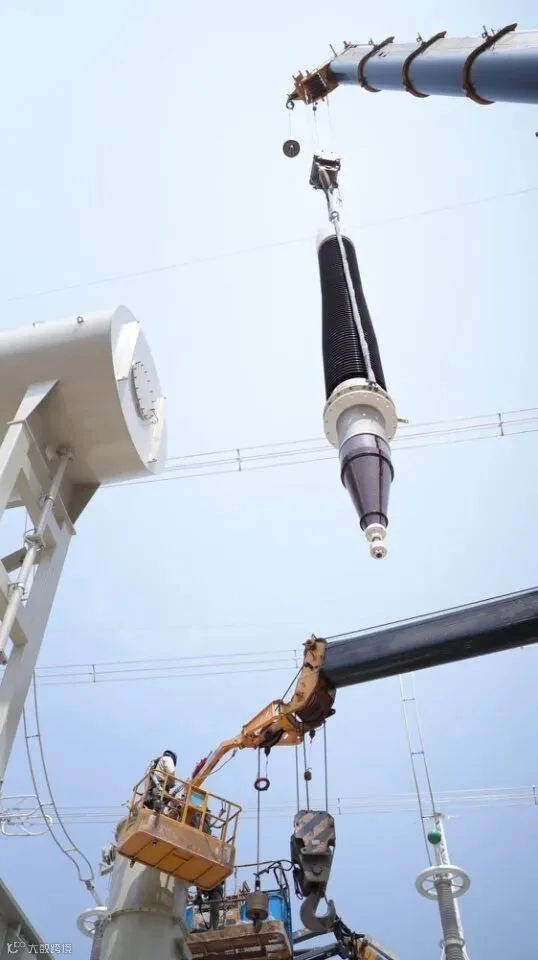

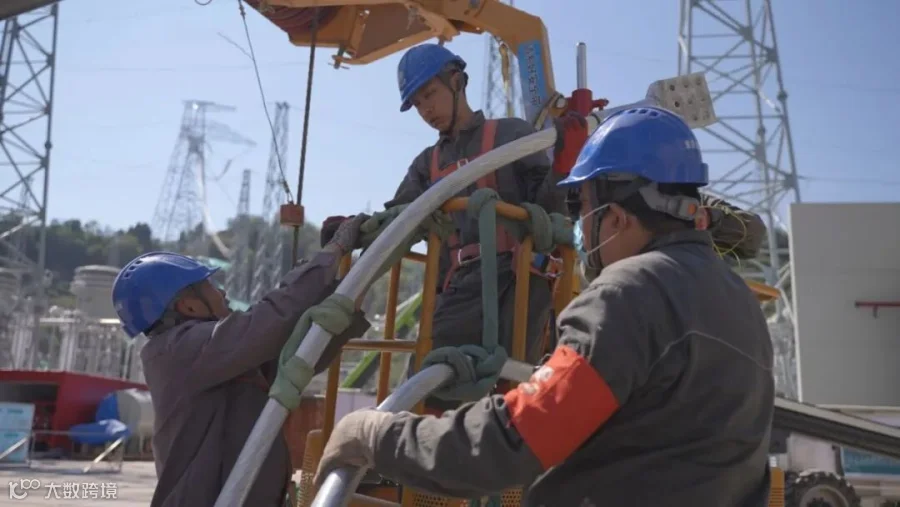

当天下午,20多名施工人员就扎进了电缆沟。10月的重庆,白天仍有30℃的高温,电缆沟里闷热如蒸笼,大家拖着沉重的电缆,在狭窄的空间里匍匐前进。“一二三,拉!”号子声此起彼伏,电缆在他们手中缓缓向前移动,手心被电缆外皮磨得通红。
3天后,当最后一根电缆测试合格的消息传来,在项目部门口出现了令人心疼的一幕:施工班员们互相搀扶着走出来,脚步虚浮、眼神疲惫,有人甚至需要扶着墙才能站稳,却都咧着嘴笑着说"搞定了"。那晃晃悠悠却坚定前行的背影,正是重送铁军"敢打硬仗、能打胜仗"的生动写照。
去年中秋节,项目部食堂飘着月饼和红烧肉的香味。项目经理王伟看着忙碌了大半个月的同事们,心里满是愧疚,吃饭时他拍着大家的肩膀说:“今天过节,下午给大家放半天假,想回家的赶紧回去,陪陪老婆孩子、看看父母,明天早上正常上班。”
傍晚时分,王伟一忙就到了6点多,他揉了揉发胀的太阳穴,想着食堂应该没什么人了,便独自走向食堂。
推开门的那一刻,他却愣住了——原本该空无一人的食堂,竟然坐满了人,两三张桌子拼在一起,上面摆着月饼、水果,还有热气腾腾的火锅。
王伟快步走过去,疑惑地问:“你们怎么没回家?不是让你们放假了吗?”话音刚落,安全员彭邦华就说:“王经理,我们想了想,你也没回家,大家一起在工地过节,也挺好的。再说了,现场还有些设备需要照看,我们留在这,心里也踏实。”
这样平凡的温暖和感动,也汇聚成了大家在换流站攻坚克难的动力。
后来,大家又在一起吃了团年饭、吃了元宵汤园。小小的食堂里,热气腾腾的火锅映着大伙的笑脸,疲惫在这一刻烟消云散。岗位上的“团圆饭”,不一样的形式,一样的坚守,我们深藏心中的牵挂,用行动诠释着责任和担当。
回望渝北换流站从荒坡崛起的日日夜夜,我们看到的不只是电力动脉的贯通,更是一种精神的缔造。重送人以“移山”之志平整沟壑,以“攻坚”之勇贯通电流,以“同心”之情温暖寒夜。每一次极限突破的背后,都是“向最难处攻坚、向最关键处挺进”的信念闪耀。是组织力、凝聚力、向心力在特高压战线上的生动实践。每一项大国工程的铸就,从来都依靠于战略定力与工程智慧的深度交融,依靠于无数个体将“小我”融入“大我”的奉献坚守。
当滚滚绿电跨越山河持续赋能重庆的发展,渝北换流站所凝聚的“克难精神”与“攻坚经验”,将成为我们的宝贵财富,照亮未来更险更难的征途,为强国建设注入更加磅礴的绿色动能。
