提前了一天!
提前了一天?
”
12月1日,古城西安冬雨普降。西安枢纽北环线铁路两侧,陕西送变电工程有限公司的施工人员正在冒雨进行西安东北部330千伏架空输电线路迁改落地工程施工。“幸亏提前一天完成,否则这雨下的,不知道又要拖多少天。”施工项目经理翟小亮说。这话又从何而来呢?
原来,就在11月30日,气温骤降,寒风阴冷,陕西送变电公司施工人员在铁路天窗截止时间前,完成330千伏泾北Ⅱ线/预留线和原泾北Ⅱ线拆除保护网跨越铁路施工的全部工序,比计划减少1个铁路天窗作业时间。看似只提前了一天,但在季节变化、天气无常的自然条件下,能把主动权掌握在自己手中,对工程进度来说,提前了又何止是一天。他们正争分夺秒推进西安东北部330千伏架空输电线路迁改落地工程实施。
西安东北部330千伏架空输电线路迁改落地工程是西安奥体中心主场馆周边重要基础配套设施,直接关系“十四运”电力安全。超高压电缆迁改落地工程的实施,有利于节省地面面积,减少安全隐患,更好地保护电缆,是顺应中心城市建设快速发展的迫切需要,也是“新基建”加快城市基础设施建设的内容。工程总投资82.74亿元,为国内最大规模的330千伏及以上超高压电缆工程。建成后将净化全运会重点区域空天景观,展现千年“魅力古城”的时代新风貌、新气象。
本工程中,陕西送变电公司共承建新建架空线路施工4项、电缆终端站2项、变电改扩建工程4项、电缆施工2项。新建架空线路部分均由陕西送变电公司输电施工第五分公司负责。根据设计规划,有8回新建线路、3回拆旧线路,需要横跨西安枢纽北环线铁路施工。8回新建线路均为同塔双回架设,需要组织4次跨越施工。11月 9 日至 11 日,新建泾北Ⅱ线/预留线路与拆除原泾北Ⅱ线路跨越同时封网施工。即使已经是同一个区域第二次跨越施工,陕西送变电公司仍高度重视。提前全面技术交底,明确人员职责。每天在班前会上,重申技术要点,进一步明确分工、危险点告知。施工过程中,加强现场安全监管,和铁道部门保持密切联系,确保施工安全和铁道运行安全。

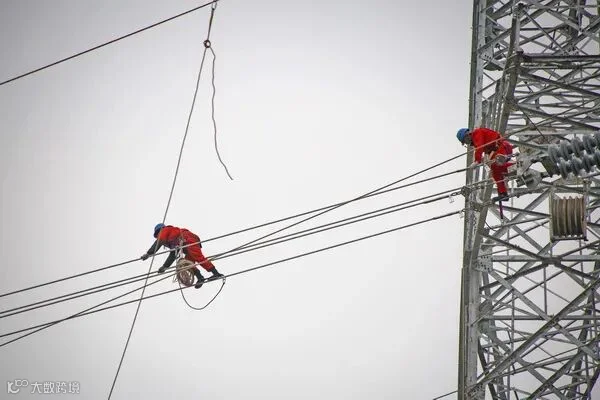

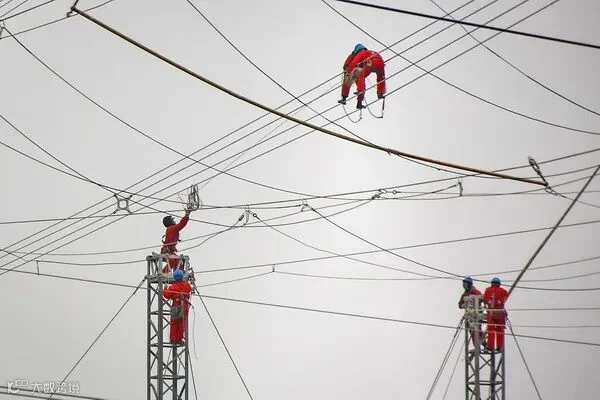

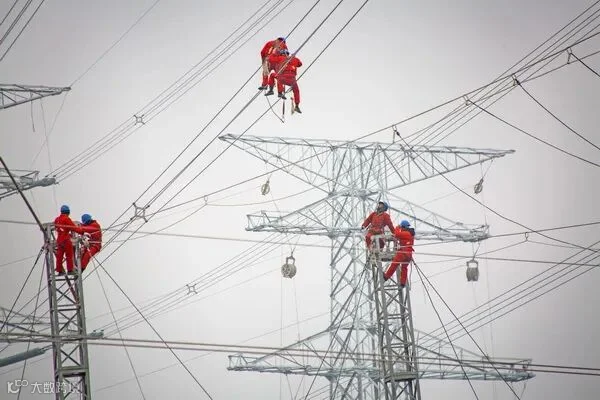

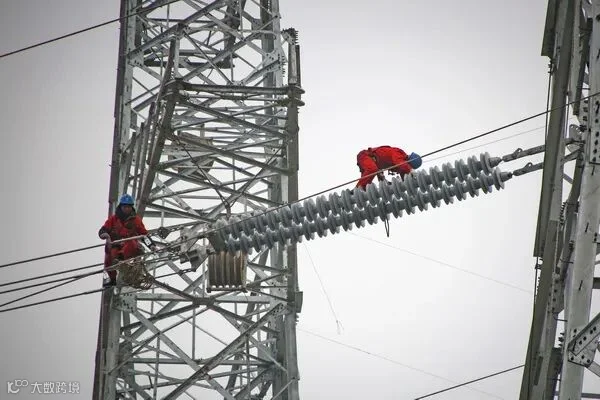

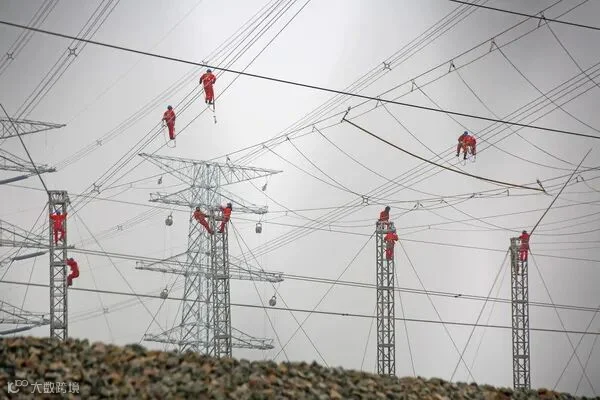

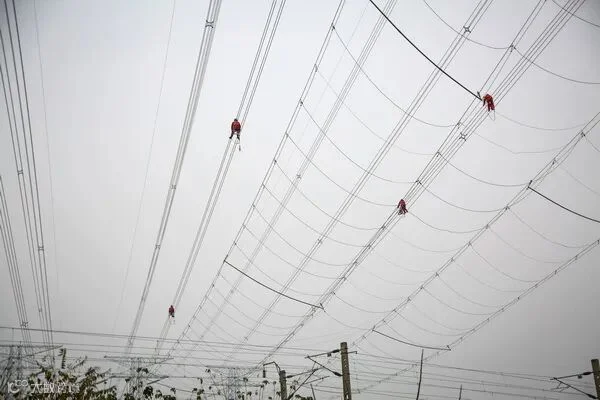

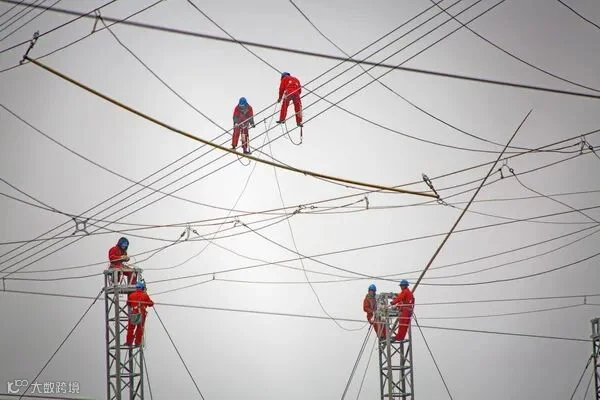

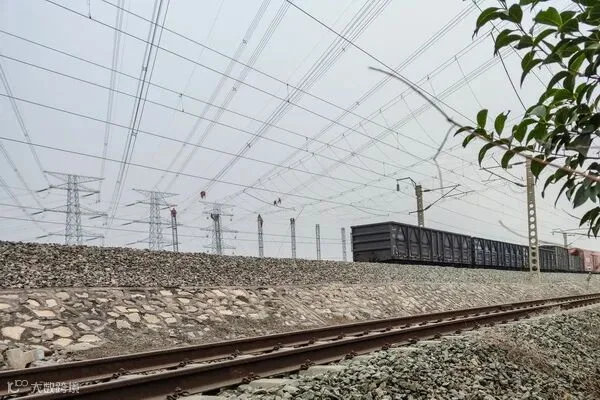

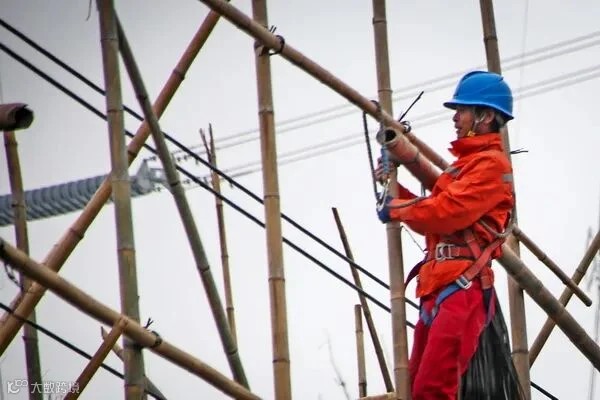

施工期间,项目部持续关注天气变化。11月30日,气温骤降,雨雪预来。施工人员争分夺秒,终于在铁路天窗截止时间前完成本次跨越的全部计划任务,降雨前掌握了主动。12月1日,他们不骄不躁,乘胜追击,为第三次跨越实施准备。冒着雨,27名施工人员在铁路两侧搭设跨越架。
