导读:渭南北330千伏线路工程完成大西高铁跨越

3月30日凌晨4时,330千伏渭南北线路工程的捷报划破渭北平原的夜空。陕西送变电工程有限公司80余名“陕电铁军”精心组织,密切协作,经过6个夜晚“天窗时间”,按计划将渭南北330千伏双回线路28根导地线跨越大西高铁。标志着本次跨越施工任务顺利完成,同时也标志着该项目线路主体工程全部完成。再加上被国网陕西省电力公司飞检组认定为“无违章现场”,连连捷报一如夜色中盛开的桃梨朵朵,为拼搏的跨越者热烈祝贺。

渭南北330千伏输变电工程是满足渭南市区渭河以北,特别是经济技术开发区负荷发展需要的重点工程。在建的渭南北 330千伏变电站位于渭南市区以北,供电范围主要涵盖渭南市经济技术开发区和渭北小城镇密集区。工程建成后将满足渭南市电网整体布局规划的需要,缓解渭南供电区的供电压力。

渭南北330千伏线路工程即信义变-渭南北I、II 回330千伏线路工程。线路起于渭南市750千伏信义变电站,止于在建的渭南市渭南北330千伏变电站。线路长度2×5千米,除两变电站终端塔采用同塔双回架设外,其余均按2个单回路架设。

本次跨越是本工程两回线路的最后一场架线施工任务。是陕西送变电公司2021年首次夜间四级风险作业。由该公司输电施工第三分公司负责。本次跨越大西高铁两个单回线路分别是在A4-A5档、B4-B5档之间。跨越点在大西高铁渭南北站—大荔站之间。按中国铁路西安局集团有限公司要求,采取不封网、不搭设跨越架的方式施工,时间为每日凌晨0:30至4:30“天窗时间”内进行,计划6日完成。

施工项目部自春节前就积极筹备本次跨越,与铁路部门保持密切联系,协调“天窗时间”。与当地政府随时沟通,掌握疫情防控形势,配合做好疫情防控工作。针对两回独立架设的线路跨越施工,单独编制两套跨越专项方案。跨越前夕,项目部按照方案与分包队伍落实人员安排,与机具设备分公司落实放线机械,与应急抢修中心落实夜间照明设施。超前管理、精细管理,旨在管住计划、管住人员、管住现场、管住队伍。

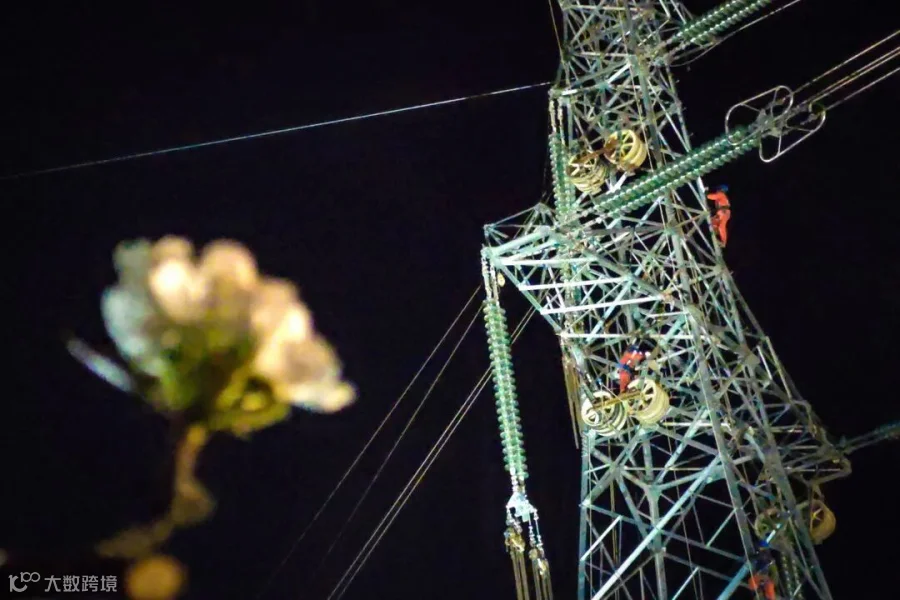

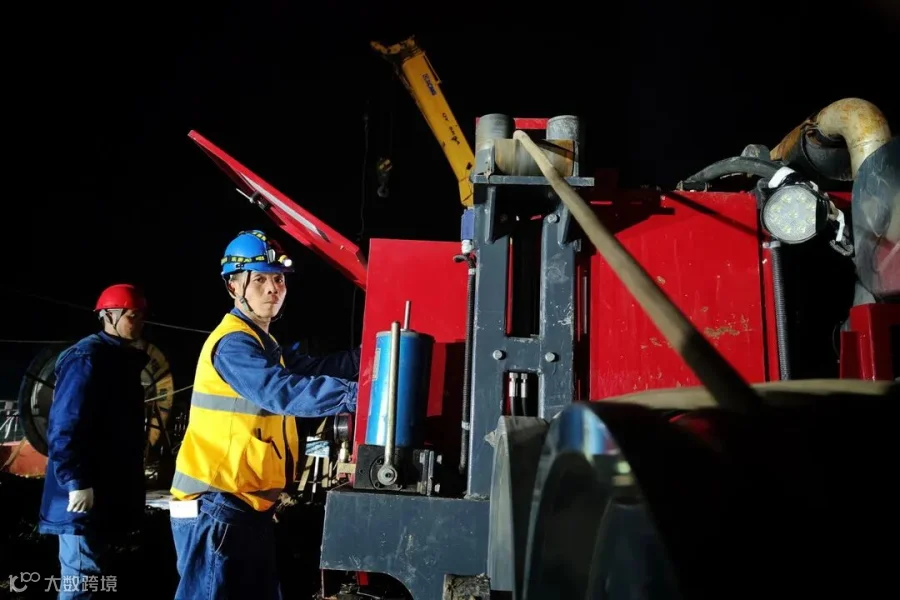

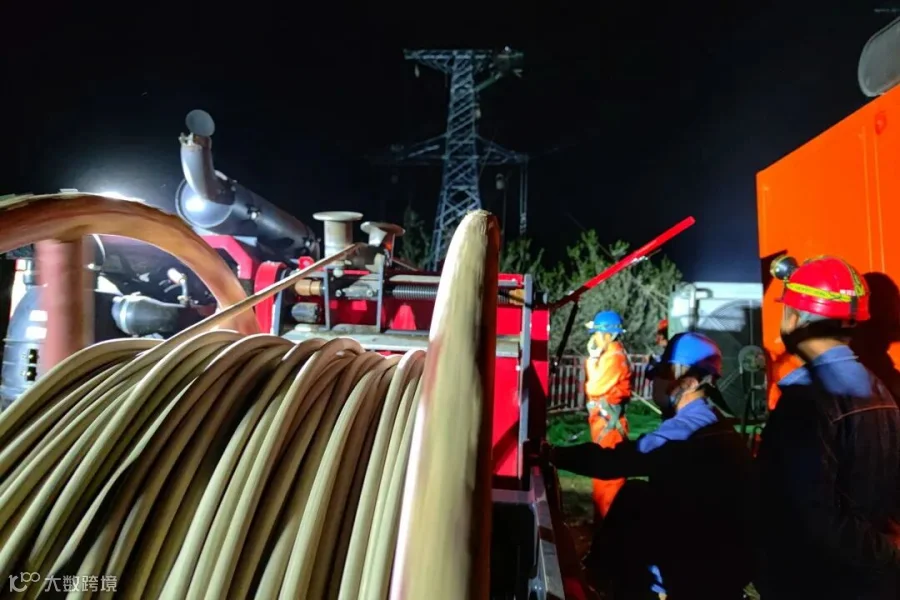

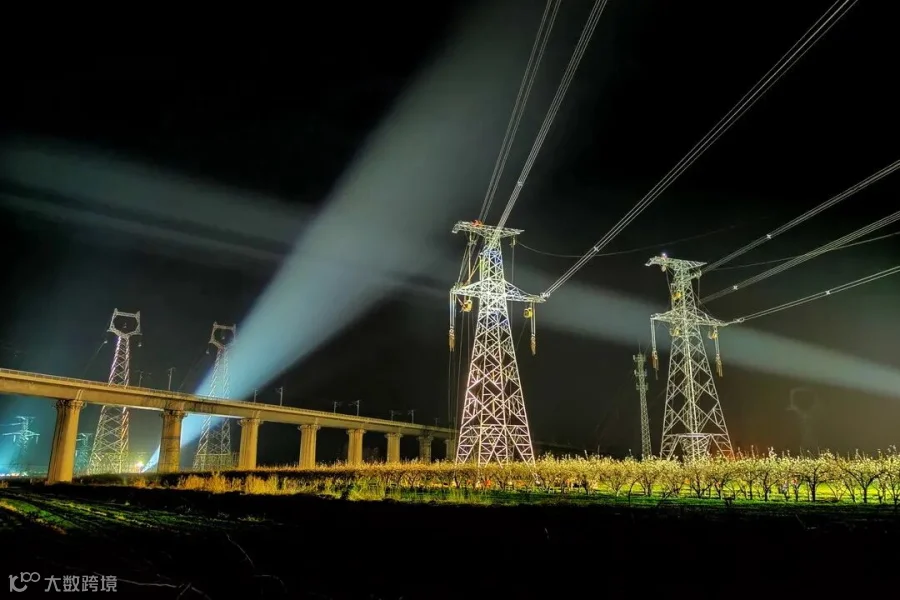

3月25日凌晨,施工人员在高铁大桥两侧上演灯光秀,2套蜘蛛侠移动灯塔分别将A4、A5、B4、B5号铁塔照得铮亮。20套LED移动灯具分设在相关塔位,以及牵引场和张力场。两条线路同时跨越,大小型号的牵引机、张力机,以及机械手都双套配置。所有高处作业人员都在安全帽上配置头灯,地面人员配备强光手电。配置充足的灯光照亮了铁塔、大桥,也照亮了满园的桃花、梨花,凌晨的旷野靓丽壮观,春意脉脉。

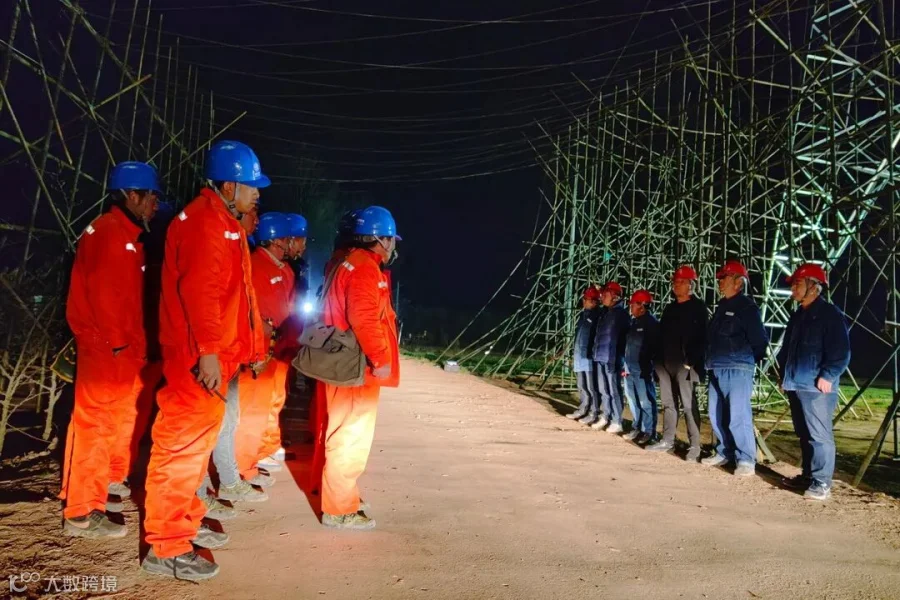

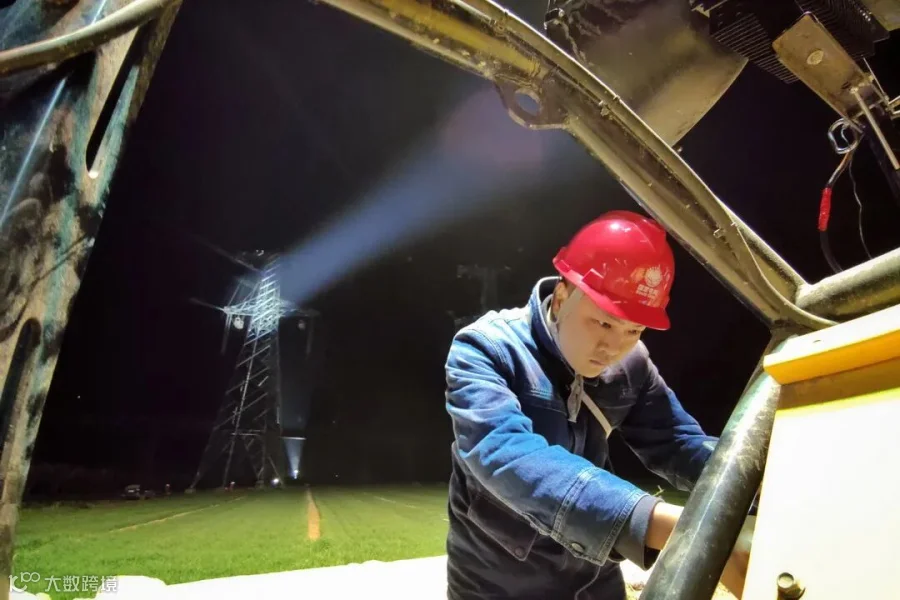

项目部向施工人员再次交底强调:不少量,不超量,严格按照施工方案完成当日计划任务。严格遵循“一窗口、一相、一永久固定”原则,即每个窗口时间内完成一相导地线跨越及永久固定的作业,确保每日施工结束后铁路线上空没有任何临时措施,不对高铁运行留下任何安全隐患。凌晨1时许,高铁停运,安全措施完备,跨越施工正式开始。

6个夜晚的跨越施工并非一帆风顺。第一晚就因为风太大,牵线的无人机刚飞过铁路就被刮落。好在施工人员立即冲上,继以人力将绳子牵拉到位。第二天、第三天春雨频频,即使夜间雨停,施工人员也是在泥泞中奔忙。夜间温度更是骤降到8℃,施工人员的鼻息又看见冬天才有的白雾缭绕。3月27日凌晨,输电施工第三分公司党支部与机具设备分公司党支部,在现场举行主题为“党建引领示范,聚力安全发展”的“党建+安全”联建活动,充分发挥党支部战斗堡垒作用和党员先锋模范作用,振奋士气,凝聚精神,促生产、保安全,致力争创“无违章现场”,确保跨越任务顺利完成。3月29日夜,国网陕西省电力公司安全飞检组到现场检查,对陕西送变电公司跨越施工现场安全措施、“两票”执行、施工人员管理、领导干部到岗到位等情况予以肯定。后经评审认定该现场为“无违章现场”。

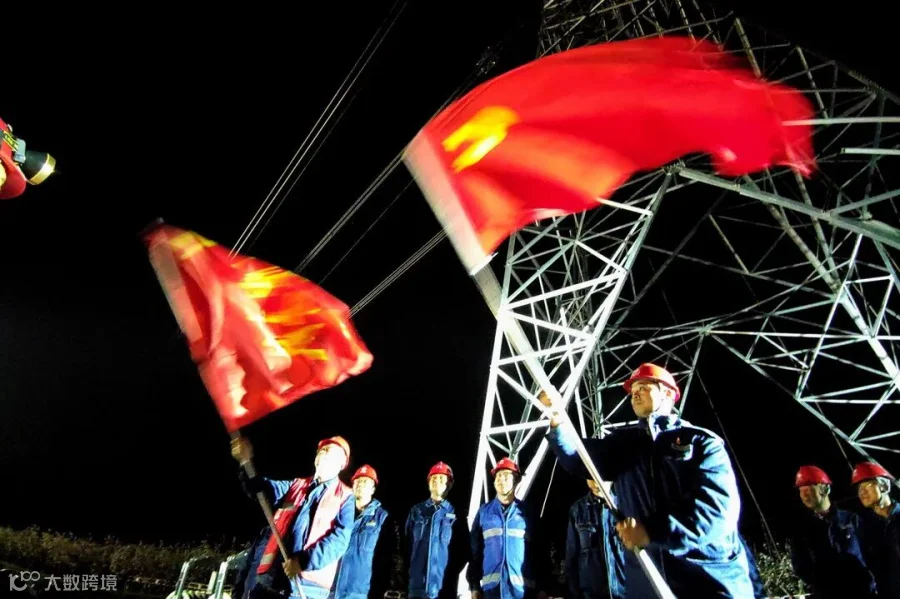

3月30日凌晨4时,两回线路的断紧线、附件安装等工作全部结束。标志着本次跨越顺利完成,也标志着渭南北330千伏线路工程主体部分全部完成。再加上安全飞检组的肯定,连连捷报如明亮的导线划破夜空,与满园盛开的朵朵花儿相应,为实干担当、不屈不挠的“跨越者”热烈祝贺。

图文 | 高浪舟

编辑 | 韩武良



【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
