3月27日,由陕西送变电工程有限公司承建的陕北至湖北±800千伏特高压直流输电线路工程陕2标段全线顺利贯通,为本工程投运奠定坚实基础。
● ●●
陕北至湖北±800千伏特高压直流输变电工程是国家“十三五”电力规划重点项目,建成后可解决陕北地区新能源上网,煤电基地火电上网问题,将实现西北煤电基地电能直供中部地区负荷中心,完善电力资源合理布局,为实现更大范围内的资源优化配置创造有利条件。
陕西送变电公司负责施工的陕2标段途径榆林市绥德、米脂、清涧、佳县四县,新建铁塔204基,线路长度114.37公里,沿线海拔高度724~1247米。自工程开工以来,国网陕西省电力公司、陕西送变电公司以及诚信监理公司高度重视该工程建设,三个项目部各级周密部署、克服层层困难、严格管控施工人员的高空作业安全,有序推进工程进度,保证工程建设始终处于可控、能控、在控状态。
陕西送变电公司600多名参建人员齐心协力,以“传承红色基因、保护绿色生态、铸就金色品质”的特高压精神为引领,深入“党建+基建”,创新思路,成立工程临时党小组,成立党员突击队,设立党员示范岗,强化安全、紧抓工期、确保质量。同时,全面落实环境保护和水土保持的要求,建设资源节约型、环境友好型的绿色和谐工程,严格按照绿色施工原则,通过科学管理,实现“四节一环保”(节能、节地、节水、节材和环境保护)。
● ●●

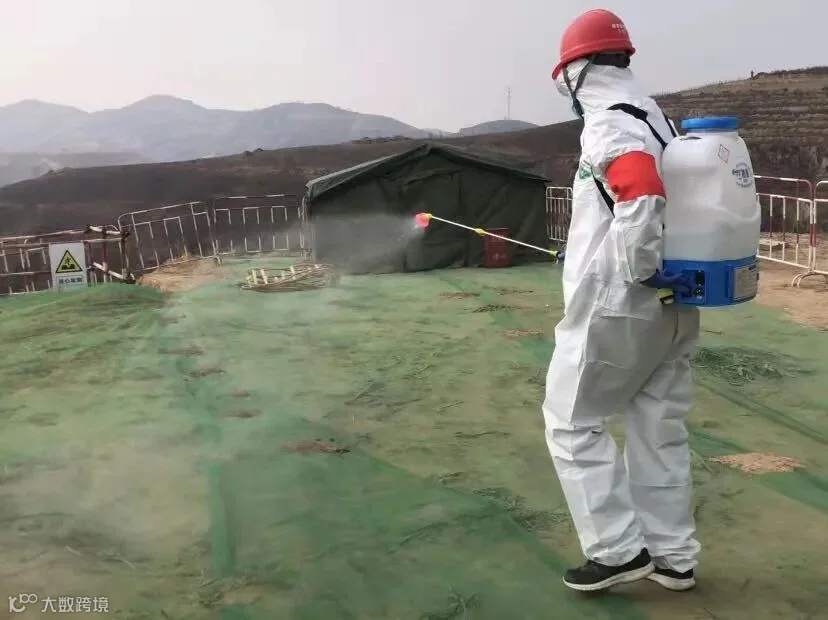

在抗击疫情的关键时期,为积极响应国家电网公司关于加快重点项目建设的要求,顺利保障陕湖工程按照里程碑计划完成,施工项目部代表公司作为榆林市第一家复工企业,发挥施工单位主体责任,科学部署陕湖特高压工程复工工作。陕西送变电公司制定发布《“四个管住”工作细化落实措施》《安全生产“四双”管理实施细则》,筑牢复工后安全管理基础,各级压紧压实安全责任,落实复工安全“双培训”。项目部上下始终贯穿“超前规划、精细管理、有效落实”的工作理念,按照“目标不变,任务不减,计划不调”的整体要求,紧紧围绕“复工复产、疫情防控”两手抓,针对业主要求,提前规划自有班组的复工工作,积极发掘自有人员潜能,有效控制疫情,全面开展隐患排查、安全通病治理,按照国家电网公司“稳复工”要求,全力推进作业现场标准化建设,扎实稳健地推进工程建设。

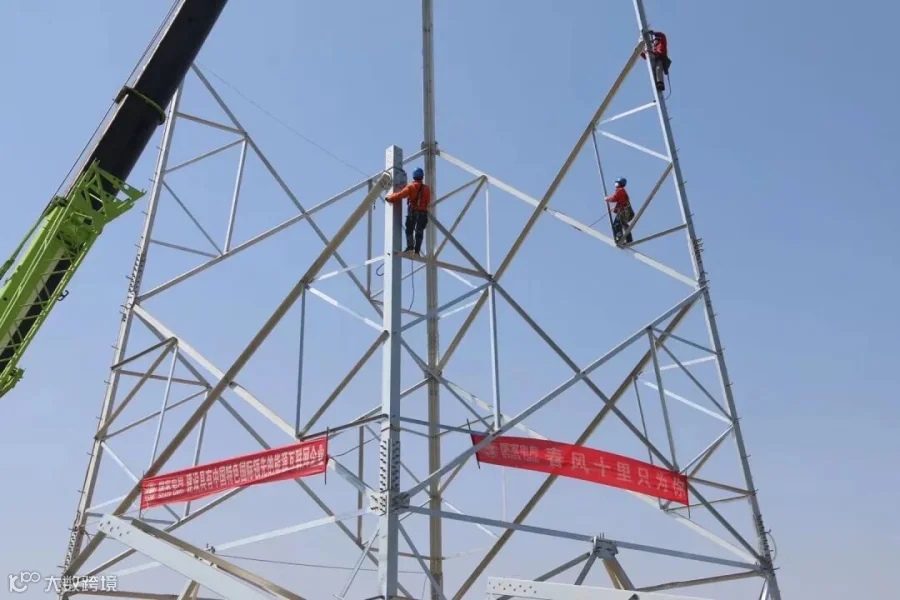

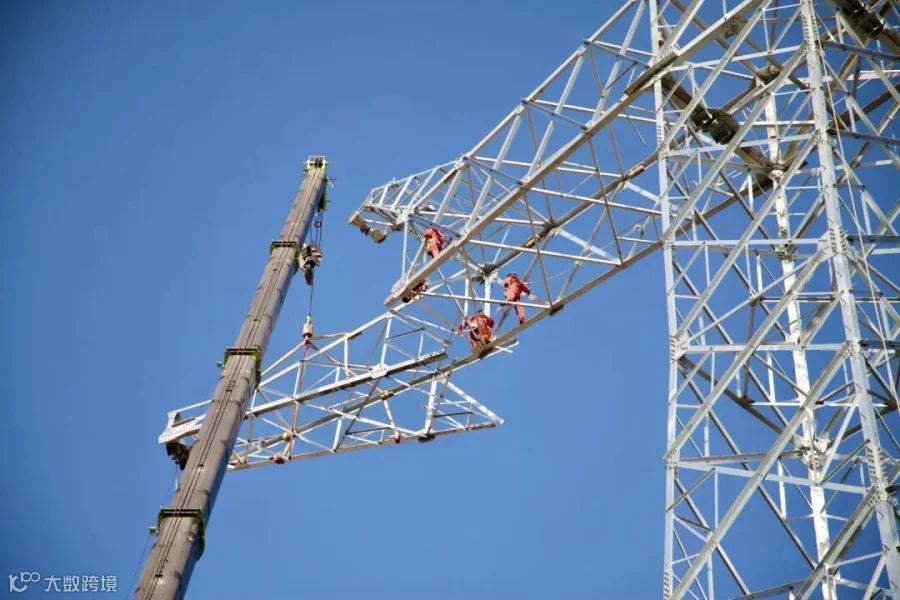

610个日夜,寒来暑往,全体参建人员克服施工难度大、安全风险高、协调难度大、环水保要求高、陕北极寒极晒恶劣天气等难困难,拿下过无违章现场、基础、组塔施工阶段全线路施工进度第一的成绩,以斗天斗地的英雄气概接连完成成功跨越横洪I、II线、±800千伏昭沂线、±660千伏宁东线、飞渡黄河的壮举。

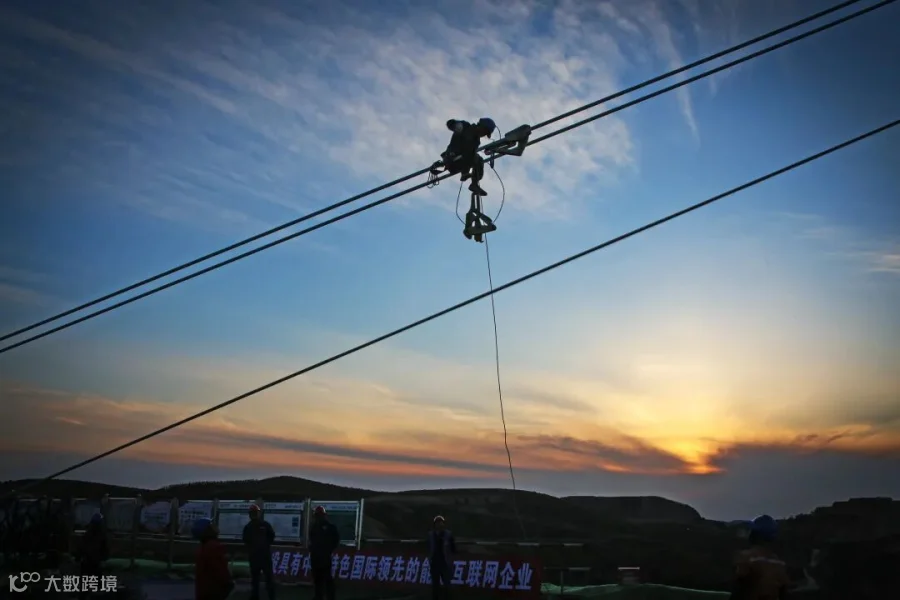

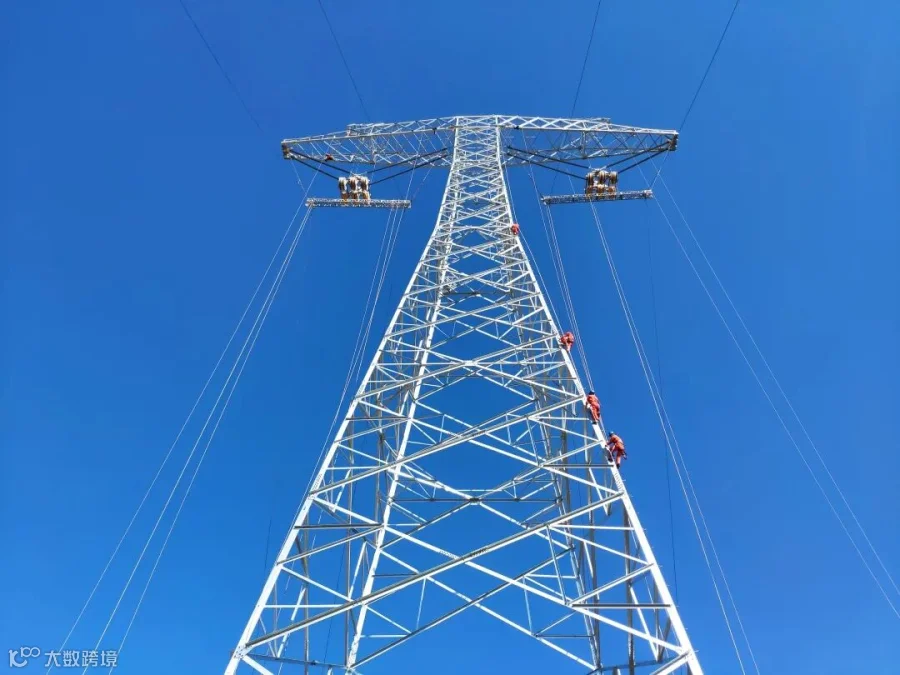

3月23日,该标段最后一个区段N251号至N253号开始牵线施工,全长0.933公里,其中N251号至252号跨越35千伏电力线路,跨越点地处山地,沟壑纵横,被跨线路对地距离较高,高程为1021.3米,对地距离为83.4米,且跨越档档距达到709米,不具备搭设跨越架、全档封网以及半档封网的条件,只能采取停电跨越施工方案。施工项目部采用两套张牵设备进行跨越,力争在最短的时间内完成本次张力架线工作,安全、高效地实施停电跨越施工,确保顺利完成全线贯通目标。

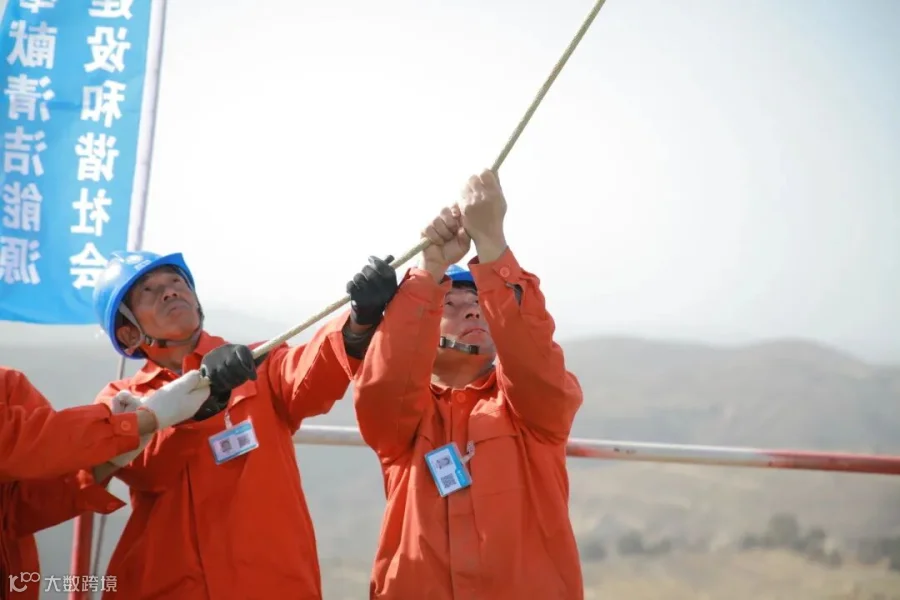

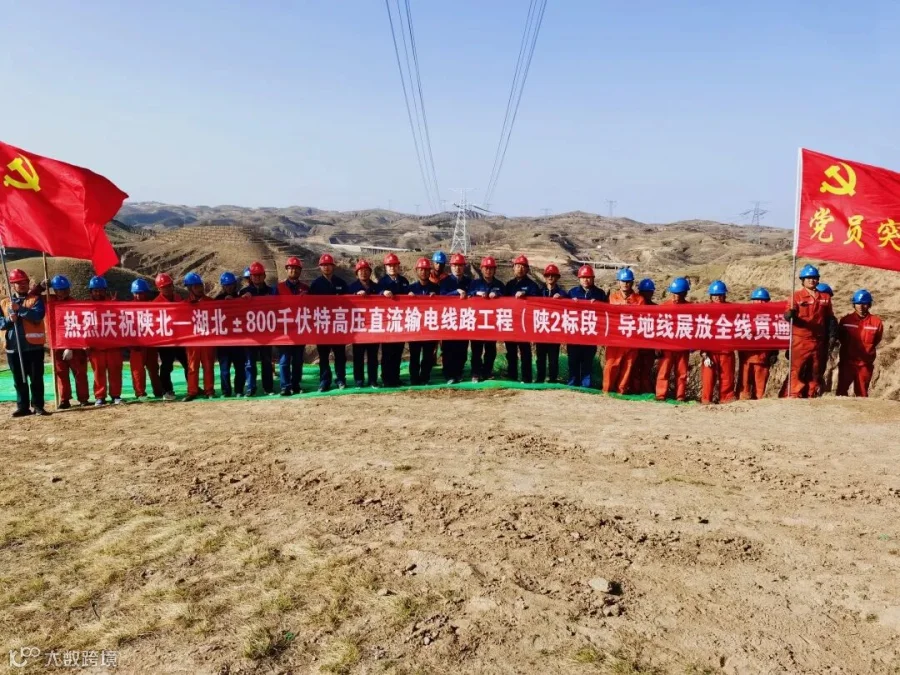

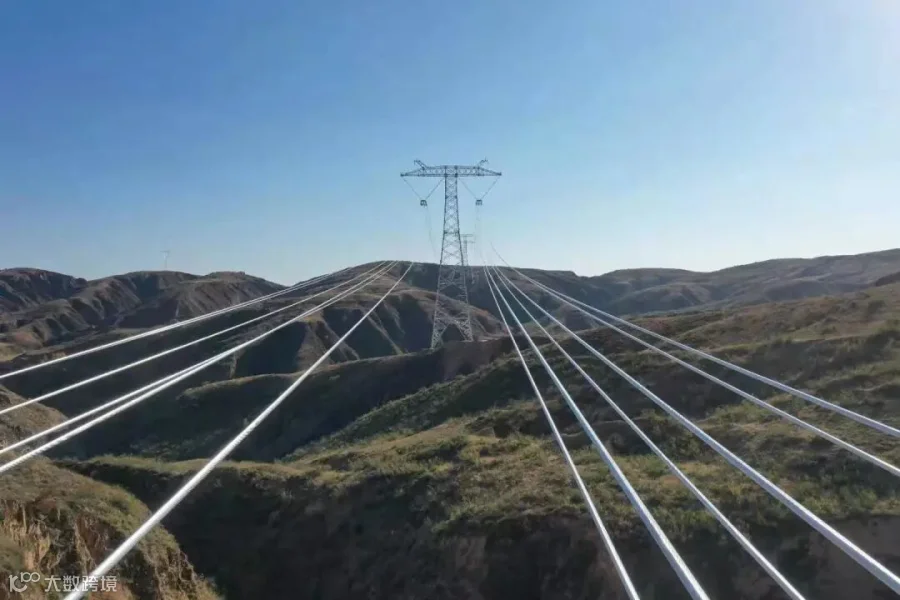

3月27日,随着最后一根导线成功挂上铁塔,陕北-湖北±800千伏特高压直流输电线路工程(陕2标段)全线贯通!
文 | 吴蓉
图 | 输电施工第五分公司
编辑 | 韩武良
