5月9日,由变电分公司负责施工的750千伏泾渭变I母6GP15A相气室漏气应急抢修工程顺利完工。
5月6日17时30分,750千伏泾渭变第二串Ⅰ母6GP15A相气室突发漏气故障,公司在接到国网陕西省电力公司故障通知后立即作出响应,18时50分,公司运维检修部负责人带队,第一时间赶赴故障现场,火速启动应急抢修计划。

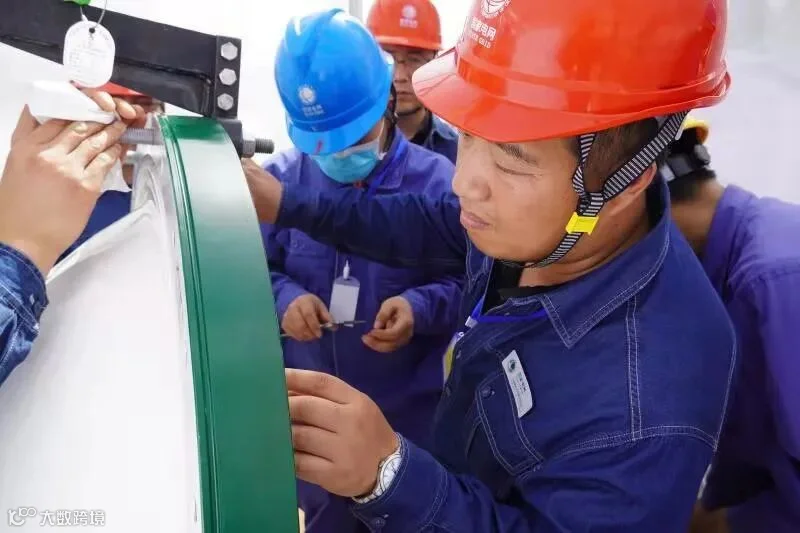

变电施工分公司施工一班抢修人员连夜进行故障排查,对变电站故障设备进行外观检查和相关数据检测,经专业红外检漏,最终发现靠近75211刀闸处盆式绝缘子破裂导致严重漏气。在确定完故障原因后,项目部迅速制定了抢修方案,马不停蹄地开展应急抢修单的办理和所需设备、机械进场及现场施工布置等一系列工作。技术人员连夜进行三措方案及技术交底资料编写,并以最快时间联系供货单位,采购抢修所需备件。同步将故障情况报送到公司,做到上下联动、信息互通。

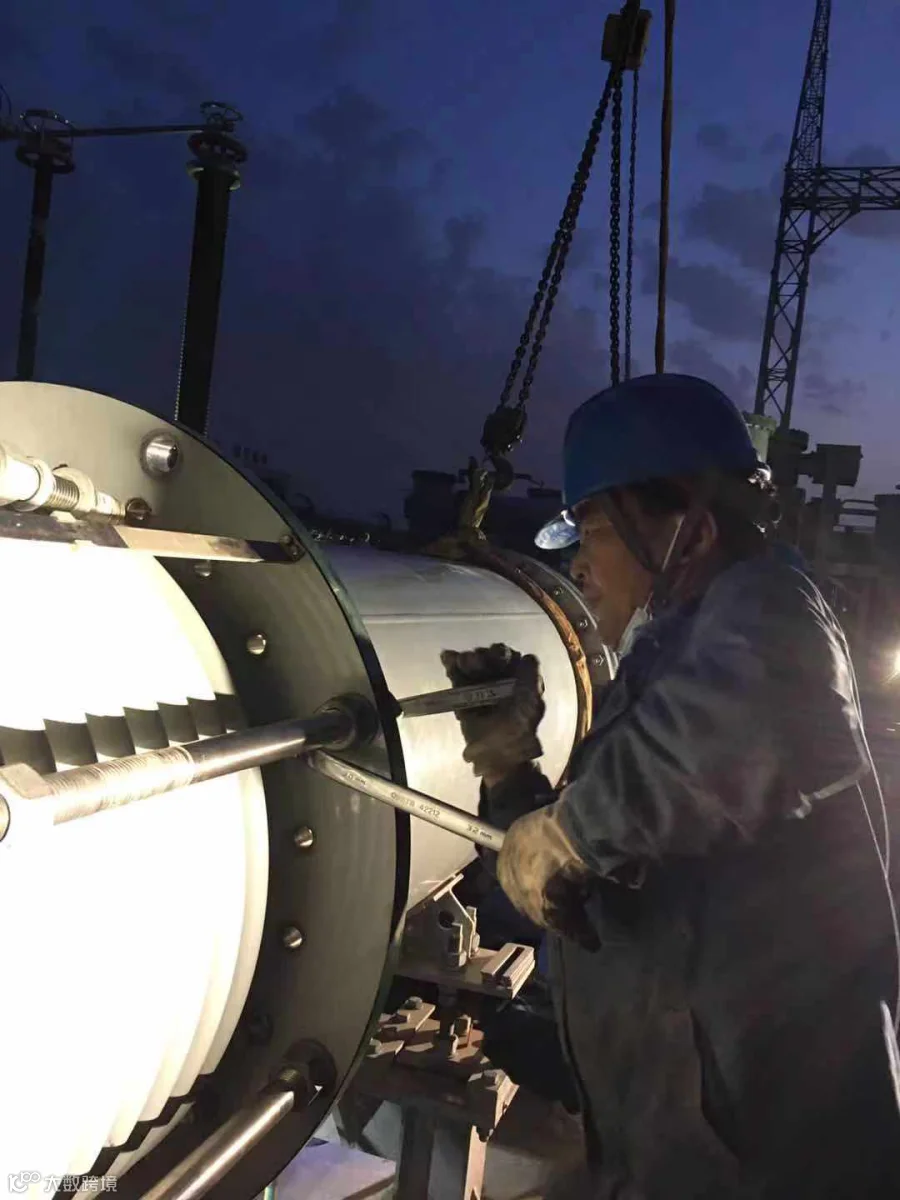

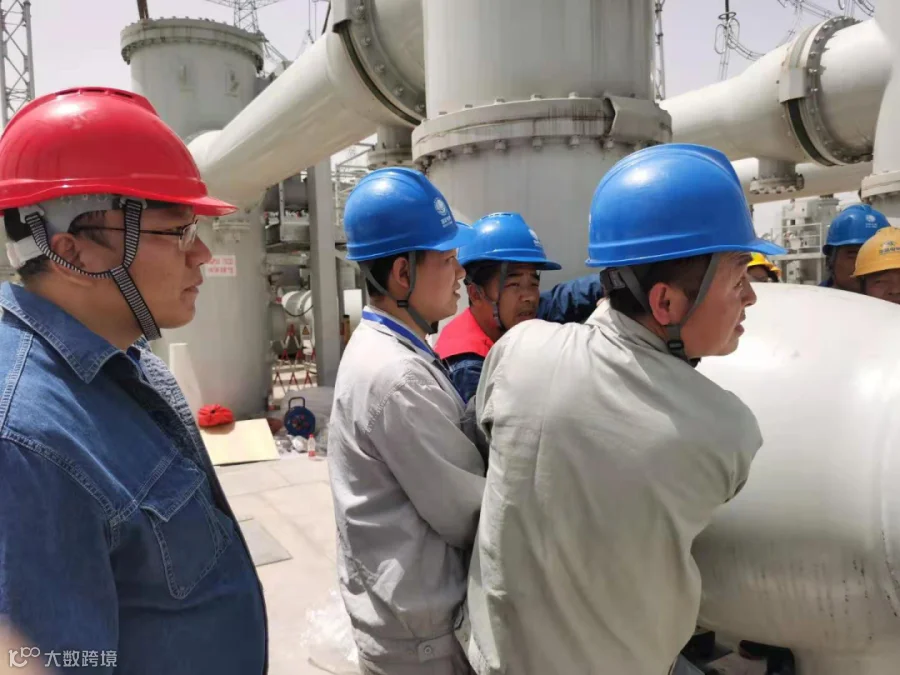

22时51分,应急抢修单得到运维许可;23时起,6GP15A相气室漏气气体开始回收;5月7日3时50分,漏气点母线气体回收完成;10点,在收到厂家备件后,抢修人员立刻对绝缘盆母线设备进行了拆除更换;13点,分公司副经理与党总支书记在现场亲自指挥协调督战;21时30分,随着最后一颗Ⅰ母6GP15A母线气室法兰螺栓的紧固,抢修人员经过22小时昼夜不停、专业专注的努力奋战,真空机正式投入运转,漏气故障重点抢修工作顺利完成。
经过连续59小时的不间断施工,该工程于5月9日9时29分耐压试验一次通过,21时26分750千伏I母及7101泾乾I线合闸送电,设备运行正常,投运成功。
【感谢变电施工分公司丁一供稿】
编辑 | 韩武良
