大数跨境

全力推进330千伏池阳变电站刀闸改造项目

全力推进330千伏池阳变电站刀闸改造项目 陕西送变电工程有限公司
2021-10-15
1
导读:330千伏池阳变电站刀闸改造项目顺利完成十二个刀闸基础浇筑任务

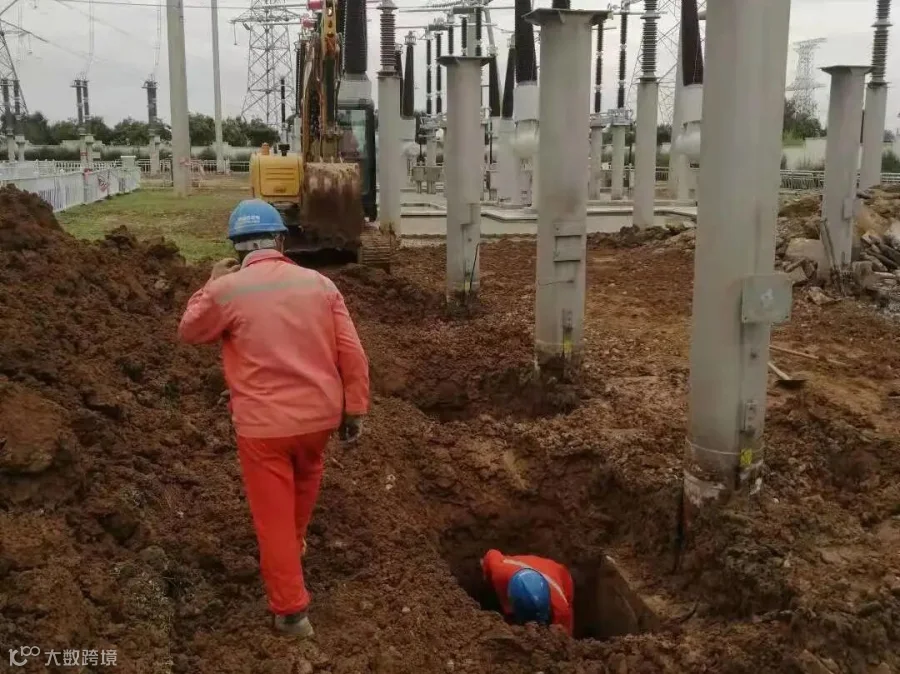

10月12日,由陕西送变电公司负责的330千伏池阳变电站刀闸改造项目顺利完成。十二个刀闸基础浇筑任务,正加紧进行机构埋管、场坪作业,为后续电气设备安装争取宝贵时间,确保圆满完成按期带电建设目标。

为了减轻即将召开的残特奥会用电负荷,330千伏池阳变电站实施刀闸改造。陕西送变电公司土建施工项目部充分利用1#主变停电的有利时机,合理安排施工计划,组织力量昼夜施工,抓紧时间进行刀闸开关基础的改造、以及相应的接地埋管和场坪作业,改造时间为12天。

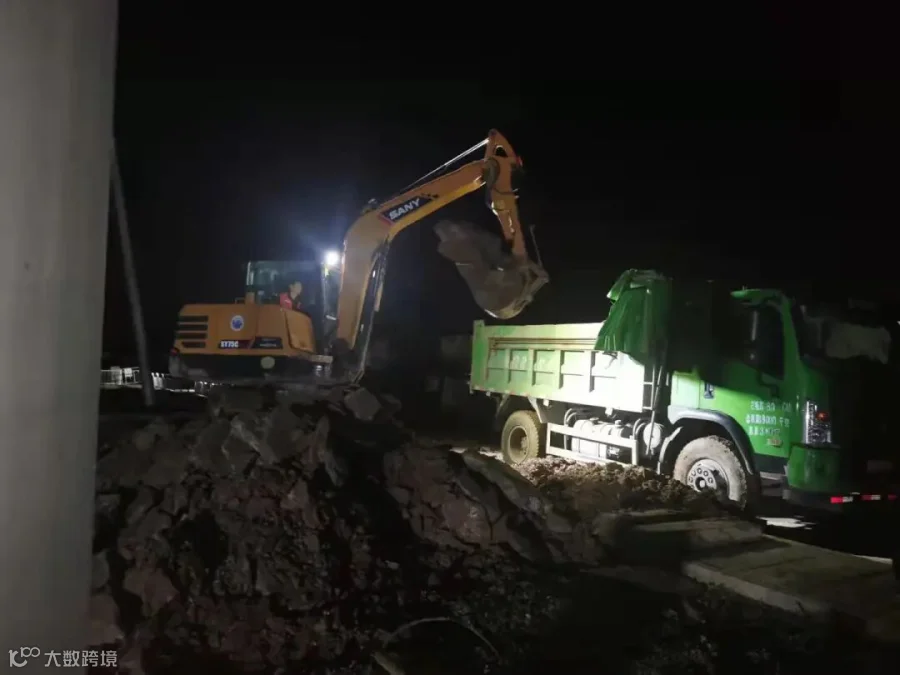

按照现场施工安排,施工过程中土建、电气进行交叉施工。时间紧,任务重,土建项目施工作业过程要考虑电气项目还要进行二次线缆拆除、刀闸底架安装、机构箱安装、电缆敷设及接线等相关作业内容,连续阴雨又造成原土无法满足回填要求等实际困难。不等不靠,全力以赴,土建施工项目一方面加紧协调沟通,一方面周密策划调整和优化作业工序,不避风雨昼夜施工,全力推进施工进度。

土建施工项目负责人表示,将与电气项目密切配合,严控安全风险,合理安排作业次序,以高标准、严要求、高效率推进作业内容,确保按期完成改造目标任务。


【感谢土建分公司姚军供稿】

编辑|赵家萱



_

微信公众号


_

请关注我哦~


_

官方微博


【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
