凌晨零点。330千伏。40吨电缆,300吨吊车。
5月27日凌晨,西安西郊热电厂围墙外,西郊-河寨330千伏线路电缆施工现场。陕西送变电公司变电分公司蒋晓辉,带领施工人员,采用300吨吊车进行330千伏电缆换盘作业。
西郊330千伏输变电工程是陕西省、西安市政府贯彻国家节能减排政策、推动西安地方经济发展的重大基础性工程。建成后,将保证西郊热电厂可靠送出,缓解西安西南部330千伏河寨变等变电站供电压力,缓解现有变电站重载问题,提高西安西南部地区供电质量、提高电网运行可靠性。对今年西安西南部地区电网迎峰度夏发挥重要作用。
该工程所含的西郊-河寨330千伏线路电缆部分起于始于西郊330千伏变电站,终于电缆终端站内。电缆分为4段敷设,每段长度约620米,单相总长约2.6公里,全部电缆总长约15.7公里。敷设通道主要为直径3.5米的顶管式电缆隧道。进入5月份以来,工程进入攻坚冲刺阶段,蒋晓辉他们要和夏季用电负荷高峰赛跑。想要在古城这座火炉发威之前,打通这条重要的电力通道。

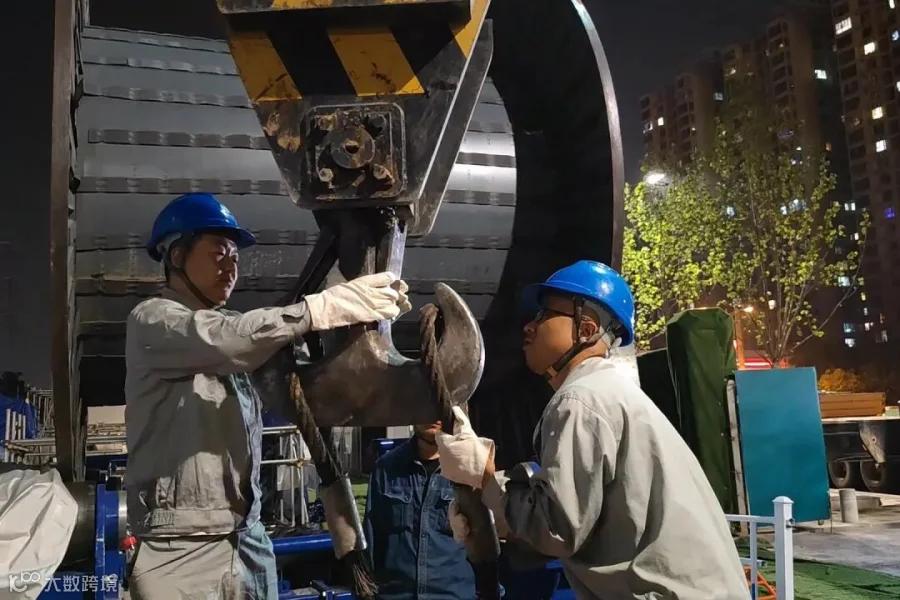

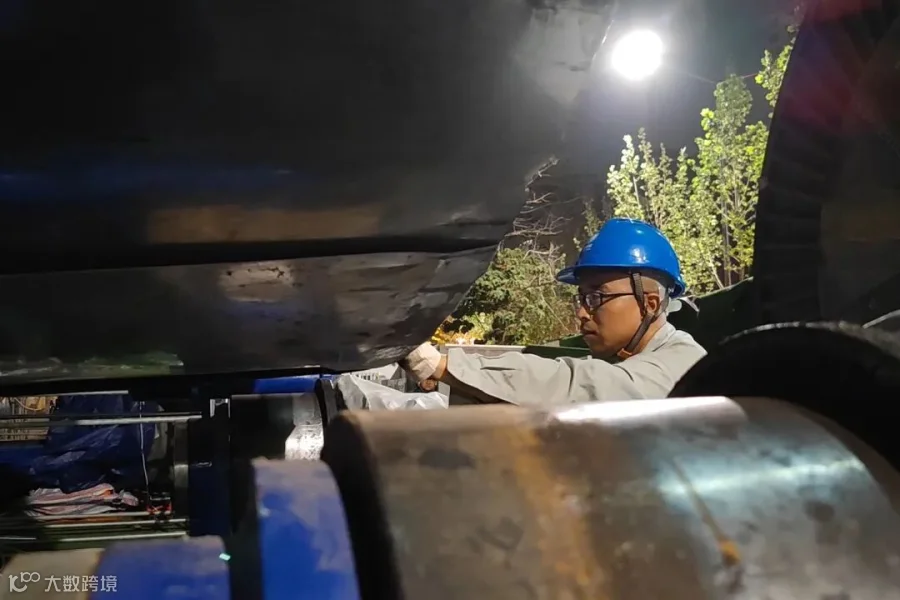

“换盘作业就是将已经展放完毕的电缆空盘从展放架上卸下来,把新的电缆盘装载上去。”

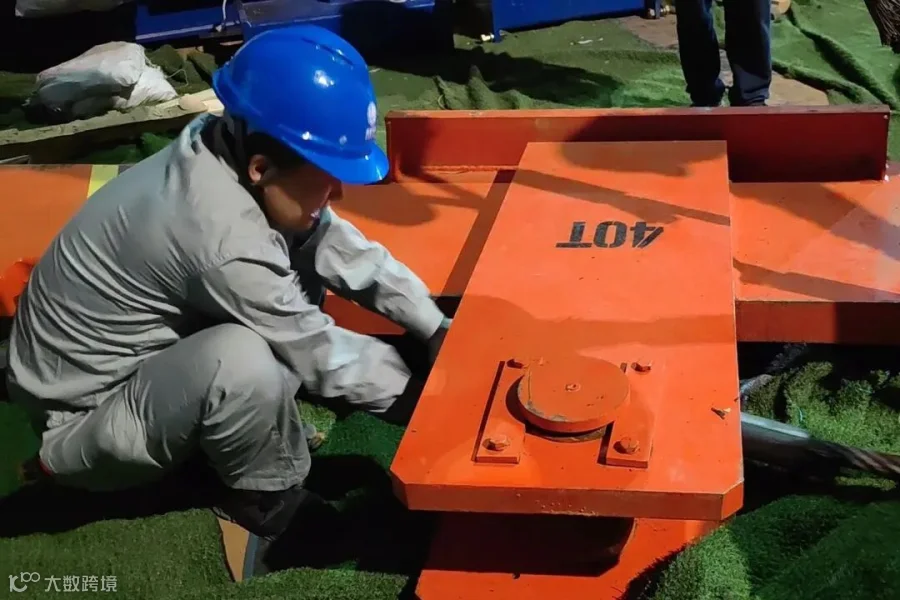

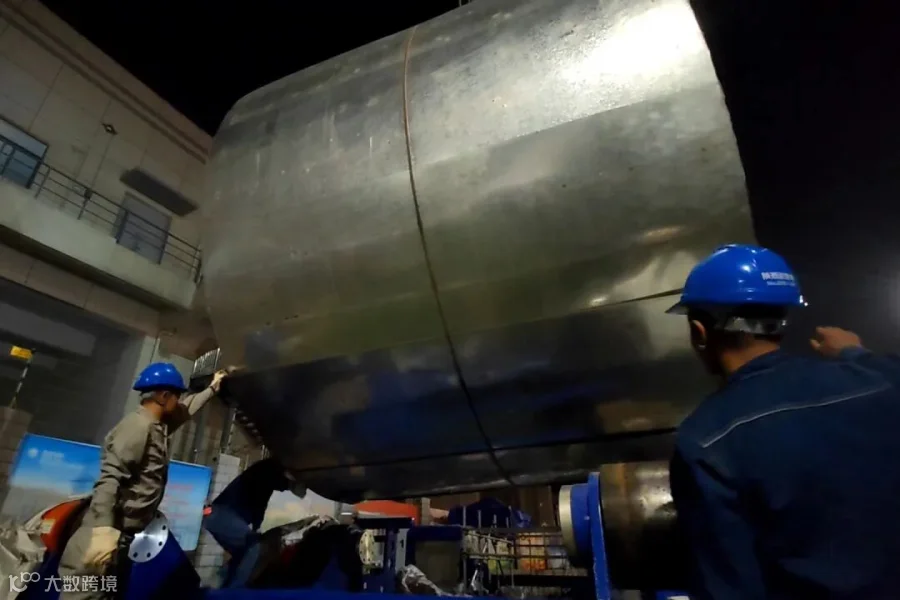

西郊-河寨330千伏电缆工程所需电缆24盘,每盘重约40吨,盘体直径3~4米,宽度5~6米。由于场地有限,现场没有电缆盘囤放的条件。施工人员只能采取随用随运,同步退走空盘的方式。

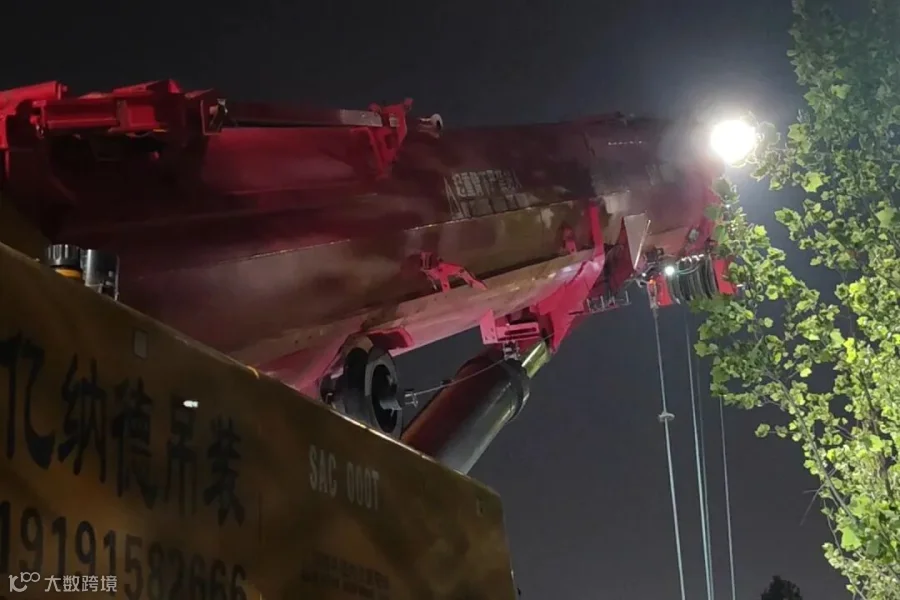

同样由于现场条件限制,更经济的中等吨位的吊车无法靠近。为满足起吊安全和回转半径及吊运距离,只能采用300吨的大型汽车式起重机,扎在10米开外的红光路上进行吊装。

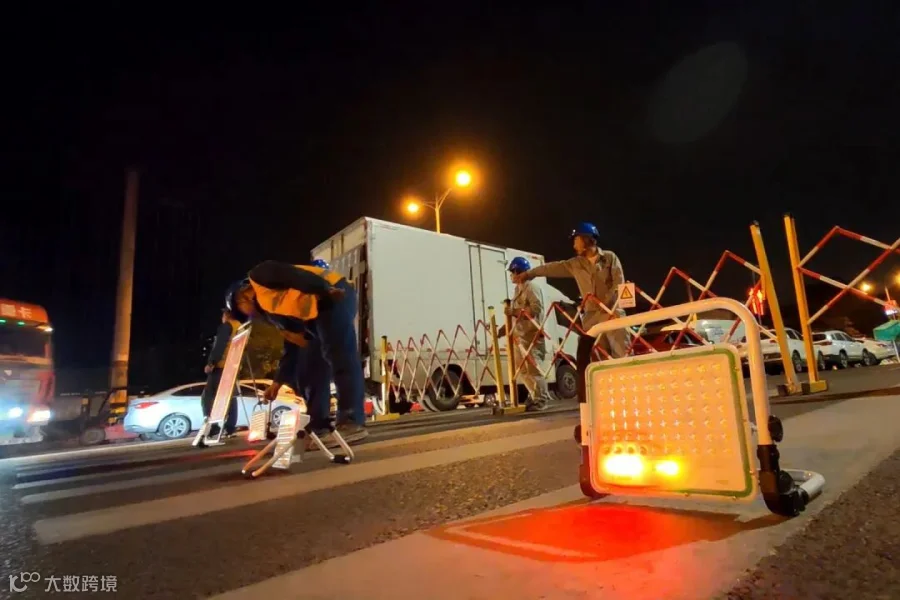

红光路为西郊城区主干道,车流量大,恰逢近期道路中央有围挡占道施工,交通更加拥塞。在交通部门的协调下,蒋晓辉他们只能选择在凌晨左右,车辆稀少时,封闭吊装区域,抓紧时间展开作业。
精心策划,攻坚克难,保障西郊热电厂可靠送出,助力电网迎峰度夏,蒋晓辉他们已经凌晨吊装5个晚上,后续至少还有19次。
按照施工组织,工人可以分为两班倒,但作为施工主要负责人,蒋晓辉、张元杰、庞国平、孙少辉他们,却只能16个小时坚持在现场。
今晚收工最早,还不到凌晨一点,家门口还有夜市的热闹。
热闹是他们的,疲惫是自己的。
蒋晓辉此刻只想赶紧回家,洗洗睡吧,明天的战斗还要继续。
