机场项目配电楼基础阀板连夜开始浇筑

机场项目配电楼基础阀板连夜开始浇筑 陕西送变电工程有限公司
2021-12-01
1
导读:30日晚上22:15分,配电楼基础混凝土浇筑完成。

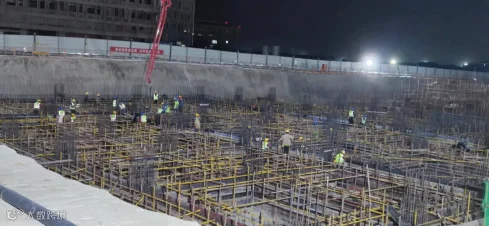

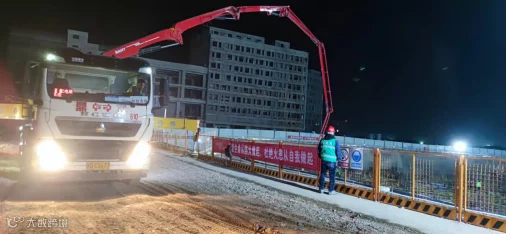

一线传来的快讯让寒冷的冬夜顿生暖意。29日晚上19:50分,第一车混凝土罐车到位,机场三期扩建供电工程配电楼连夜开始基础阀板浇筑,这也是继综合楼基础阀板浇筑后又一次高强度的连续作业。

紧锣密鼓,奋楫扬帆。综合楼基础阀板浇筑完成后,来不及喘口气,已经按既定方案从27日开始地下一层墙、柱及顶板的钢筋绑扎,计划一周时间内两班倒作业,完成225吨钢筋的绑扎,并同步进行满堂架搭设和模板安装。按照施工作业量,综合楼施工将配备钢筋工55人,模板工40人,架子工20人,基本满足施工要求。


奋斗是陕送人最强的底蕴。29日早上雨加雪,气温骤降。面对恶劣天气,项目部决定加紧施工的节奏。站班会上,项目经理赵保卫的战前动员简短有力:"满打满算只有一个月的时间了,已经没有退路可言,能不能完成年底封顶的任务,就看我们今天能不能扛得住。"


紧张,忙碌。塔吊指挥有序,各种材料准确地起吊到指定位置;工作人员散布在各自工作面,各个工序有条不紊地展开,没有因为天气变化受到丝毫影响。


直属项目经理夏波从一大早就坚守在现场,忙着协调和落实计划。妻子操心他身体,几次电话都在占线,勉强打通后夏波还以为是业务上的事,顺势接听时习惯性的说:"你好……"妻子直接怼了一句:"好什么好,忙起来把家都忘了。"他这才想起手机上几通妻子的未接来电,都没来得及回。

下午三点多,项目部按照配电楼钢筋绑扎进度,一边落实商砼供应,一边紧急调配综合楼主体钢筋工火力支援,确保按时浇筑的计划节点不变。


忙碌的节奏带动着每一个人。现场负责安全的常鸿升在吃过晚饭后就匆匆赶往现场,配合电工再次对照明和施工电源进行安全检查,又要通宵作业,他得把好安全关。"感觉整个工程就像行进中的机器齿轮转动啮合,一个环节不到位,就会影响整体节奏,每个人都能感到巨大的压力,每个人都铆足了劲。"常鸿升感慨的同时又有些亢奋。


项目总工张迪介绍说项目部的一侧就是陕建万人规模的餐厅,他说置身三期扩建现场,看到其他工地的劳动场面同样让人震撼和兴奋。"各有各的特点和优势,从三期扩建整体来看,我们陕送并不起眼,但我们就是要昂首挺胸,展示出我们陕送人的奋斗精神。"年轻的小伙子话语中有股子狠劲。


寒夜深沉,配电楼基础阀板浇筑现场却灯火通明,陕送人注定要经历一个不眠之夜。


30日晚上22:15分,配电楼基础混凝土浇筑完成。


END


【感谢土建分公司姚军供稿】

编辑|赵家萱


_

微信公众号


_

请关注我哦~


_

官方微博


【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
